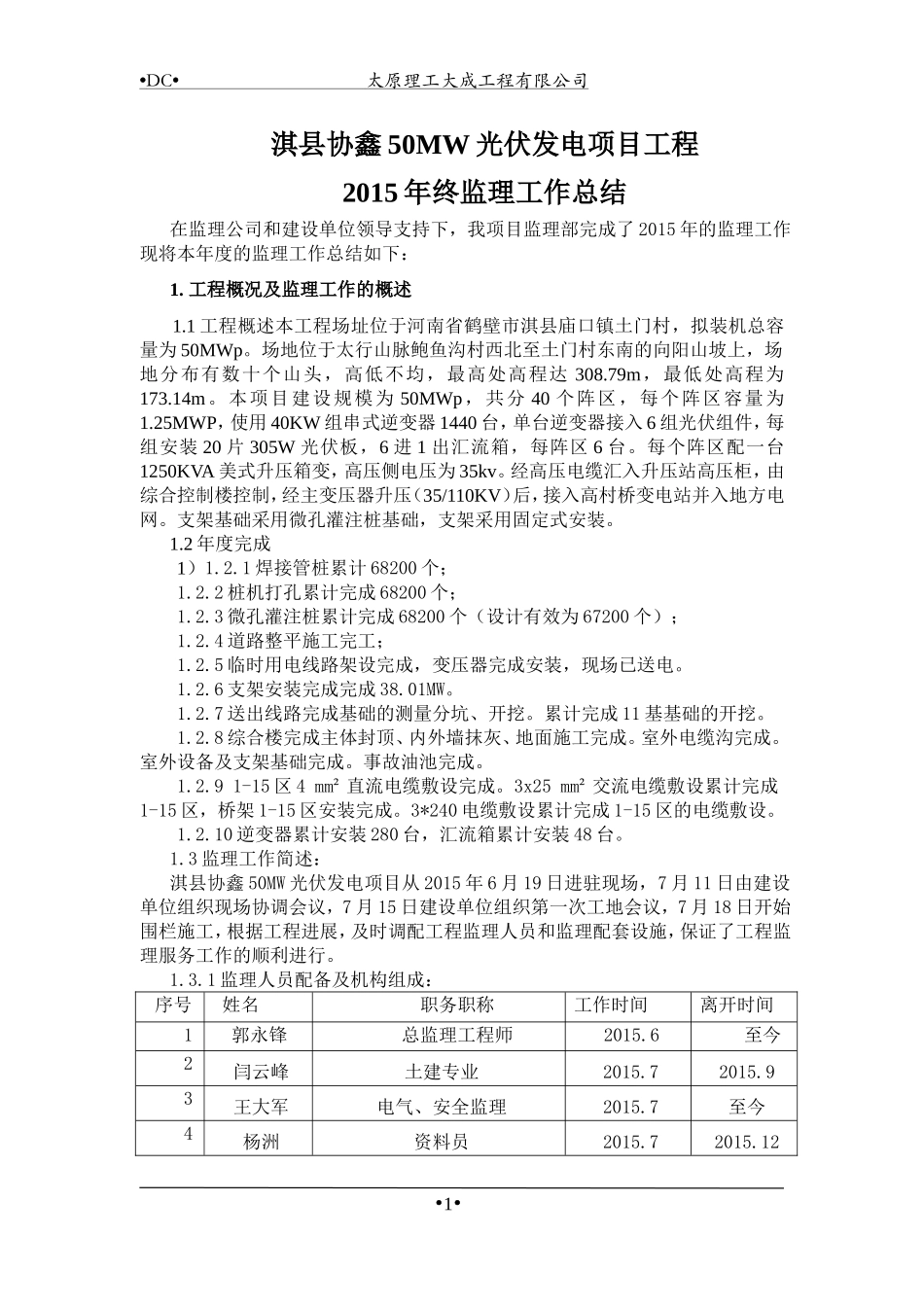

•DC•太原理工大成工程有限公司淇县协鑫50MW光伏发电项目工程2015年终监理工作总结在监理公司和建设单位领导支持下,我项目监理部完成了2015年的监理工作现将本年度的监理工作总结如下:1
工程概况及监理工作的概述1
1工程概述本工程场址位于河南省鹤壁市淇县庙口镇土门村,拟装机总容量为50MWp
场地位于太行山脉鲍鱼沟村西北至土门村东南的向阳山坡上,场地分布有数十个山头,高低不均,最高处高程达308
79m,最低处高程为173
本项目建设规模为50MWp,共分40个阵区,每个阵区容量为1
25MWP,使用40KW组串式逆变器1440台,单台逆变器接入6组光伏组件,每组安装20片305W光伏板,6进1出汇流箱,每阵区6台
每个阵区配一台1250KVA美式升压箱变,高压侧电压为35kv
经高压电缆汇入升压站高压柜,由综合控制楼控制,经主变压器升压(35/110KV)后,接入高村桥变电站并入地方电网
支架基础采用微孔灌注桩基础,支架采用固定式安装

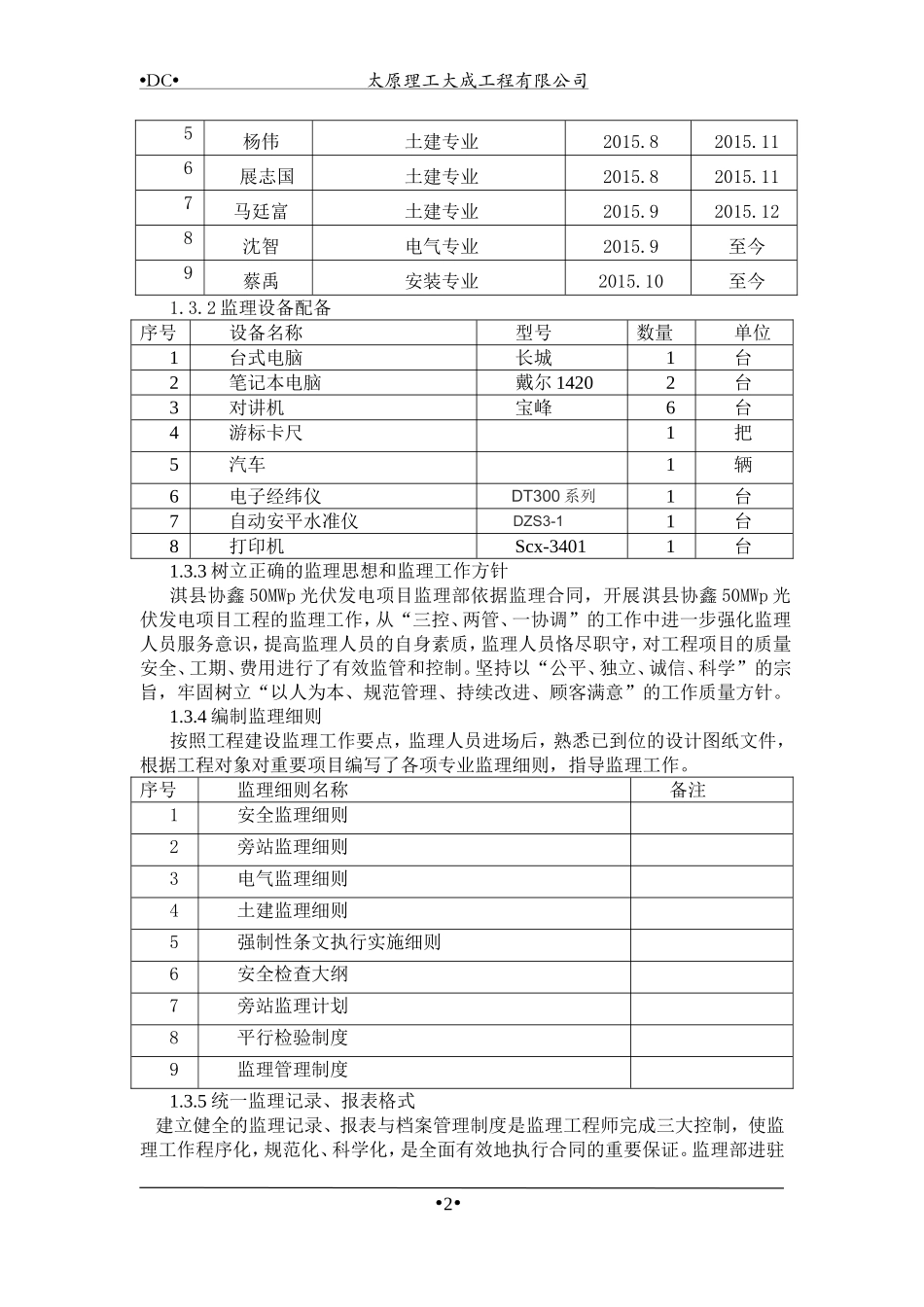

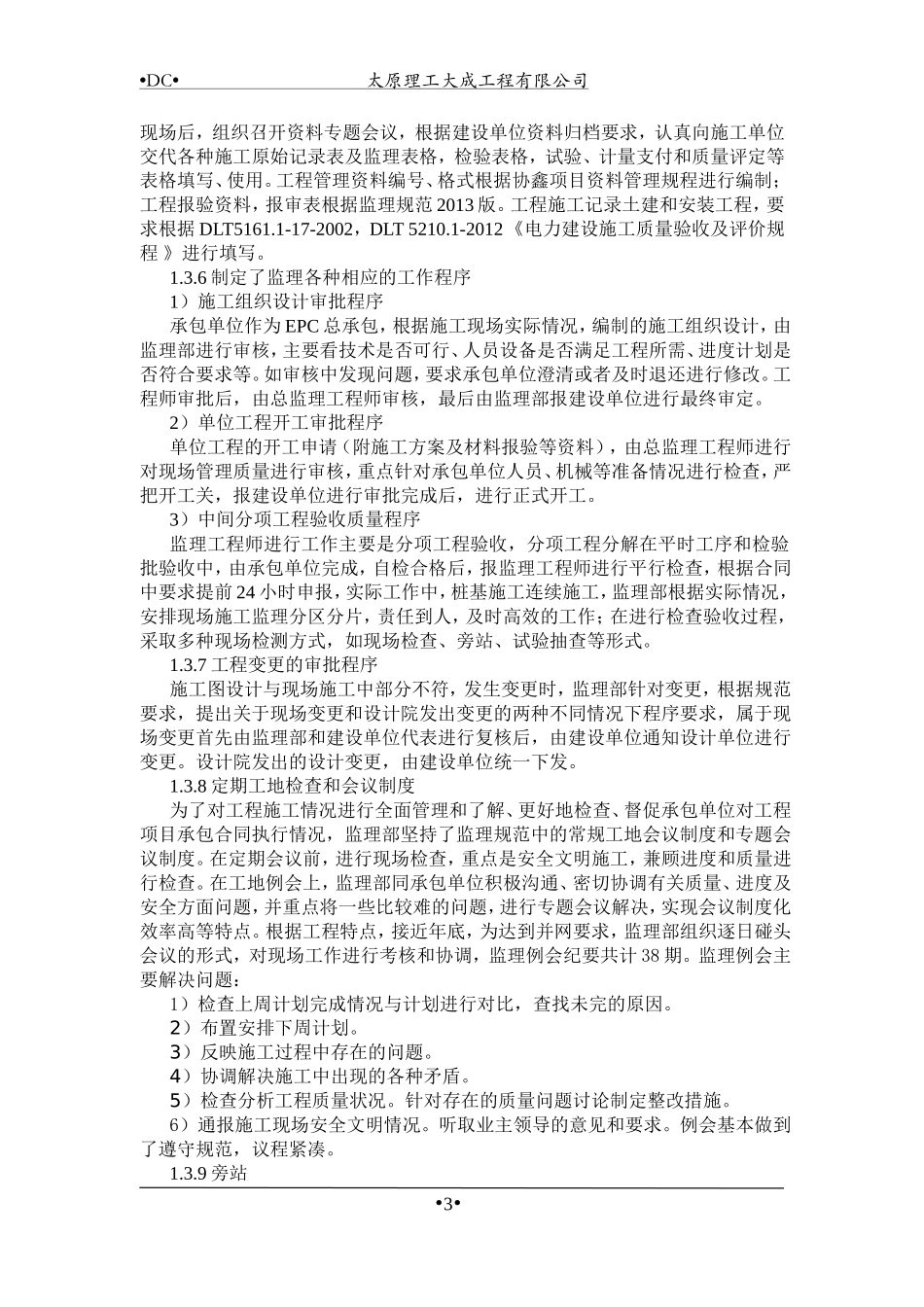

2年度完成1)1
1焊接管桩累计68200个;1
2桩机打孔累计完成68200个;1
3微孔灌注桩累计完成68200个(设计有效为67200个);1
4道路整平施工完工;1
5临时用电线路架设完成,变压器完成安装,现场已送电
6支架安装完成完成38
7送出线路完成基础的测量分坑、开挖
累计完成11基基础的开挖
8综合楼完成主体封顶、内外墙抹灰、地面施工完成
室外电缆沟完成
室外设备及支架基础完成
事故油池完成
91-15区4mm²直流电缆敷设完成
3x25mm²交流电缆敷设累计完成1-15区,桥架1-15区安装完成
3*240电缆敷设累计完成1-15区的电缆敷设
10逆变器累计安装280台,汇流箱累计安装48台
3监理工作简述:淇县协鑫50MW光伏发
