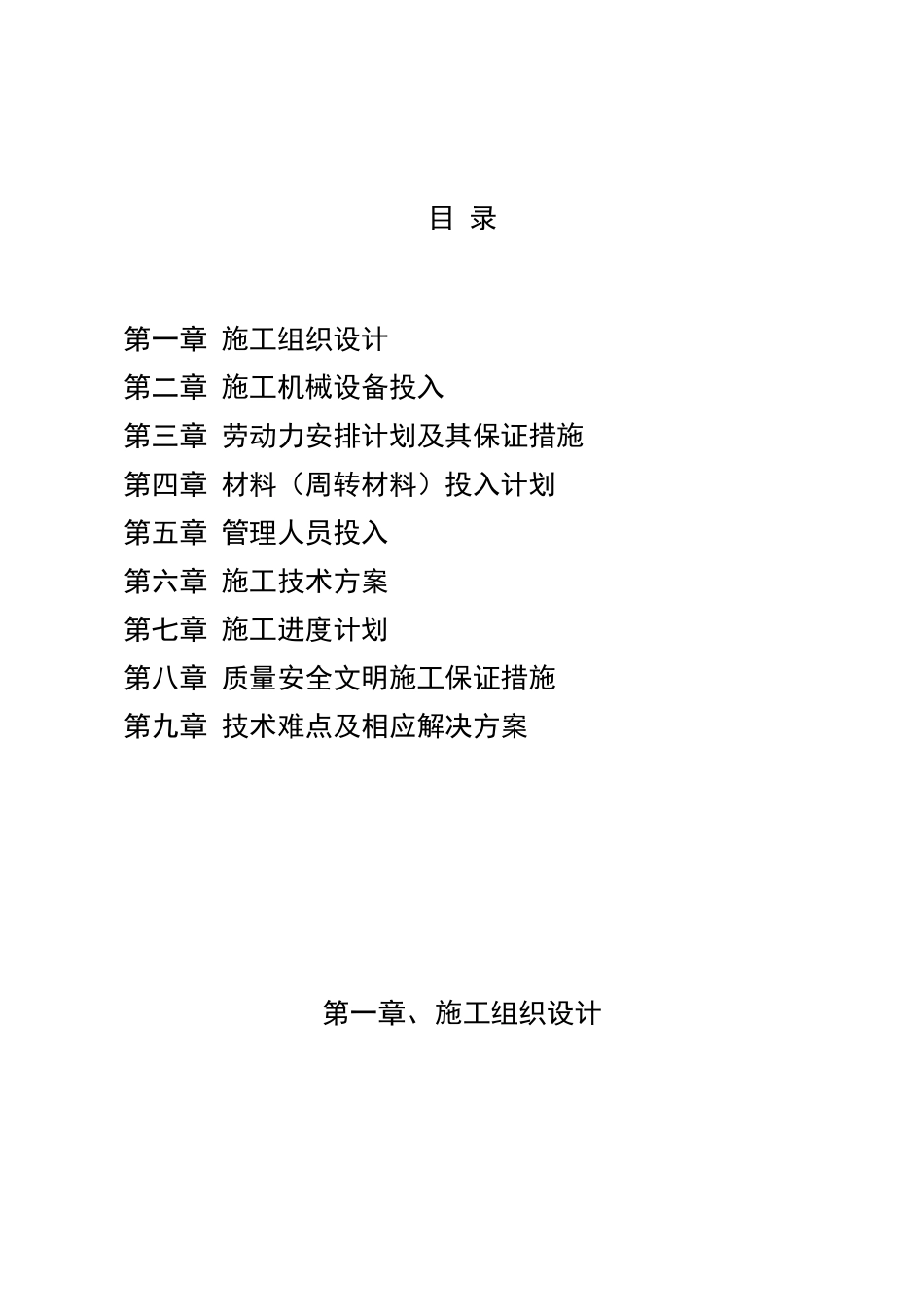

目录第一章施工组织设计第二章施工机械设备投入第三章劳动力安排计划及其保证措施第四章材料(周转材料)投入计划第五章管理人员投入第六章施工技术方案第七章施工进度计划第八章质量安全文明施工保证措施第九章技术难点及相应解决方案第一章、施工组织设计一、项目管理网络图(见附页)二、施工现场平面布置图(见附页)三、工序衔接合理,关键节点控制措施可行3
1.整体控制目标:本工程工期为2016年4月30日开工,2016年7月3日竣工,招标文件要求总工期为65天(日历日),本公司将在招标文件规定的天数内完成本次招标合同范围内规定的全部施工任务
工程概述:3
本工程项目名称为:察布查尔县城集中供热二期工程(管网及换热站)项目
建设地点:察布查尔县城新城区和老城区
工程规模:新建一级供热管网5
85公里,管径为DN900~DN250;新建及改造二级供热管网5
7公里,管径为DN350~DN65;新建及改扩建换热站5座机换热站10KV配电
本工程质量要求为合格工程
关键工序控制点:施工准备→施工定位测量→管沟开挖→基础垫层→管制作、焊接→管安装、接口防腐→阀门、补偿器连接、检查井施工→管压试验→管道冲洗→管沟回填→修正→竣工验收
建筑设计的内容:3
1本工程为室外热力管道项目,设计依据《城市热力网设计规范》GJJ34-2002《采暖通风与空气调节设计规范》GB50019-2003《高密度聚乙烯外护管聚氨脂泡沫塑料预制直埋保温管》(GJ/T114-2000)3
2本工程热力管网为一次管网,热媒温度120℃-80℃
3热力网管道的位置和敷设方式要求如下:供热区内地形没有较大起伏,热力管道沿地形自然坡度敷设
4在路面上的井盖,应同路面相平,其它地面井盖应高出室外地面50mm,并应在井口周围以0
02的坡度向外做护坡
