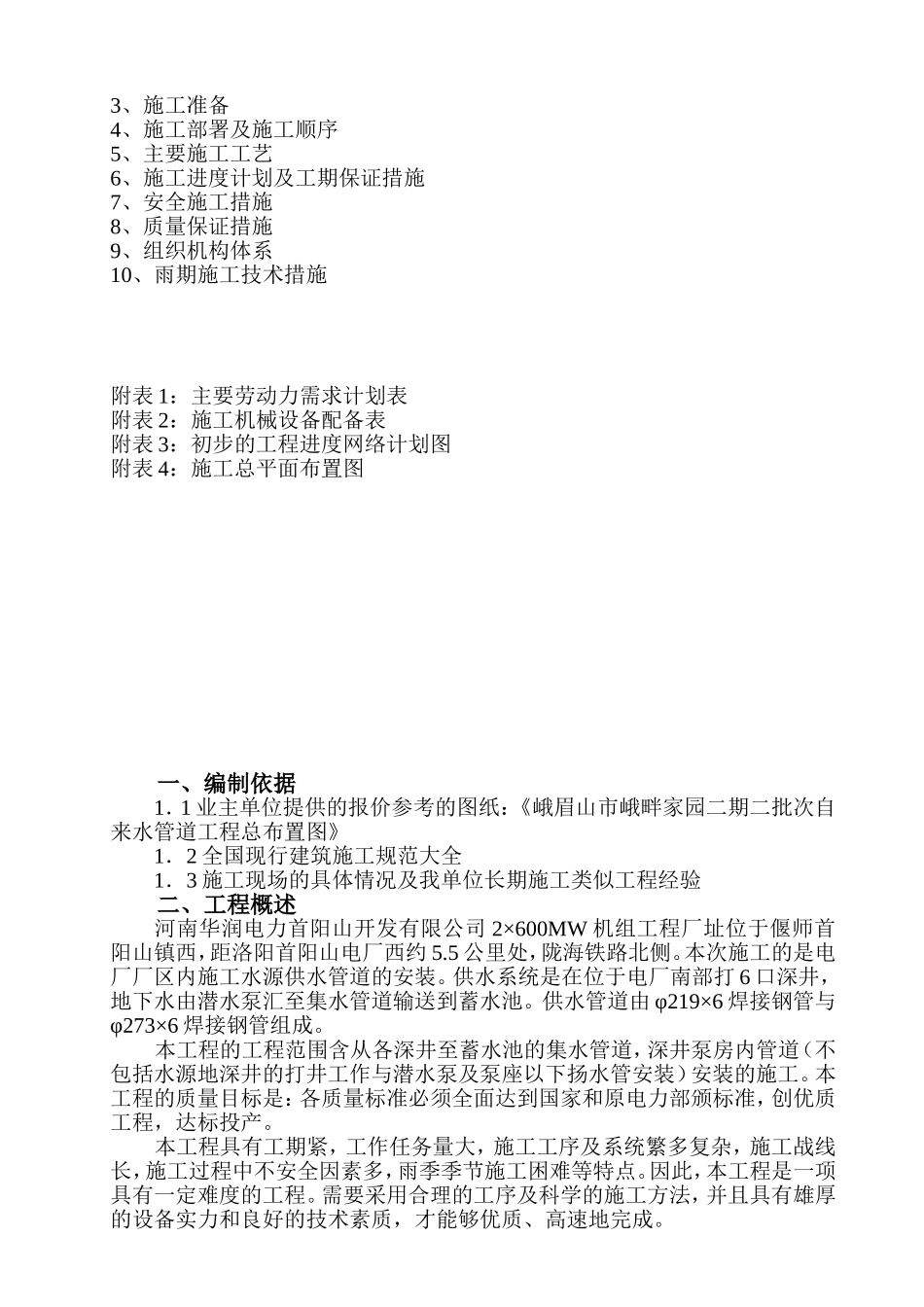

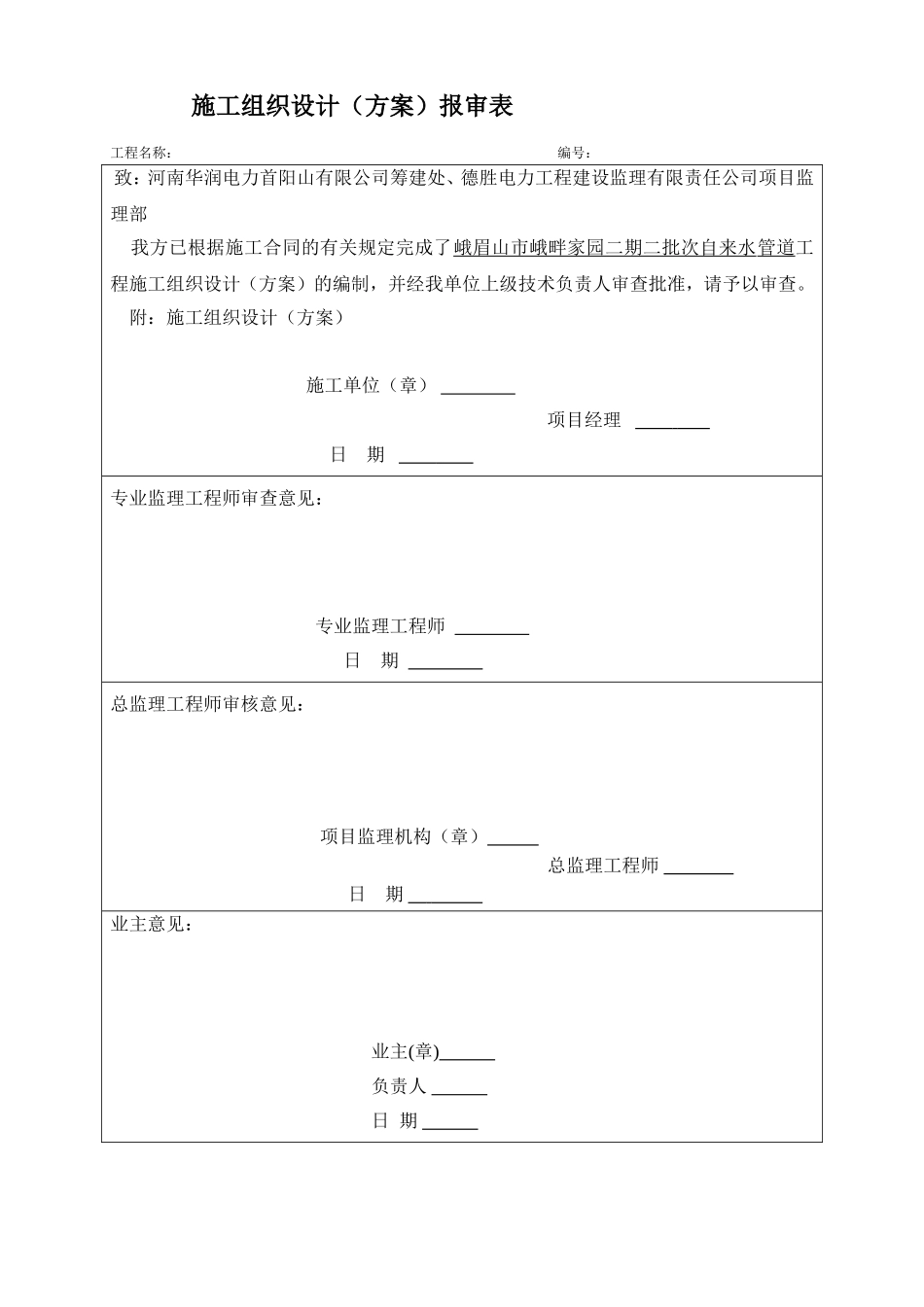

施工组织设计(方案)报审表工程名称:编号:致:河南华润电力首阳山有限公司筹建处、德胜电力工程建设监理有限责任公司项目监理部我方已根据施工合同的有关规定完成了峨眉山市峨畔家园二期二批次自来水管道工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查
附:施工组织设计(方案)施工单位(章)项目经理日期专业监理工程师审查意见:专业监理工程师日期总监理工程师审核意见:项目监理机构(章)总监理工程师日期业主意见:业主(章)负责人日期峨眉山市峨畔家园二期二批次自来水管道工程施工方案审批:复核:编制:目录1、编制依据2、工程概况3、施工准备4、施工部署及施工顺序5、主要施工工艺6、施工进度计划及工期保证措施7、安全施工措施8、质量保证措施9、组织机构体系10、雨期施工技术措施附表1:主要劳动力需求计划表附表2:施工机械设备配备表附表3:初步的工程进度网络计划图附表4:施工总平面布置图一、编制依据1.1业主单位提供的报价参考的图纸:《峨眉山市峨畔家园二期二批次自来水管道工程总布置图》1.2全国现行建筑施工规范大全1.3施工现场的具体情况及我单位长期施工类似工程经验二、工程概述河南华润电力首阳山开发有限公司2×600MW机组工程厂址位于偃师首阳山镇西,距洛阳首阳山电厂西约5
5公里处,陇海铁路北侧
本次施工的是电厂厂区内施工水源供水管道的安装
供水系统是在位于电厂南部打6口深井,地下水由潜水泵汇至集水管道输送到蓄水池
供水管道由φ219×6焊接钢管与φ273×6焊接钢管组成
本工程的工程范围含从各深井至蓄水池的集水管道,深井泵房内管道(不包括水源地深井的打井工作与潜水泵及泵座以下扬水管安装)安装的施工
本工程的质量目标是:各质量标准必须全面达到国家和原电力部颁标准,创优质工程,达标投产
本工程具有工期紧,工作任务量大,施工工序及系统繁多复杂,施工战线长,施工过程中不安全
