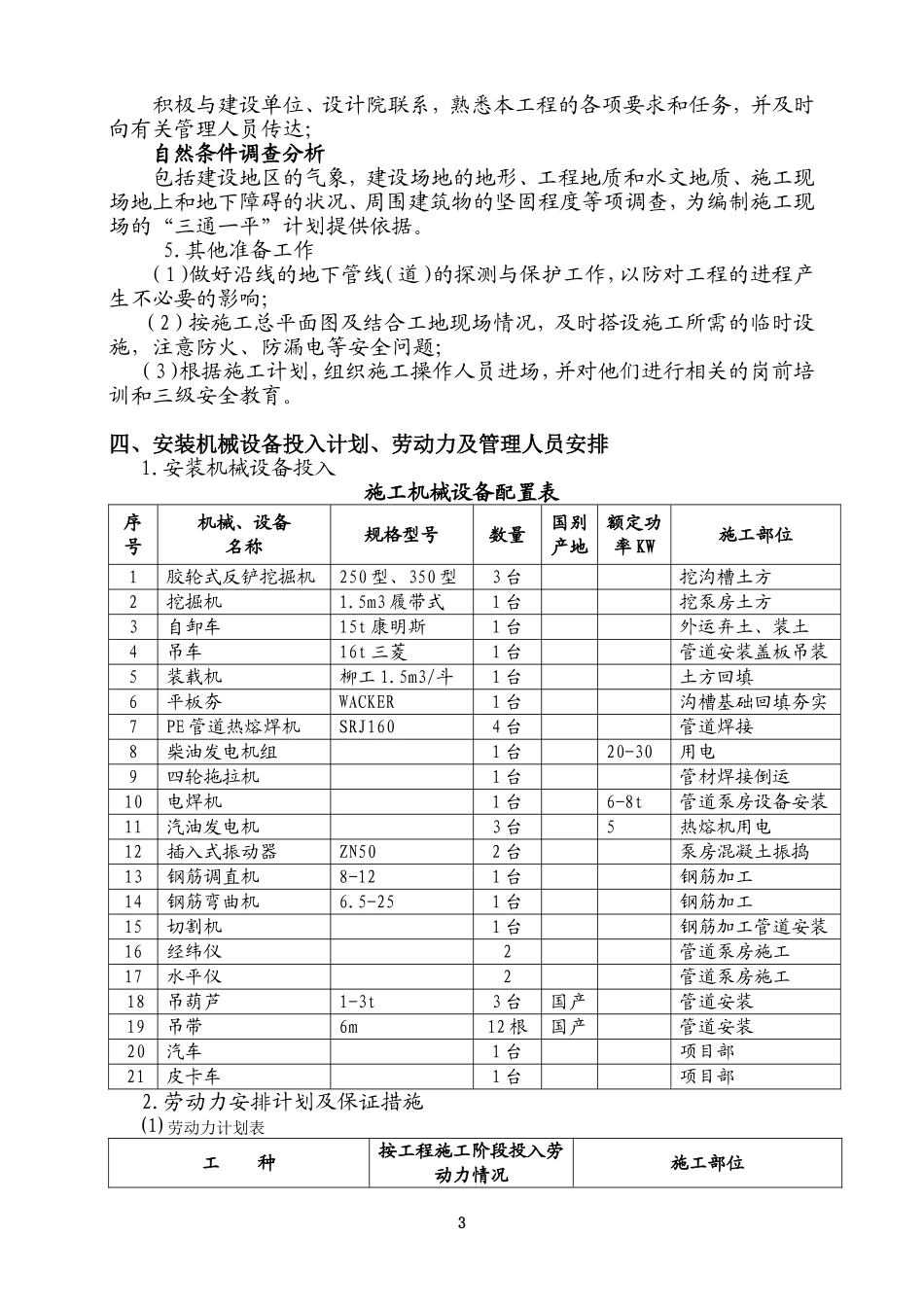

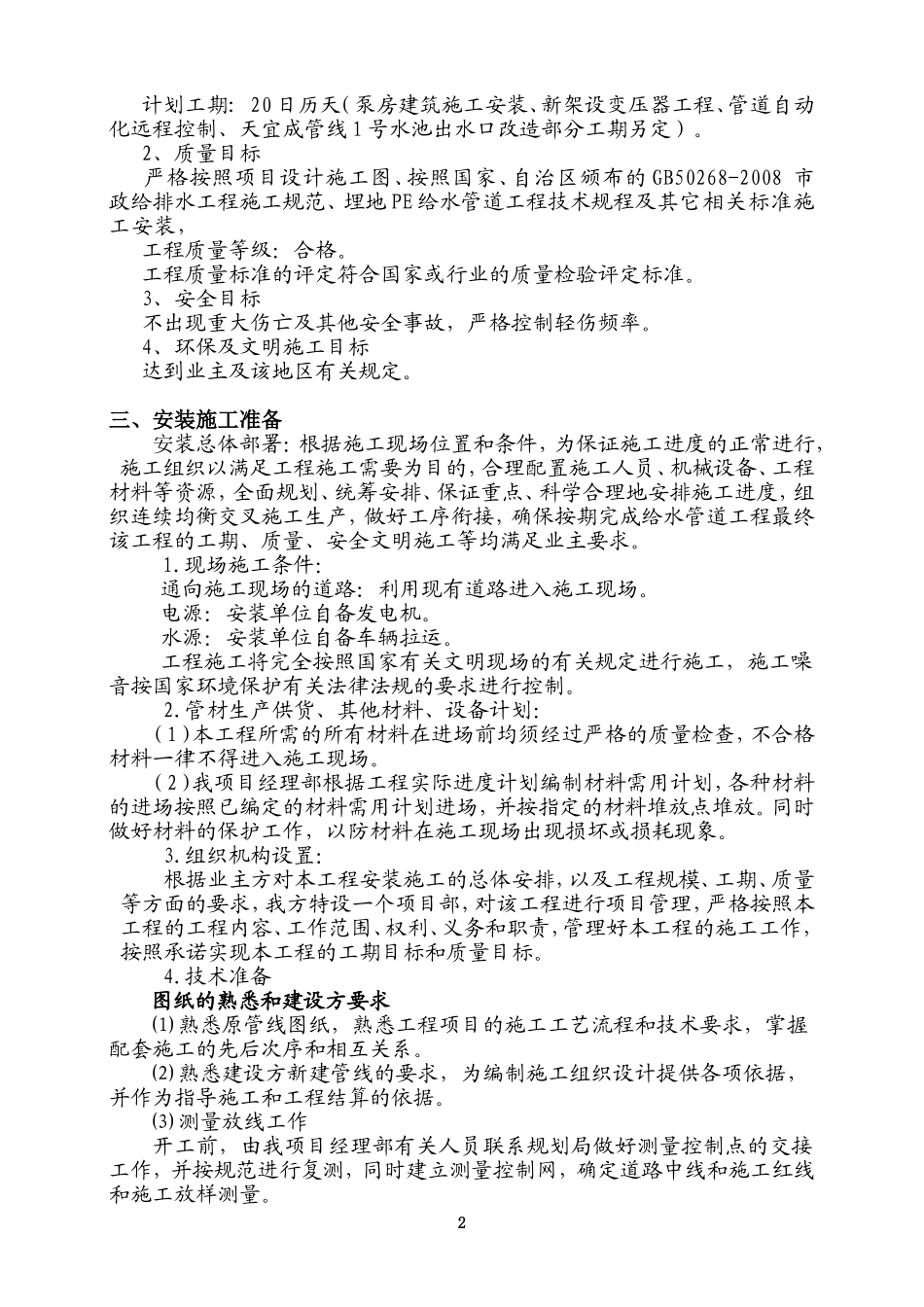

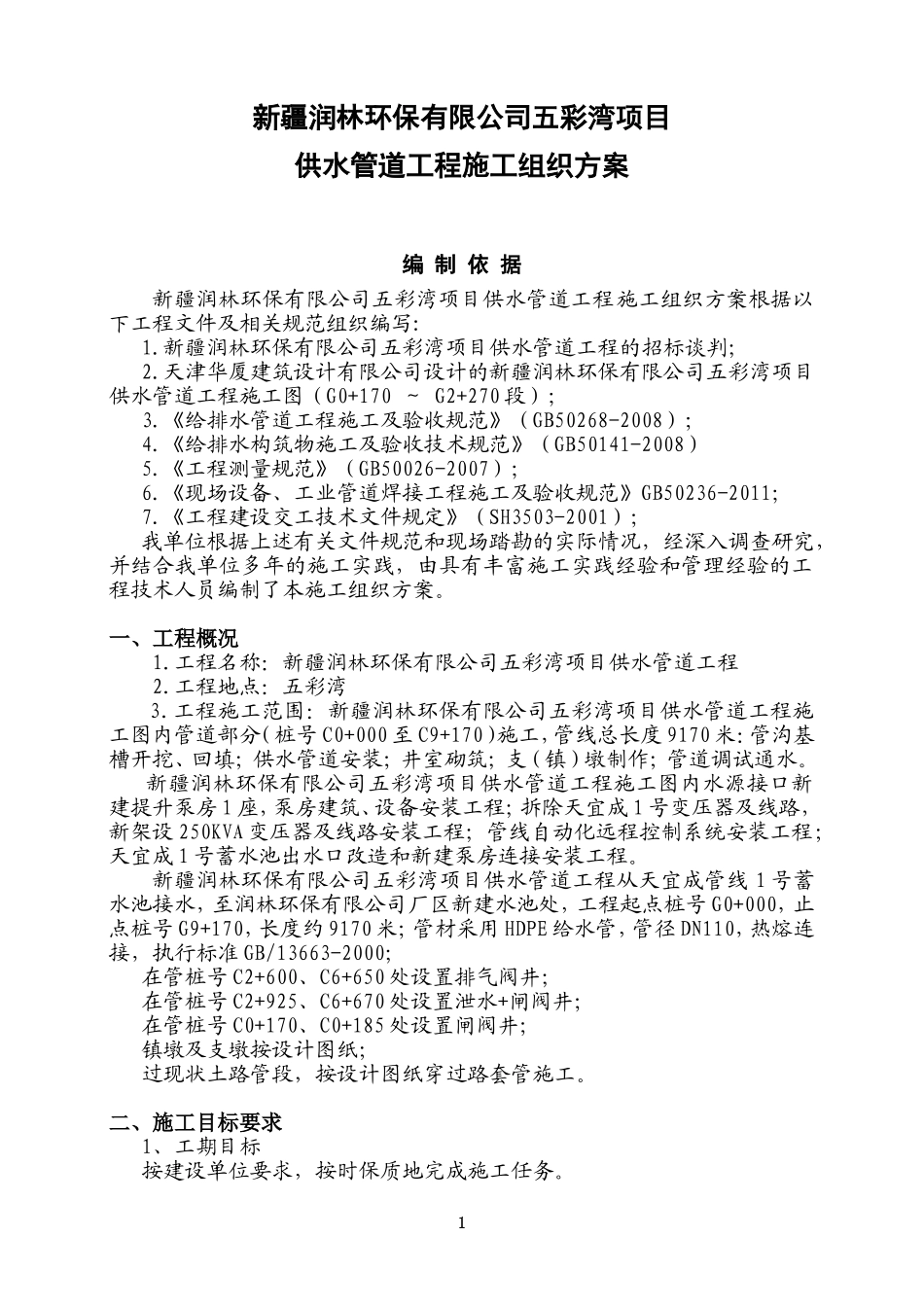

新疆润林环保有限公司五彩湾项目供水管道工程施工组织方案编制依据新疆润林环保有限公司五彩湾项目供水管道工程施工组织方案根据以下工程文件及相关规范组织编写:1.新疆润林环保有限公司五彩湾项目供水管道工程的招标谈判;2.天津华厦建筑设计有限公司设计的新疆润林环保有限公司五彩湾项目供水管道工程施工图(G0+170~G2+270段);3.《给排水管道工程施工及验收规范》(GB50268-2008);4.《给排水构筑物施工及验收技术规范》(GB50141-2008)5.《工程测量规范》(GB50026-2007);6.《现场设备、工业管道焊接工程施工及验收规范》GB50236-2011;7.《工程建设交工技术文件规定》(SH3503-2001);我单位根据上述有关文件规范和现场踏勘的实际情况,经深入调查研究,并结合我单位多年的施工实践,由具有丰富施工实践经验和管理经验的工程技术人员编制了本施工组织方案。一、工程概况1.工程名称:新疆润林环保有限公司五彩湾项目供水管道工程2.工程地点:五彩湾3.工程施工范围:新疆润林环保有限公司五彩湾项目供水管道工程施工图内管道部分(桩号C0+000至C9+170)施工,管线总长度9170米:管沟基槽开挖、回填;供水管道安装;井室砌筑;支(镇)墩制作;管道调试通水。新疆润林环保有限公司五彩湾项目供水管道工程施工图内水源接口新建提升泵房1座,泵房建筑、设备安装工程;拆除天宜成1号变压器及线路,新架设250KVA变压器及线路安装工程;管线自动化远程控制系统安装工程;天宜成1号蓄水池出水口改造和新建泵房连接安装工程。新疆润林环保有限公司五彩湾项目供水管道工程从天宜成管线1号蓄水池接水,至润林环保有限公司厂区新建水池处,工程起点桩号G0+000,止点桩号G9+170,长度约9170米;管材采用HDPE给水管,管径DN110,热熔连接,执行标准GB/13663-2000;在管桩号C2+600、C6+650处设置排气阀井;在管桩号C2+925、C6+670处设置泄水+闸阀井;在管桩号C0+170、C0+185处设置闸阀井;镇墩及支墩按设计图纸;过现状土路管段,按设计图纸穿过路套管施工。二、施工目标要求1、工期目标按建设单位要求,按时保质地完成施工任务。1计划工期:20日历天(泵房建筑施工安装、新架设变压器工程、管道自动化远程控制、天宜成管线1号水池出水口改造部分工期另定)。2、质量目标严格按照项目设计施工图、按照国家、自治区颁布的GB50268-2008市政给排水工程施工规范、埋地PE给水管道工程技术规程及其它相关标准施工安装,工程质量等级:合格。工程质量标准的评定符合国家或行业的质量检验评定标准。3、安全目标不出现重大伤亡及其他安全事故,严格控制轻伤频率。4、环保及文明施工目标达到业主及该地区有关规定。三、安装施工准备安装总体部署:根据施工现场位置和条件,为保证施工进度的正常进行,施工组织以满足工程施工需要为目的,合理配置施工人员、机械设备、工程材料等资源,全面规划、统筹安排、保证重点、科学合理地安排施工进度,组织连续均衡交叉施工生产,做好工序衔接,确保按期完成给水管道工程最终该工程的工期、质量、安全文明施工等均满足业主要求。1.现场施工条件:通向施工现场的道路:利用现有道路进入施工现场。电源:安装单位自备发电机。水源:安装单位自备车辆拉运。工程施工将完全按照国家有关文明现场的有关规定进行施工,施工噪音按国家环境保护有关法律法规的要求进行控制。2.管材生产供货、其他材料、设备计划:(1)本工程所需的所有材料在进场前均须经过严格的质量检查,不合格材料一律不得进入施工现场。(2)我项目经理部根据工程实际进度计划编制材料需用计划,各种材料的进场按照已编定的材料需用计划进场,并按指定的材料堆放点堆放。同时做好材料的保护工作,以防材料在施工现场出现损坏或损耗现象。3.组织机构设置:根据业主方对本工程安装施工的总体安排,以及工程规模、工期、质量等方面的要求,我方特设一个项目部,对该工程进行项目管理,严格按照本工程的工程内容、工作范围、权利、义务和职责,管理好本工程的施工工作,按照承诺实现本工程的工期目标和质量目标。4.技术准备图纸的熟悉和建设方要求⑴熟悉原管线图纸,熟悉工程项目的施工工艺流程和...
