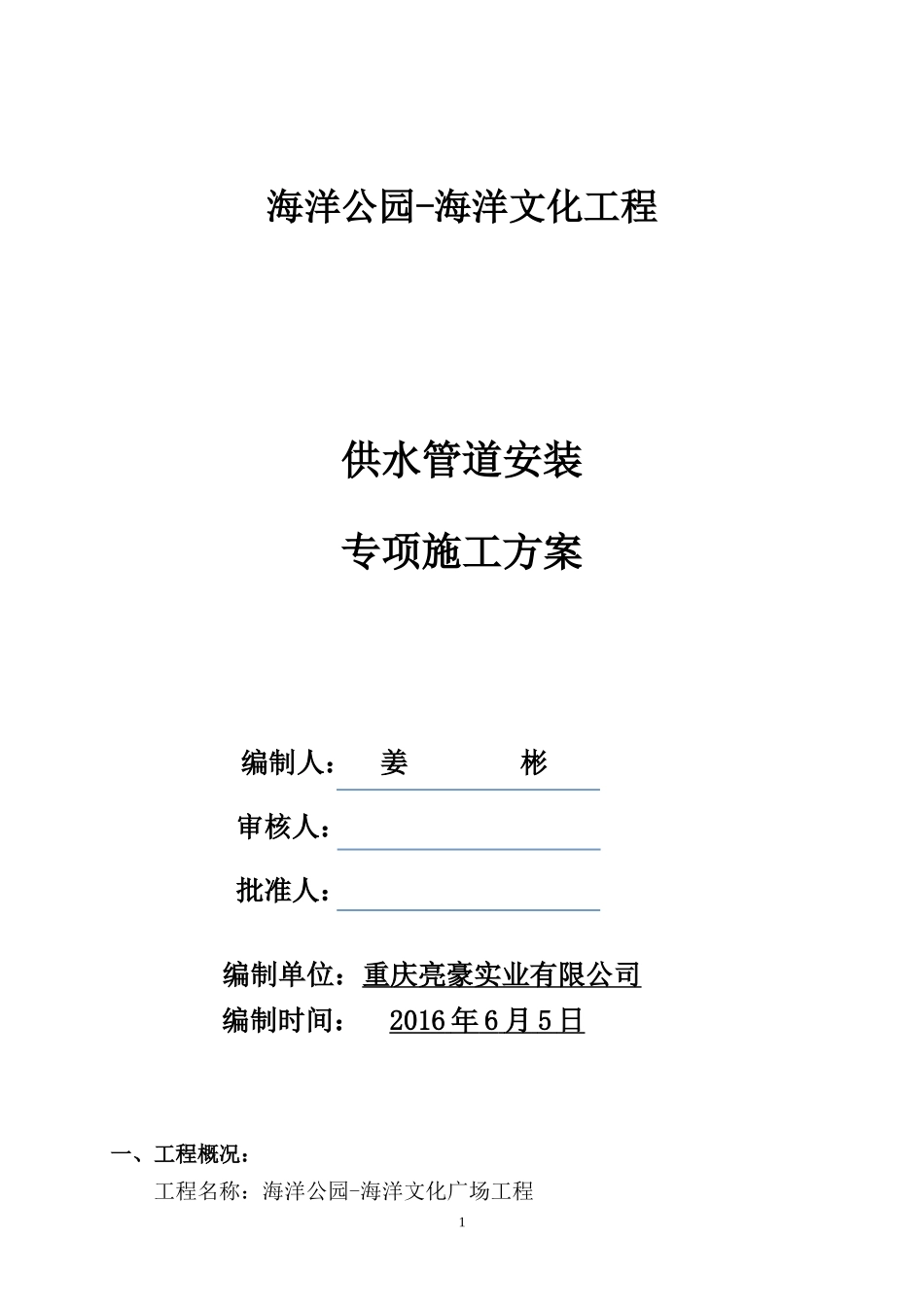

1海洋公园-海洋文化工程供水管道安装专项施工方案编制人:姜彬审核人:批准人:编制单位:重庆亮豪实业有限公司编制时间:2016年6月5日一、工程概况:工程名称:海洋公园-海洋文化广场工程2工程地点:洋河路11号建设单位:重庆海洋公园有限公司监理单位:重庆渝兴建设工程监理有限公司施工单位:重庆亮豪实业有限公司二、工程特点:本工程为甲方工程指令要求接入市政供水接口管道安装,全线长约400m,分二条线路开挖及明露

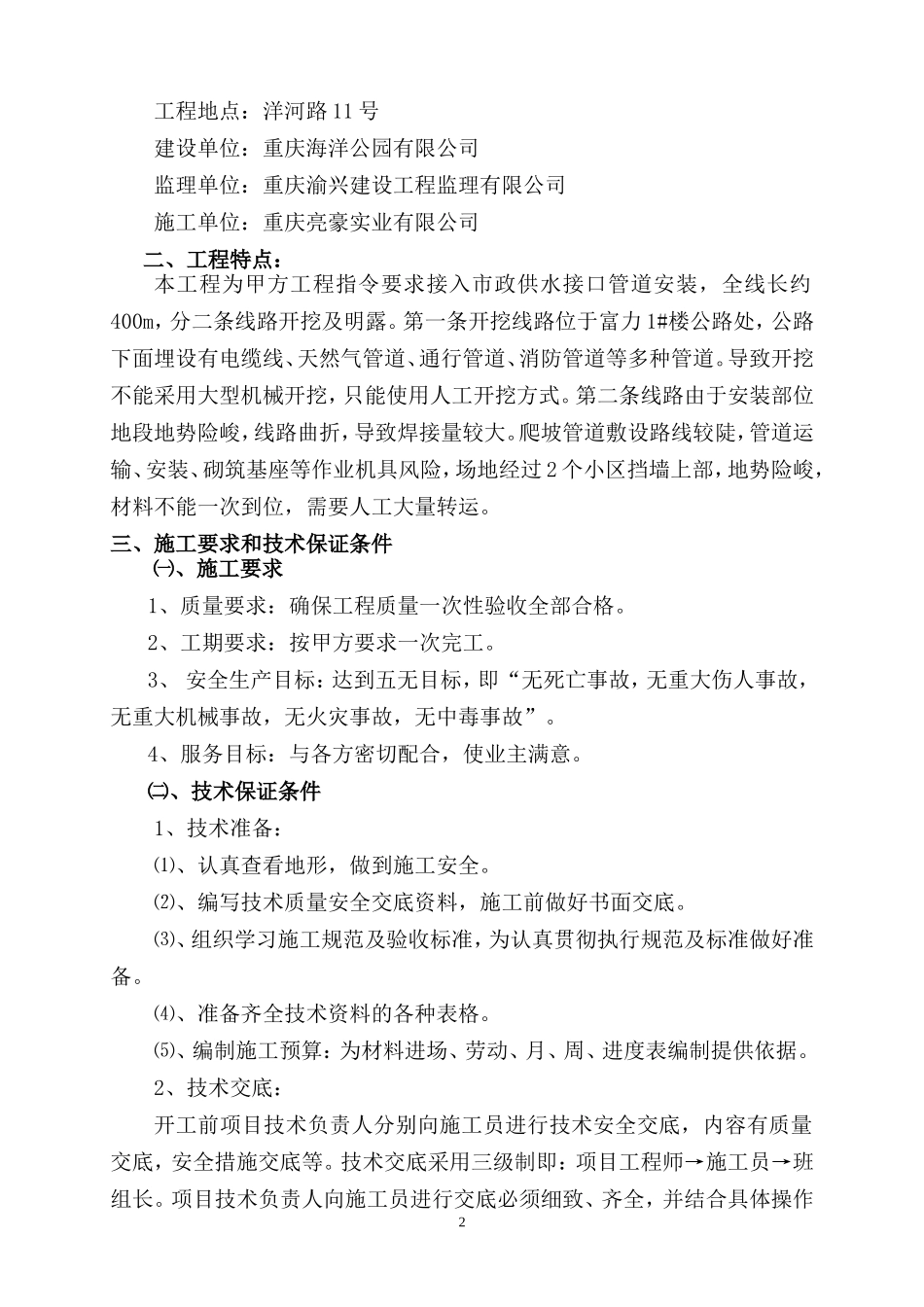

第一条开挖线路位于富力1#楼公路处,公路下面埋设有电缆线、天然气管道、通行管道、消防管道等多种管道
导致开挖不能采用大型机械开挖,只能使用人工开挖方式
第二条线路由于安装部位地段地势险峻,线路曲折,导致焊接量较大
爬坡管道敷设路线较陡,管道运输、安装、砌筑基座等作业机具风险,场地经过2个小区挡墙上部,地势险峻,材料不能一次到位,需要人工大量转运
三、施工要求和技术保证条件㈠、施工要求1、质量要求:确保工程质量一次性验收全部合格
2、工期要求:按甲方要求一次完工
3、安全生产目标:达到五无目标,即“无死亡事故,无重大伤人事故,无重大机械事故,无火灾事故,无中毒事故”
4、服务目标:与各方密切配合,使业主满意
㈡、技术保证条件1、技术准备:⑴、认真查看地形,做到施工安全
⑵、编写技术质量安全交底资料,施工前做好书面交底
⑶、组织学习施工规范及验收标准,为认真贯彻执行规范及标准做好准备
⑷、准备齐全技术资料的各种表格
⑸、编制施工预算:为材料进场、劳动、月、周、进度表编制提供依据
2、技术交底:开工前项目技术负责人分别向施工员进行技术安全交底,内容有质量交底,安全措施交底等
技术交底采用三级制即:项目工程师→施工员→班组长
项目技术负责人向施工员进行交底必须细致、齐全,并结合具体操作3部位,关键部位的质量要求,讲解要点和注意事项等
施工员接受交底后要认真反复向操作班组进行交底
