org海量管理资料下载施工组织设计编制依据、范围和目标编制依据(1)2005年***农村饮水安全项目(工程)招标文件、答疑书和补遗书
(2)给水排水工程施工规范、规程、验收标准以及《**省水利基本建设工程设计概(估)算费用构成及计算标准》、《**省水利水电建筑工程预算定额》
com中国最庞大的资料库下载(3)现场踏勘咨询所获得的有关资料
(4)本公司质量管理体系中,正在执行的《质量手册》、《程序文件》和相关文件的有效版本
编制范围本施工组织设计编制范围为II标段(土建工程)**集中供水站

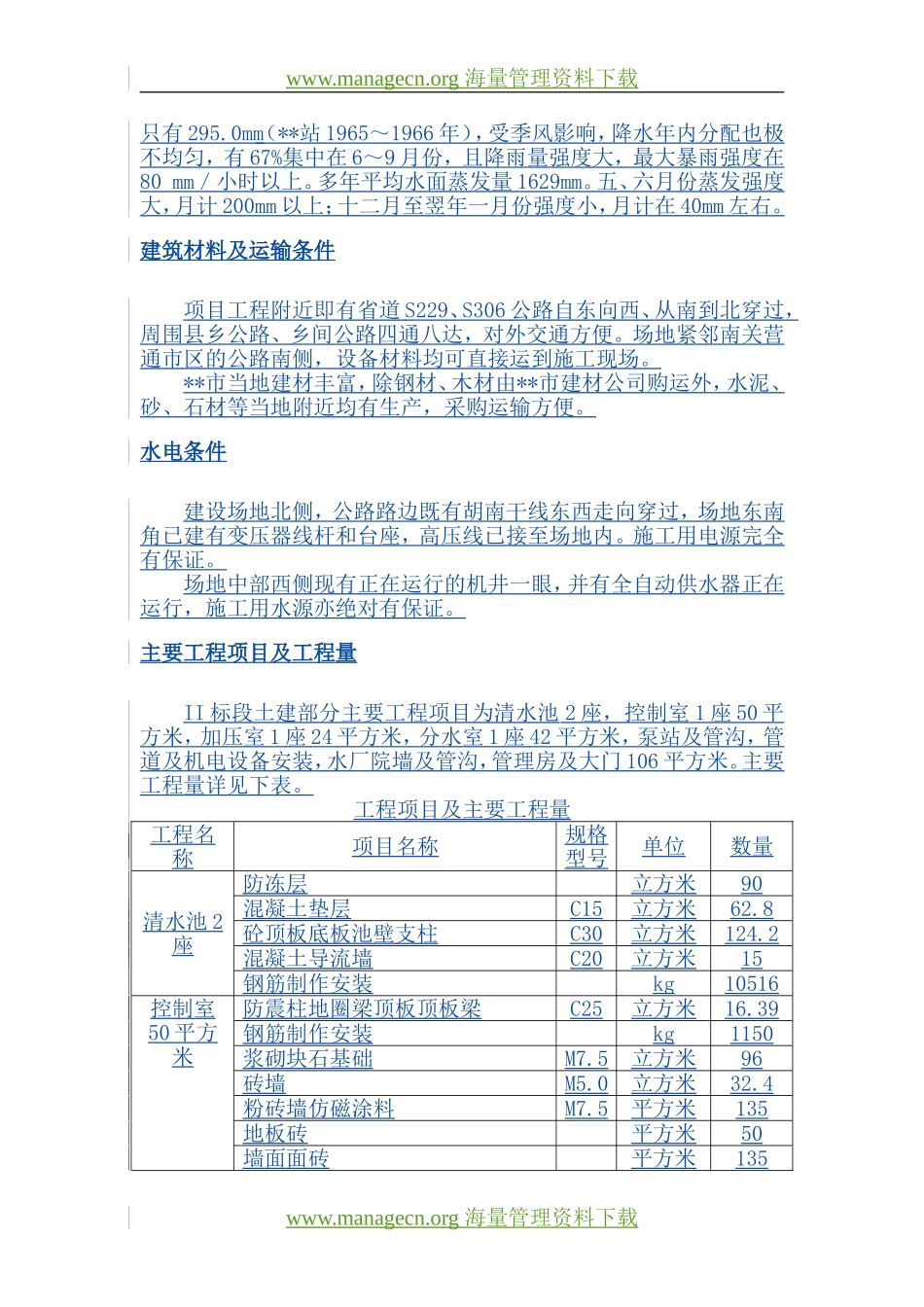

内容包括清水池2座,控制室20平方米,加压室24平方米,分水室42平方米,泵站井口暗室及管沟150米,管道安装5
6吨,闸阀及机电设备安装,水厂院墙及管沟,管理房及大门106平方米,以及上述工程从开工至全标段达到现行给水排水工程交付验收标准,办理交验、保修为止的全过程
编制目标(1)工期目标:计划工期130天,即2006年2月10日开工,至2006年6月19日全部工程竣工
(2)质量目标:全部工程质量标准达到合格
(3)安全目标:杜绝重伤以上人身伤亡事故,杜绝一切机械设备重大损失事故和交通运输重大事故,杜绝火灾事故,创“安全生产、文明施工的标准化工地”
managecn
org海量管理资料下载www
managecn

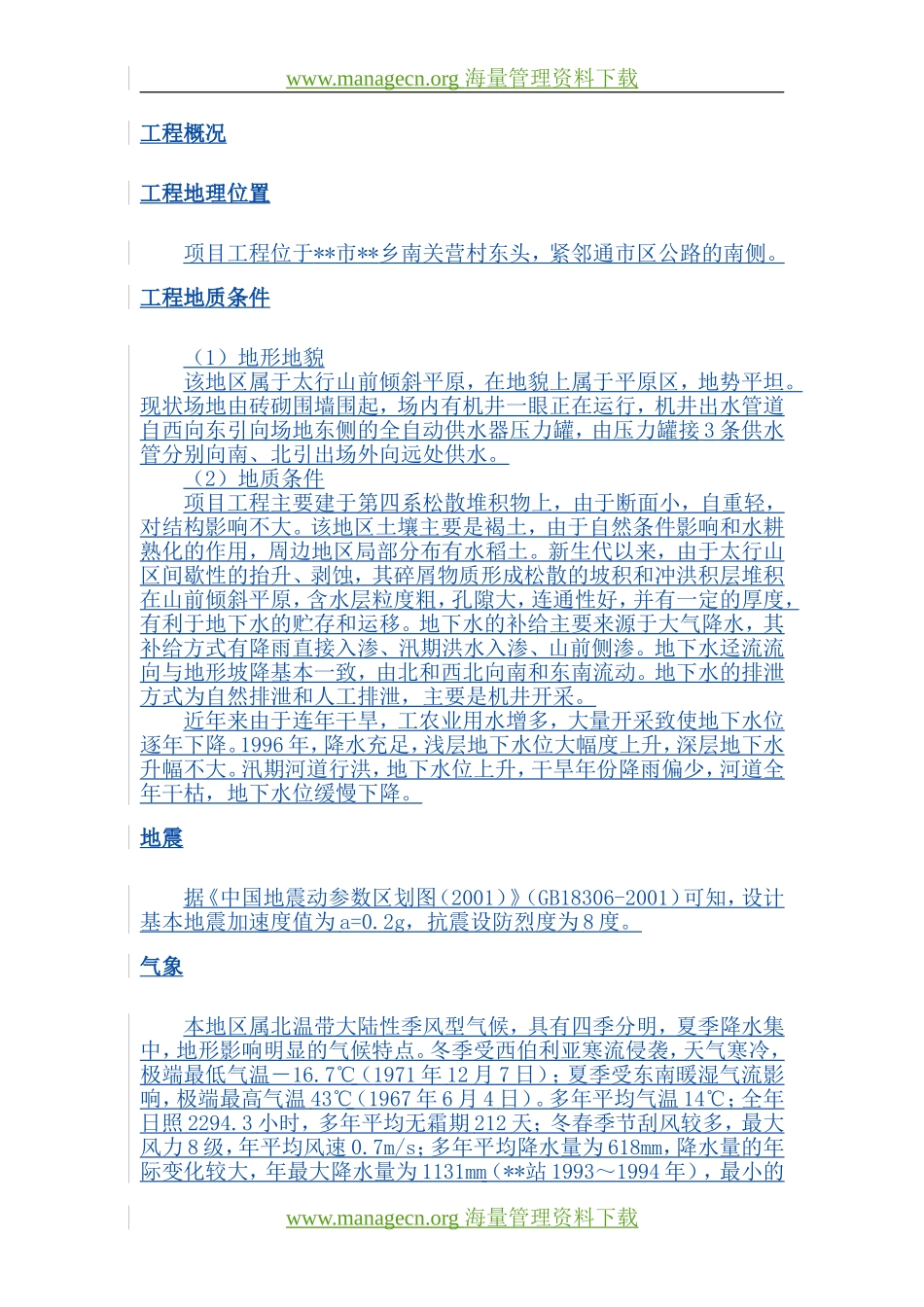

org海量管理资料下载工程概况工程地理位置项目工程位于**市**乡南关营村东头,紧邻通市区公路的南侧
工程地质条件(1)地形地貌该地区属于太行山前倾斜平原,在地貌上属于平原区,地势平坦
现状场地由砖砌围墙围起,场内有机井一眼正在运行,机井出水管道自西向东引向场地东侧的全自动供水器压力罐,由压力罐接3条供水管分别向南、北引出场外向远处供水
(2)地质条件项目工程主要建于第四系松散堆积物上,由于断面小,自重轻,对结构影响不大
