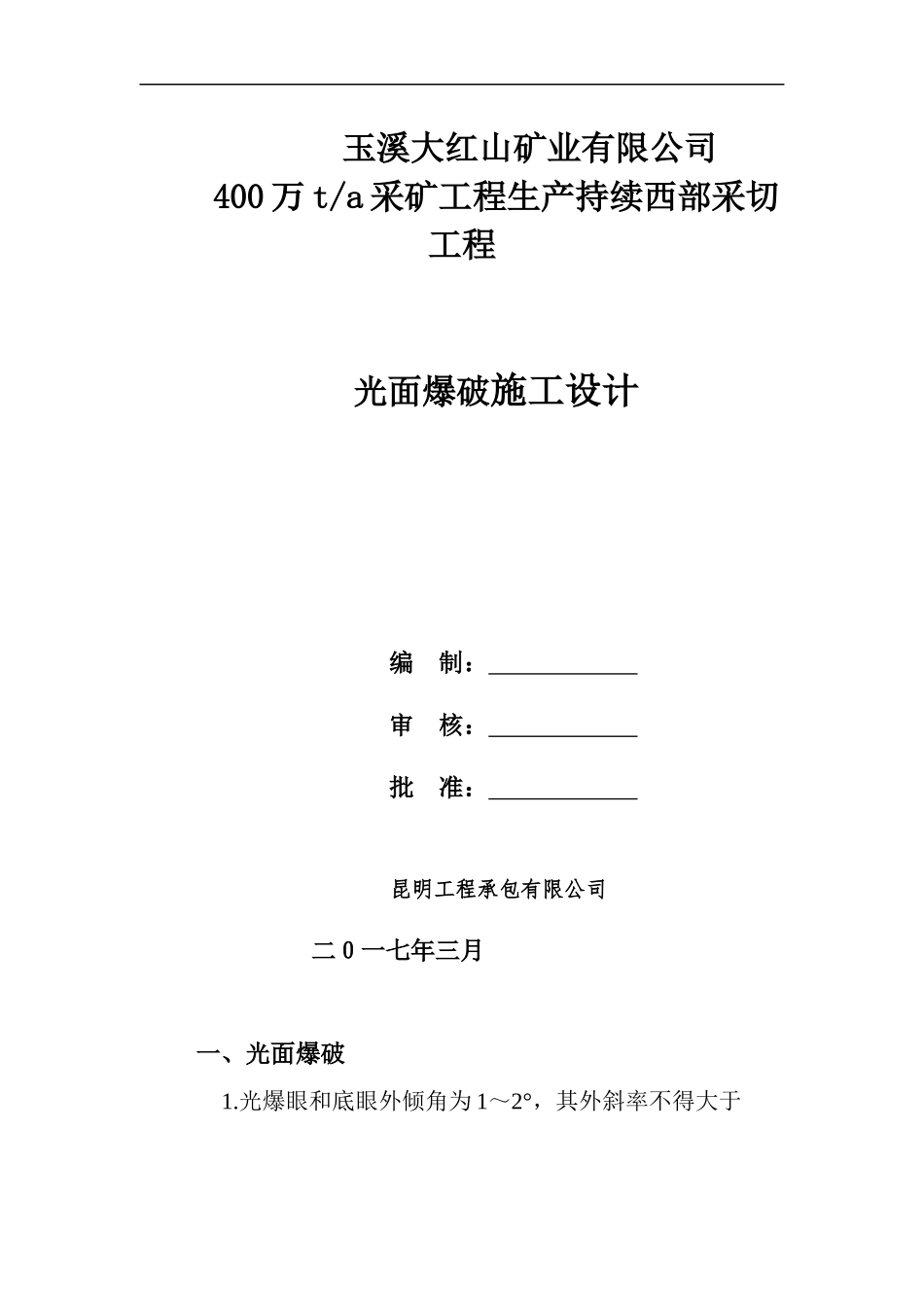

玉溪大红山矿业有限公司400万t/a采矿工程生产持续西部采切工程光面爆破施工设计编制:审核:批准:昆明工程承包有限公司二0一七年三月一、光面爆破1.光爆眼和底眼外倾角为1~2°,其外斜率不得大于50mm/m,眼底不超出开挖轮廓线100mm,最大不超过150mm。2.光爆孔要平行于设计巷道轴线,以保持下一轮爆破之间剖面的连续性。炮孔间距为600mm~700mm,光爆层厚度为700mm~800mm。根据围岩不同性质调整装药参数进行不耦合装药,周边炮孔同段起爆,使裂隙沿炮孔联线发展,形成光面。炮眼布置图(图1-1)炮眼布置图(图1-2)炮眼布置图(图1-3)二、凿岩要求1、全断面一次成形掘进采用采用桶形直线掏槽,掏槽眼、底眼深3m,其余眼深均为2.8m,孔径45mm,炮眼利用率85%,循环进尺2.4-2.6m。2、凿岩作业前检查巷道中腰线,在工作面上标定出中线、巷道轮廓线和炮眼位置,并检查上一炮爆破效果。如果上一炮有超欠挖,根据实际情况适当调整炮眼位置、增减炮眼数量和调整部分炮眼角度,在欠挖处标定出补眼位置,处理欠挖。光爆眼和底眼布置在巷道轮廓线上。3、凿岩作业,严格按照标定的炮眼位置开孔,炮眼方向严格平行于设计巷道轴线,控制炮孔方向,确保炮孔平行,并保证炮孔角度和深度。掏槽眼眼口间距误差和眼底间距误差不得大于50mm,辅助眼眼口排距和行距误差不得大于50mm。4、当作业面凹凸较大时,按实际情况调整炮眼深度,并相应调整装药量,力求除掏槽眼外的所有炮眼底在同一垂直面上。5、凿岩顺序一般为:底孔→掏槽孔→辅助孔→光爆孔。底孔打好后,空口插入胶管,以防止碎石进入。6、严格按照设计的巷道断面设计尺寸和要求施工,掘好的巷道尺寸要等于或超过设计要求,掘好的底板标高偏离规定的位置不得超过设计规定的的正负150mm,掘进中心线精度控制在设计所示平面位置的正负150mm以内,巷道坡度变化不得大于设计的1%,对于达不到设计要求的区域,尤其岩面突出部位,及时返工,进行处理,直到合格为止。7、如果在施工过程中遇到特殊情况,如围岩极为破碎、发生冒落等,施工人员要立即通知业主代表,并按岩层条件修改设计或支护型式后,再按继续施工。三、爆破参数的确定1、爆破参数的计算根据选用设备性能参数,按月平均有效凿岩爆破天数25天计,每天3个循环,平均月成巷125m,以岩脉平巷为例,其爆破参数计算如下:(1)炮眼深度l=L/(Nnη1η)式中:L—计划月进度,L=125m;N—每月实际凿岩爆破工作天数,取N=30天n—每天完成的掘进循环数,取n=2次/天;η1–正规循环率,1=0.85η—炮眼利用率,取=0.85则l=125/(30×2×0.85×0.85)=2.8(m)取炮眼深度为3m。(2)炮眼间距及光爆层厚度炮眼间距取E=600~800mm光爆层厚度W=700mm(3)钻头直径Φ=45mm。(4)药卷规格Φ=35mm,L=200mm,g=200g;四、装药爆破1、爆破材料的选择:雷管选用1-10段毫秒延期非电塑料导爆管,炸药选用1级岩石乳化炸药,规格为φ32mm×200mm×200g。2、起爆方式:采用YR-Z型电磁起爆器及磁电雷管进行起爆。爆破网路采用大串联。五、装药工作1、装药前,检撬浮石,清理工作面和炮眼,查清炮孔数目和深度。2、装药时,控制好各类炮孔装药量,分清导爆管段数,对号入座,光爆孔要同段起爆,装完药,孔口需用堵塞,炮泥堵塞长度不小于200mm。3、全断面爆破网路连接采用毫秒非电雷管起爆法,导爆管爆破网路采用并并联。分掏槽眼、辅助眼、周边眼三组。周边眼又按位置分帮眼、顶眼、底眼。4、爆破网路连接采用毫秒非电雷管起爆法,导爆管爆破网路采用并并联。要确保爆破网络连接正确,导爆管不能打结或拉细,并注意连接次序。采用孔内微差爆破,以雷管的不同段别实现微差爆破。雷管装在孔底,反向起爆。六、爆破数据表格1、爆破原始条件表(表5-1)号名称单位参数备注1净断面m223.172掘进断面m224.83岩石性质f8~104凿岩设备台1Boomer2815炸药类型乳化炸药6雷管种类毫秒延期电雷管2、爆破参数表(表5-2)号眼名眼深眼数总深装药系装药量爆破顺序㎏/眼小计(m)(个)(m)数%(㎏)1空气眼4.04161--4掏槽眼4.0416802.49.6Ⅰ5-10辅助眼4.0832802.112.6Ⅱ1-31辅助眼4.01768601.837.8Ⅲ7-54底眼4.0624601.512Ⅲ...
