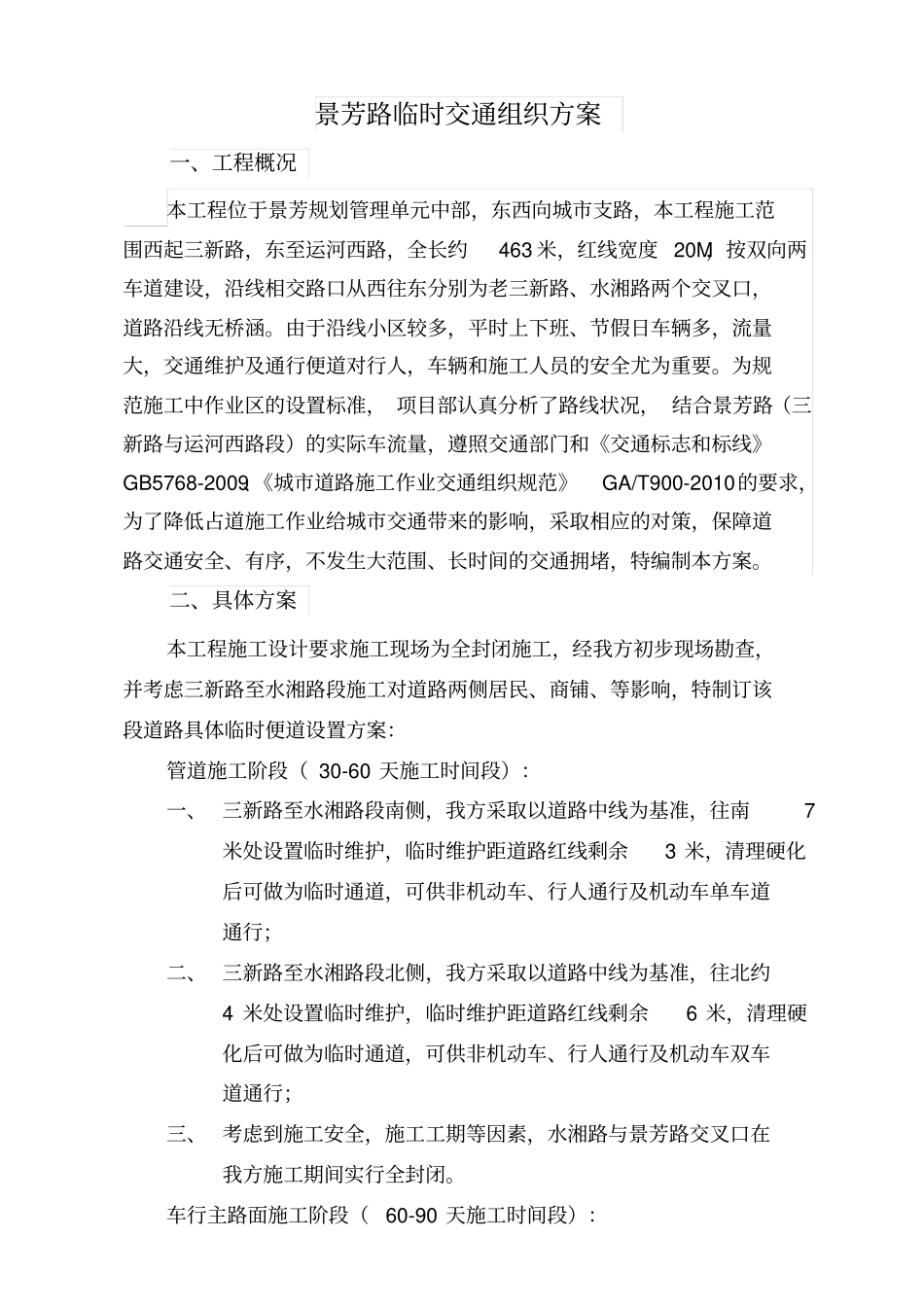

景芳路临时交通组织方案一、工程概况本工程位于景芳规划管理单元中部,东西向城市支路,本工程施工范围西起三新路,东至运河西路,全长约463米,红线宽度20M,按双向两车道建设,沿线相交路口从西往东分别为老三新路、水湘路两个交叉口,道路沿线无桥涵
由于沿线小区较多,平时上下班、节假日车辆多,流量大,交通维护及通行便道对行人,车辆和施工人员的安全尤为重要
为规范施工中作业区的设置标准,项目部认真分析了路线状况,结合景芳路(三新路与运河西路段)的实际车流量,遵照交通部门和《交通标志和标线》GB5768-2009、《城市道路施工作业交通组织规范》GA/T900-2010的要求,为了降低占道施工作业给城市交通带来的影响,采取相应的对策,保障道路交通安全、有序,不发生大范围、长时间的交通拥堵,特编制本方案
二、具体方案本工程施工设计要求施工现场为全封闭施工,经我方初步现场勘查,并考虑三新路至水湘路段施工对道路两侧居民、商铺、等影响,特制订该段道路具体临时便道设置方案:管道施工阶段(30-60天施工时间段):一、三新路至水湘路段南侧,我方采取以道路中线为基准,往南7米处设置临时维护,临时维护距道路红线剩余3米,清理硬化后可做为临时通道,可供非机动车、行人通行及机动车单车道通行;二、三新路至水湘路段北侧,我方采取以道路中线为基准,往北约4米处设置临时维护,临时维护距道路红线剩余6米,清理硬化后可做为临时通道,可供非机动车、行人通行及机动车双车道通行;三、考虑到施工安全,施工工期等因素,水湘路与景芳路交叉口在我方施工期间实行全封闭
车行主路面施工阶段(60-90天施工时间段):一、主路面路基开挖、基层、垫层、沥青铺设施工期间,考虑施工安全,施工工期等因素,我方将在三新路至水湘路段采取封闭车行主路面措施,保留南北两侧红线内人行道部分各米左右便道,此便道只可供行人通行,无车辆通行条件

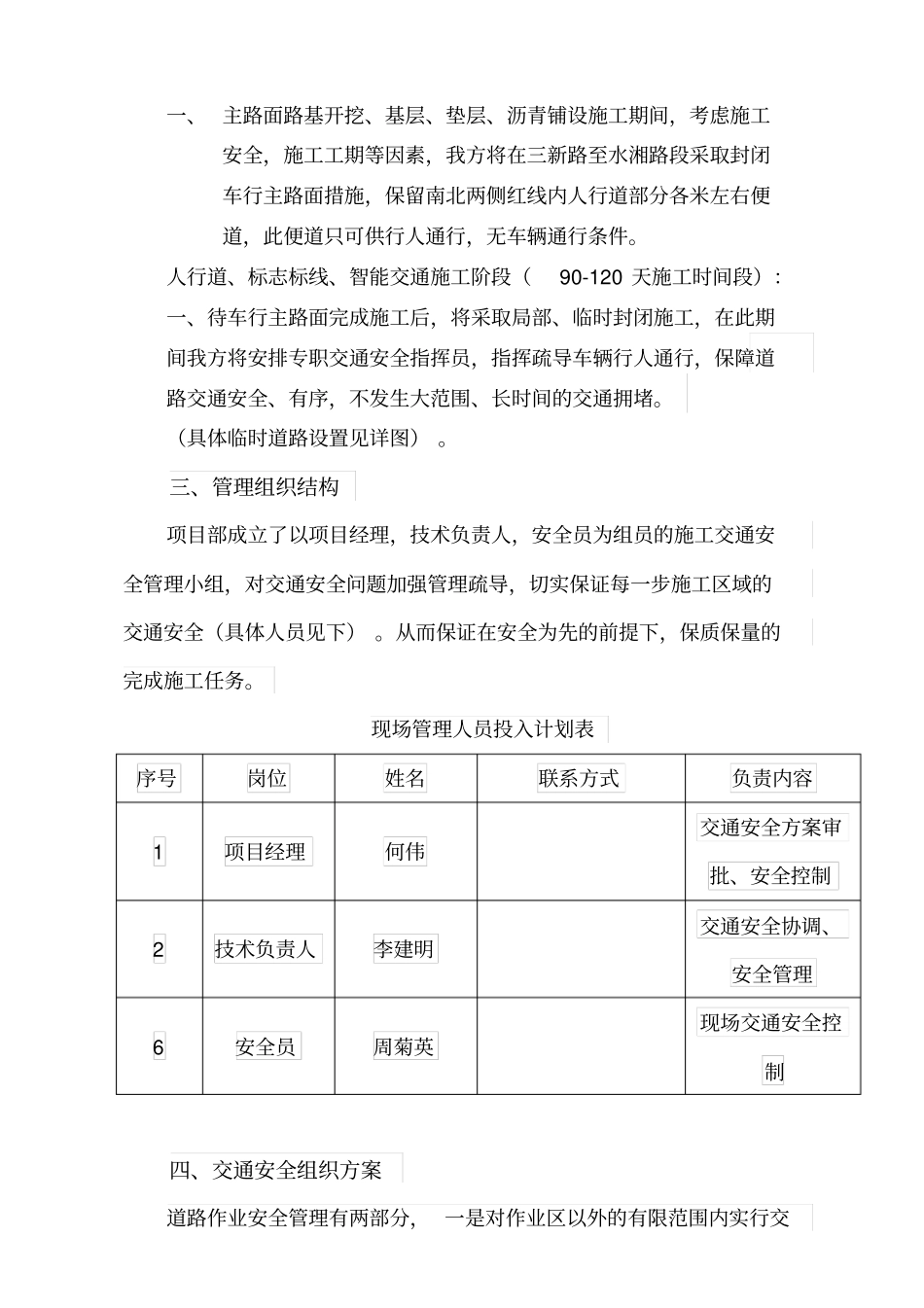

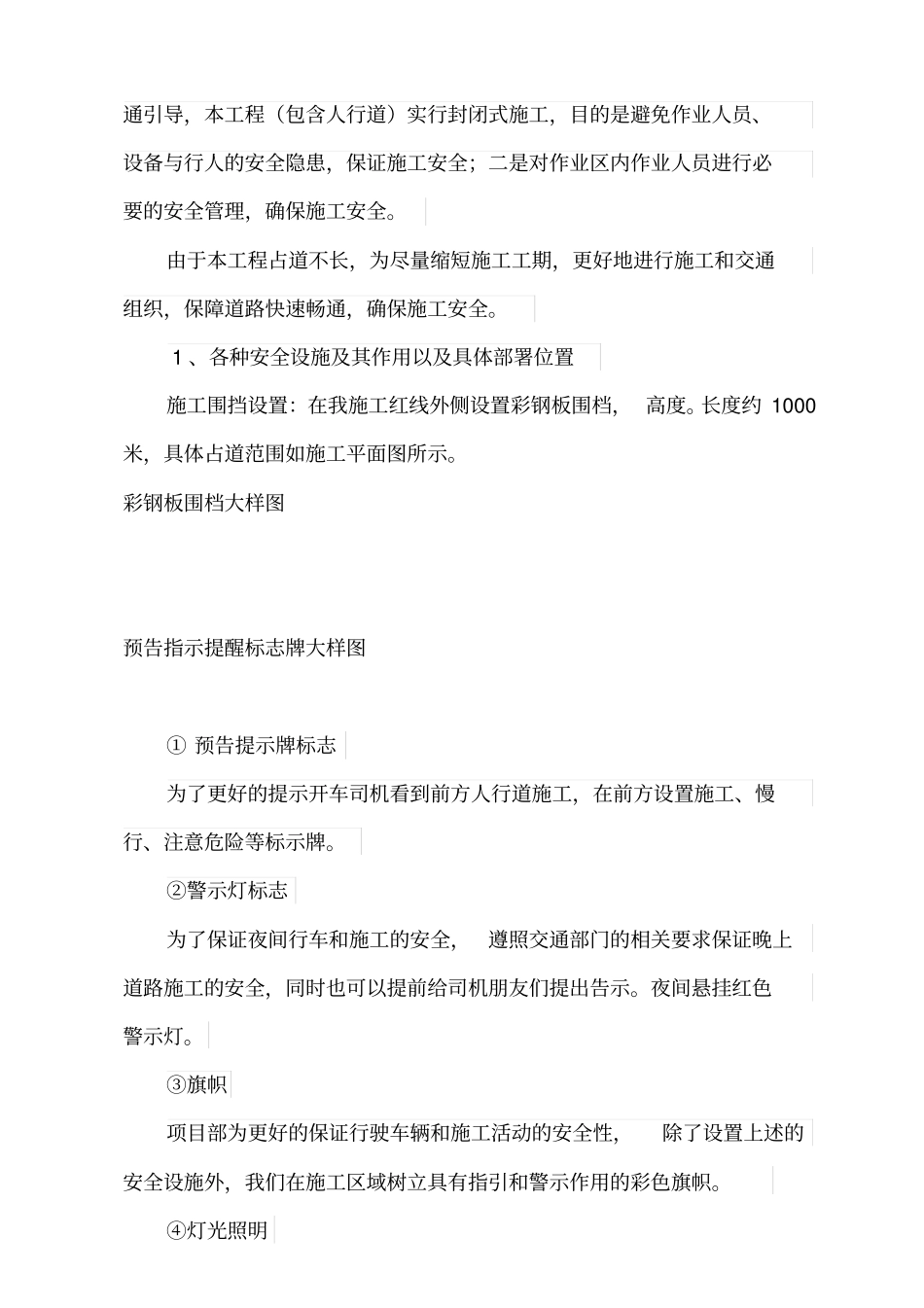

人行道、标志标
