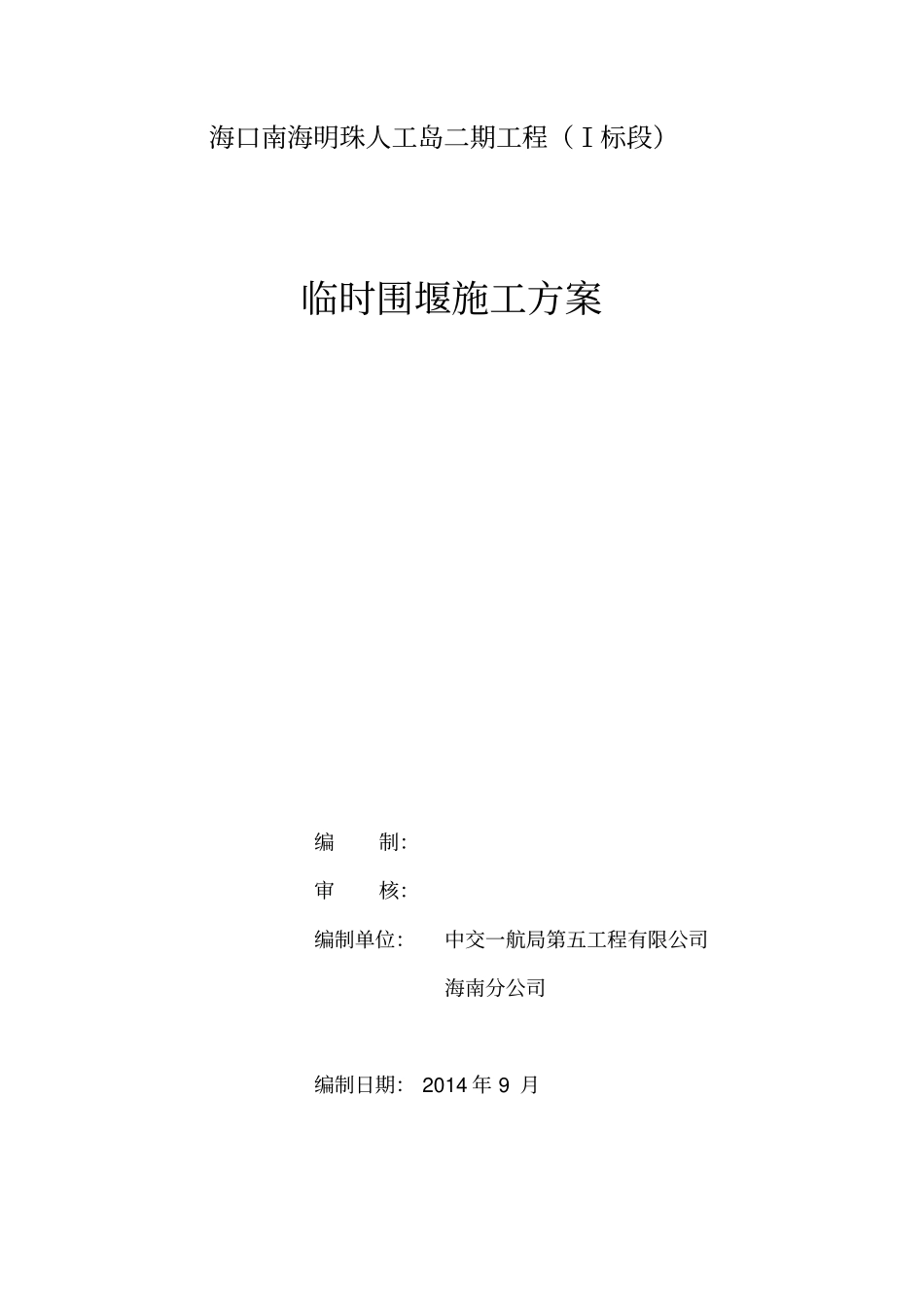

海口南海明珠人工岛二期工程(Ⅰ标段)临时围堰施工方案编制:审核:编制单位:中交一航局第五工程有限公司海南分公司编制日期:2014年9月海口南海明珠人工岛二期工程(Ⅰ标段)临时围堰施工方案一、工程概况1

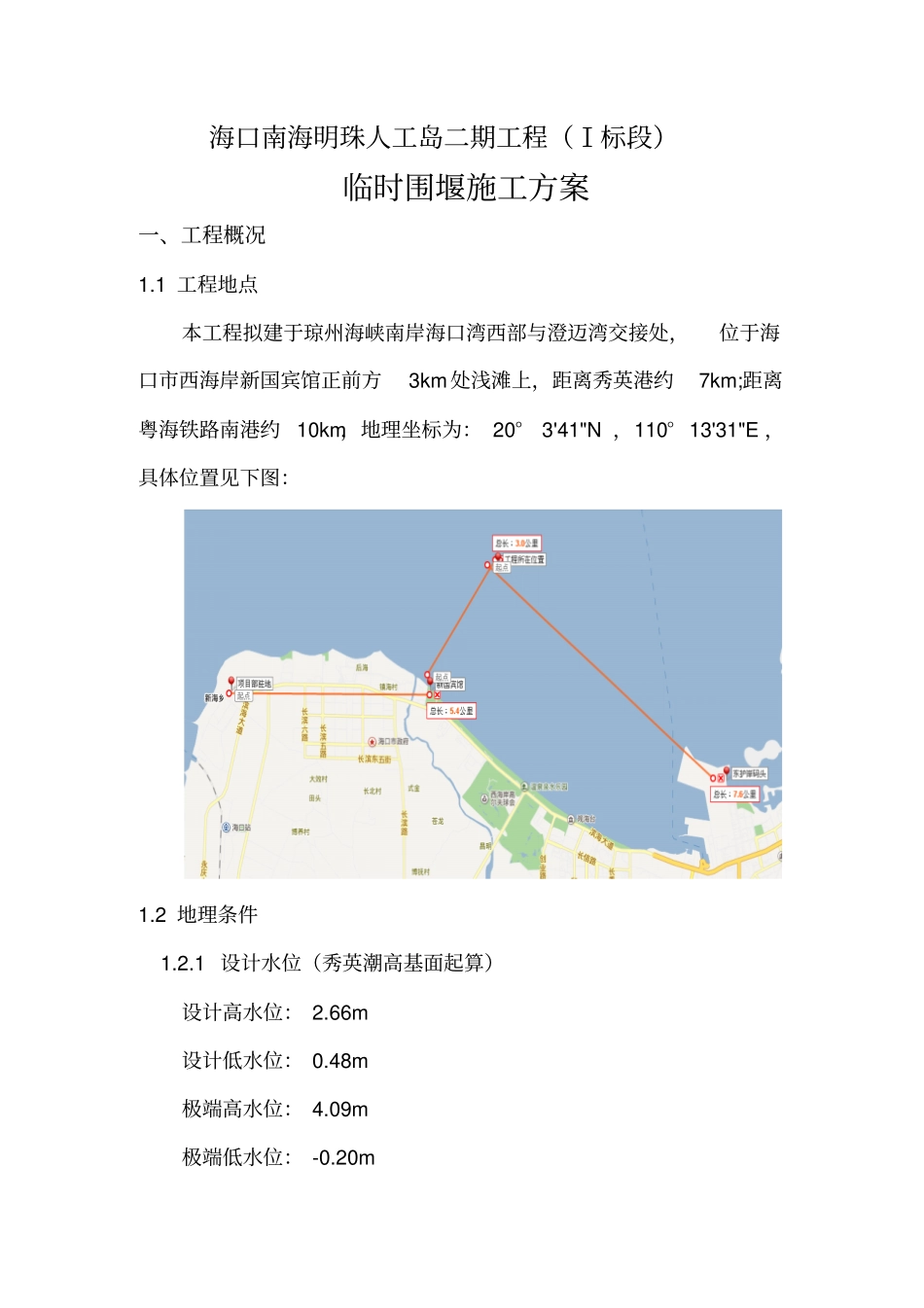

1工程地点本工程拟建于琼州海峡南岸海口湾西部与澄迈湾交接处,位于海口市西海岸新国宾馆正前方3km处浅滩上,距离秀英港约7km;距离粤海铁路南港约10km,地理坐标为:20°3'41"N,110°13'31"E,具体位置见下图:1
2地理条件1
1设计水位(秀英潮高基面起算)设计高水位:2
66m设计低水位:0
48m极端高水位:4
09m极端低水位:-0
2地形本工程区域泥面高程-9
3工程地质:详见《海口湾南海明珠人工岛二期工程岩土勘察报告(施工图设计阶段)》
3工程分析海口南海明珠人工岛二期工程(Ⅰ标段)临时围堰一,长度为920
55m,底宽33
堤身结构主要采用袋装砂+吹填堤心砂形成
施工断面见下图
I标段临时围堰断面图I标段临时围堰一平面图二、施工顺序临时围堰底层需铺设土工格栅,第一层袋装砂及吹填砂施工至+0
00m,第二层袋装砂及吹填砂施工至+3
60m,第三层袋装砂施工至+6
堤身设计边坡为1:1
5,具体施工流程如下:施工顺序流程图第三层围堰第二层围堰吹填第一层堤心砂第一层围堰土工格栅铺设吹填第二层堤心砂三、施工时间3
1施工工效分析施工方向从一期人工岛南端往二期外护岸方向由北向南开始施工,围堰填充砂袋施工计划投入一艘铺排船一艘运砂驳船,四艘500m3泵砂船
预计单日施工方量为2000m3,吹填堤心砂施工计划投入五艘500m3泵砂船,预计单日施工方量为2500m3,11月份和12月份施工海域受东北季风影响较大,预计有30天左右因海浪较大影响施工工期
2施工工期计划本工程施工计划用
