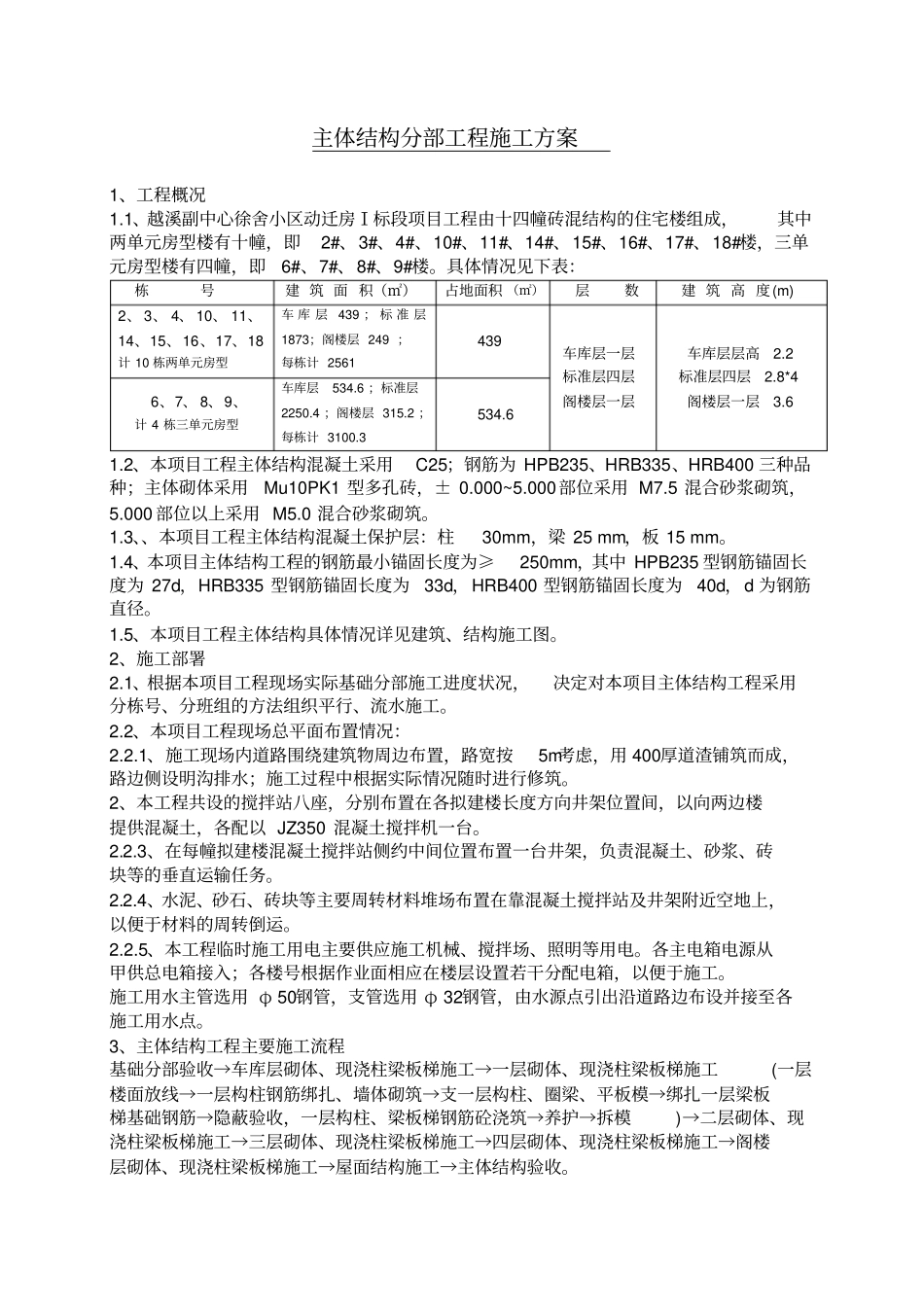

主体结构分部工程施工方案1、工程概况1
1、越溪副中心徐舍小区动迁房Ⅰ标段项目工程由十四幢砖混结构的住宅楼组成,其中两单元房型楼有十幢,即2#、3#、4#、10#、11#、14#、15#、16#、17#、18#楼,三单元房型楼有四幢,即6#、7#、8#、9#楼
具体情况见下表:栋号建筑面积(㎡)占地面积(㎡)层数建筑高度(m)2、3、4、10、11、14、15、16、17、18计10栋两单元房型车库层439;标准层1873;阁楼层249;每栋计2561439车库层一层标准层四层阁楼层一层车库层层高2

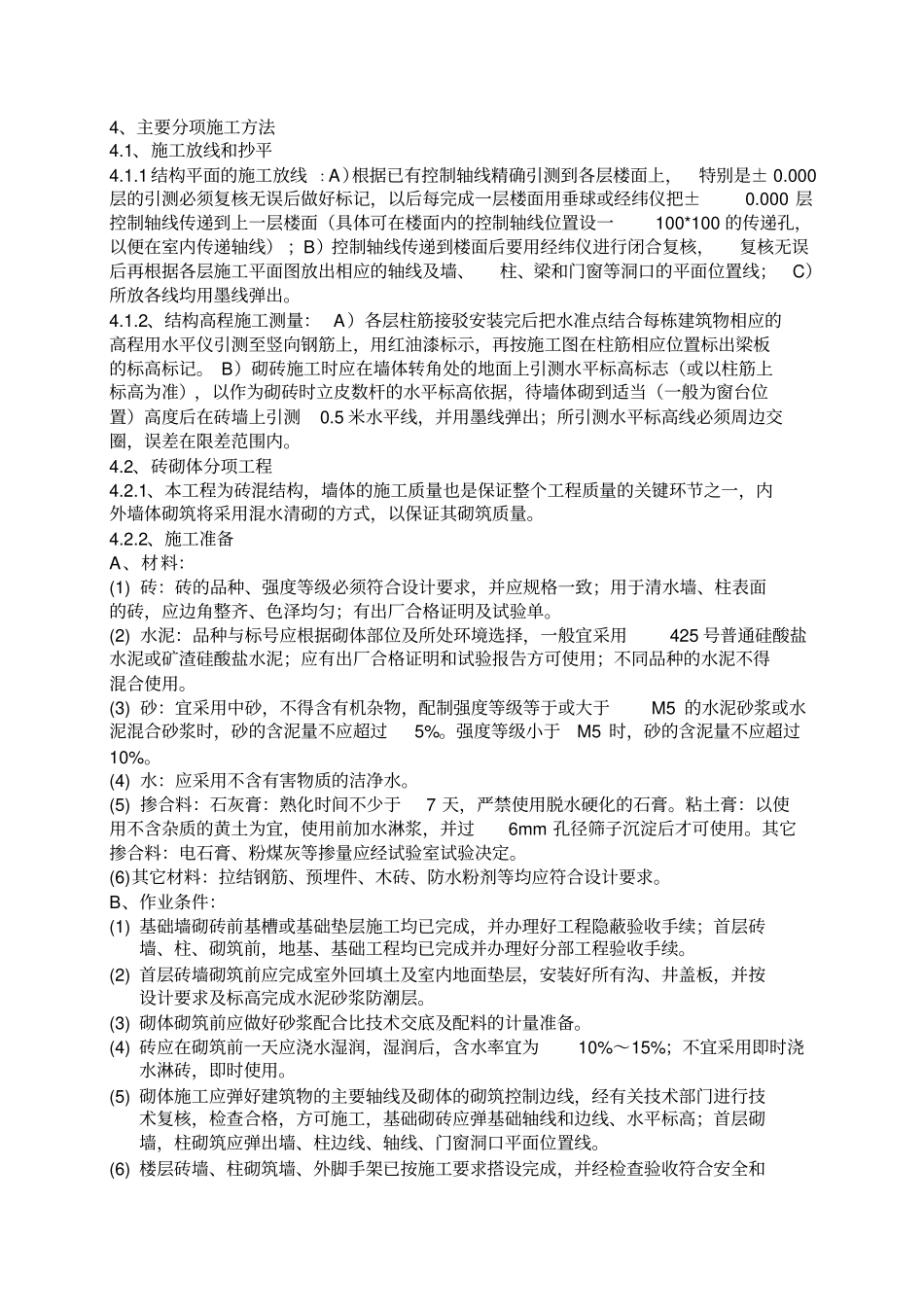

2标准层四层2
8*4阁楼层一层3
66、7、8、9、计4栋三单元房型车库层534
6;标准层2250
4;阁楼层315
2;每栋计3100
2、本项目工程主体结构混凝土采用C25;钢筋为HPB235、HRB335、HRB400三种品种;主体砌体采用Mu10PK1型多孔砖,±0
000部位采用M7
5混合砂浆砌筑,5
000部位以上采用M5
0混合砂浆砌筑
3、、本项目工程主体结构混凝土保护层:柱30mm,梁25mm,板15mm
4、本项目主体结构工程的钢筋最小锚固长度为≥250mm,其中HPB235型钢筋锚固长度为27d,HRB335型钢筋锚固长度为33d,HRB400型钢筋锚固长度为40d,d为钢筋直径
5、本项目工程主体结构具体情况详见建筑、结构施工图
2、施工部署2
1、根据本项目工程现场实际基础分部施工进度状况,决定对本项目主体结构工程采用分栋号、分班组的方法组织平行、流水施工
2、本项目工程现场总平面布置情况:2
1、施工现场内道路围绕建筑物周边布置,路宽按5m考虑,用400厚道渣铺筑而成,路边侧设明沟排水;施工过程中根据实际情况随时进行修筑
2、本工程共设的搅拌站八座,分别布置在各拟建楼长度方向井架位置间,以向两边楼
