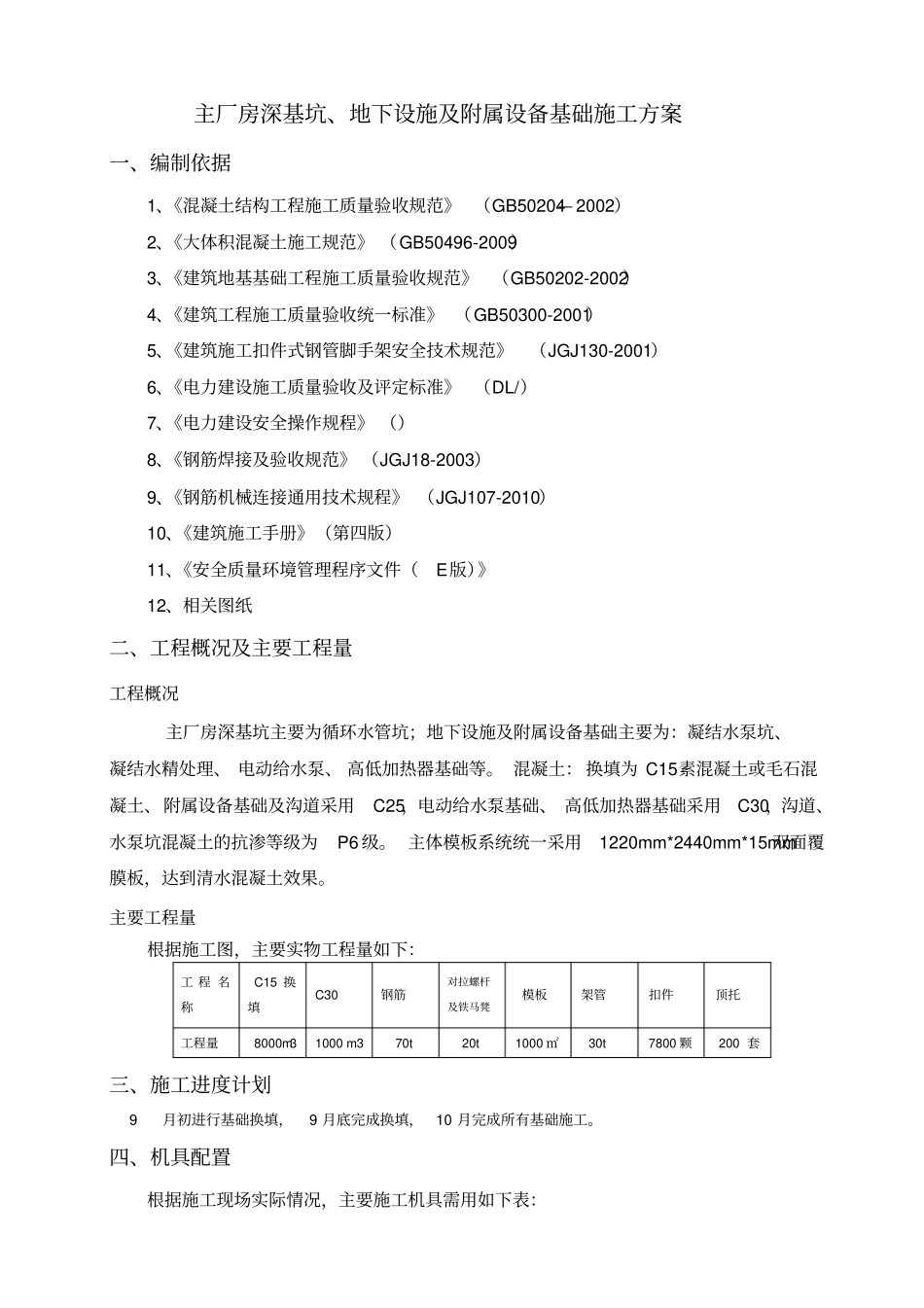

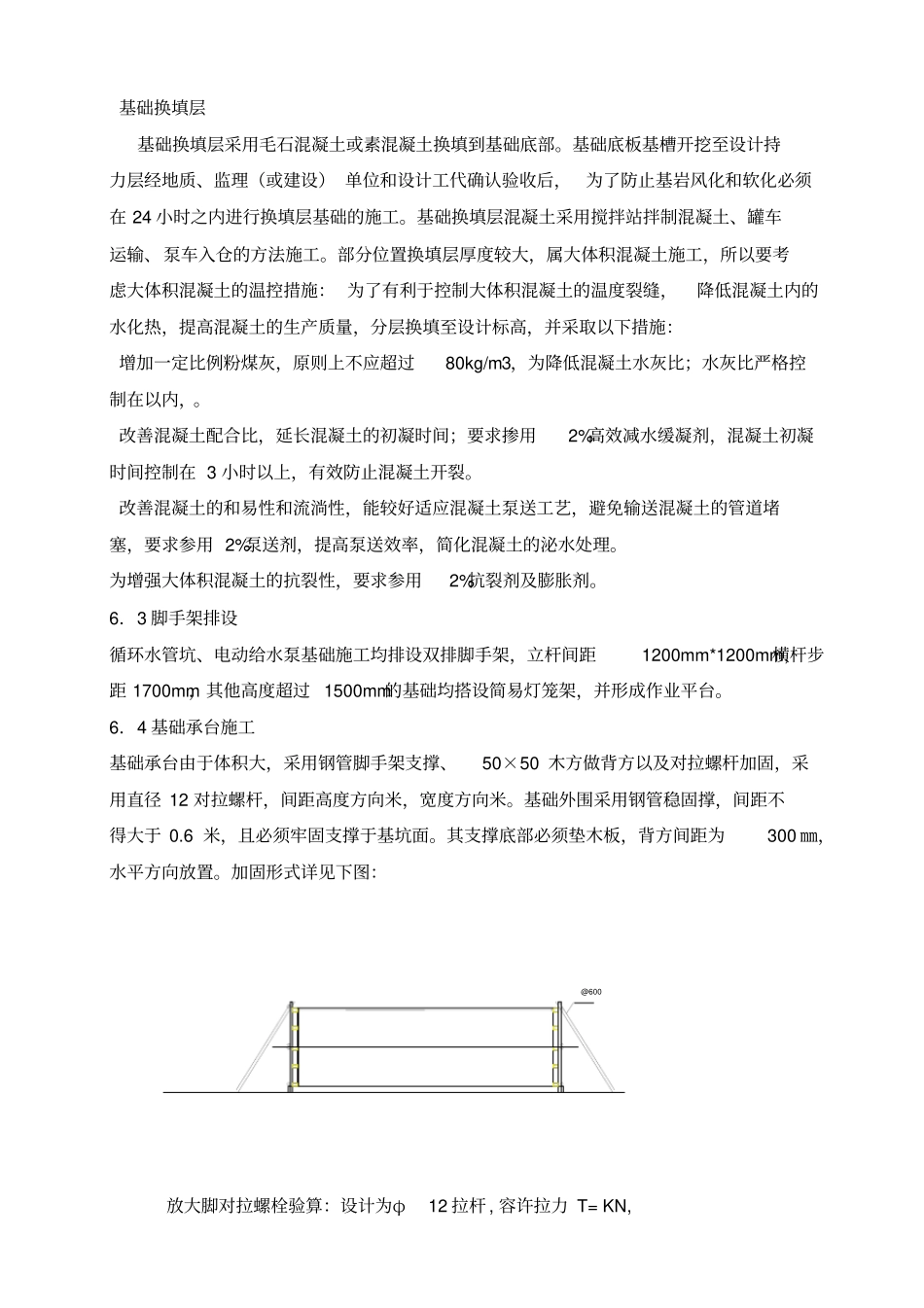

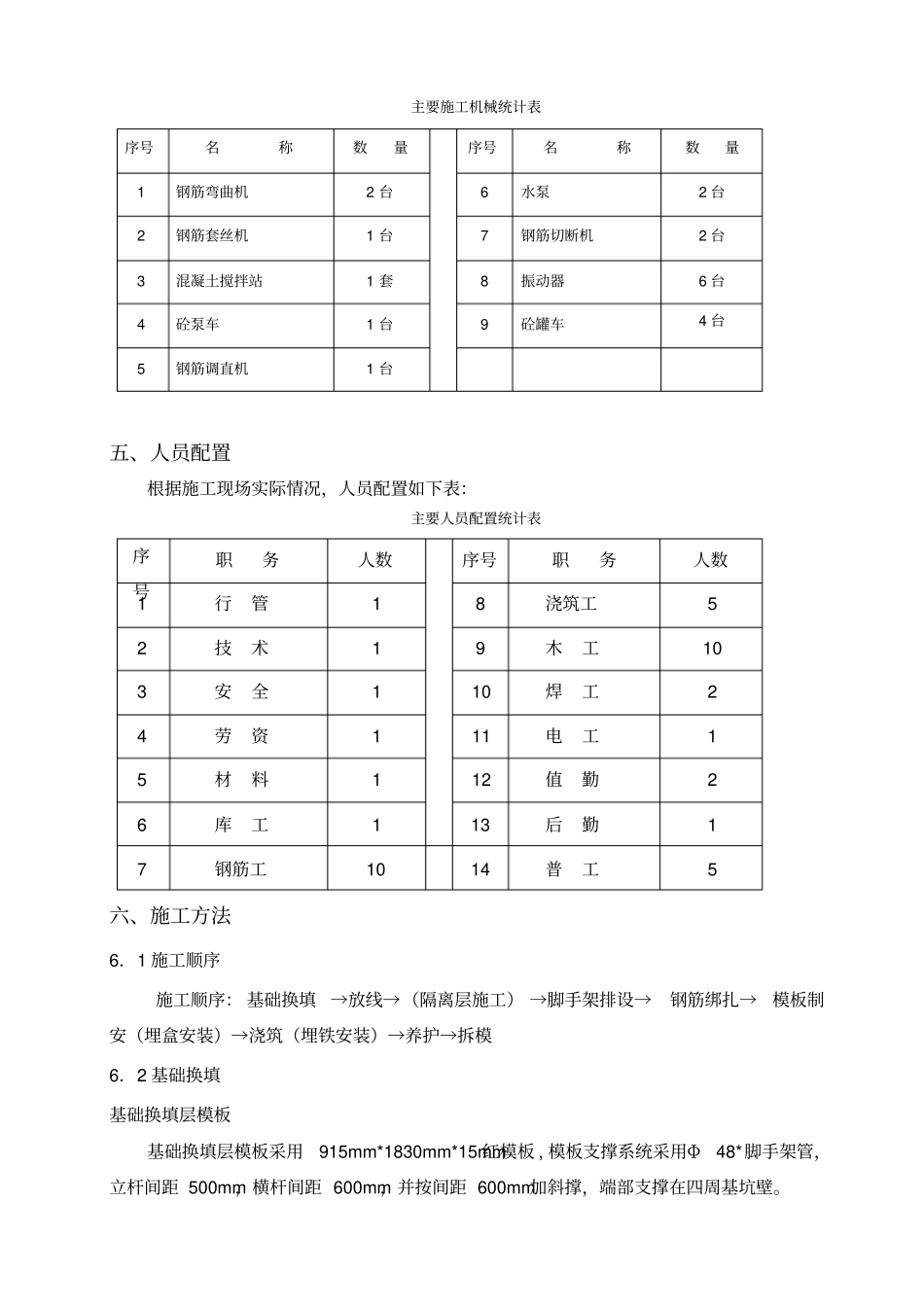

主厂房深基坑、地下设施及附属设备基础施工方案一、编制依据1、《混凝土结构工程施工质量验收规范》(GB50204—2002)2、《大体积混凝土施工规范》(GB50496-2009)3、《建筑地基基础工程施工质量验收规范》(GB50202-2002)4、《建筑工程施工质量验收统一标准》(GB50300-2001)5、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)6、《电力建设施工质量验收及评定标准》(DL/)7、《电力建设安全操作规程》()8、《钢筋焊接及验收规范》(JGJ18-2003)9、《钢筋机械连接通用技术规程》(JGJ107-2010)10、《建筑施工手册》(第四版)11、《安全质量环境管理程序文件(E版)》12、相关图纸二、工程概况及主要工程量工程概况主厂房深基坑主要为循环水管坑;地下设施及附属设备基础主要为:凝结水泵坑、凝结水精处理、电动给水泵、高低加热器基础等
