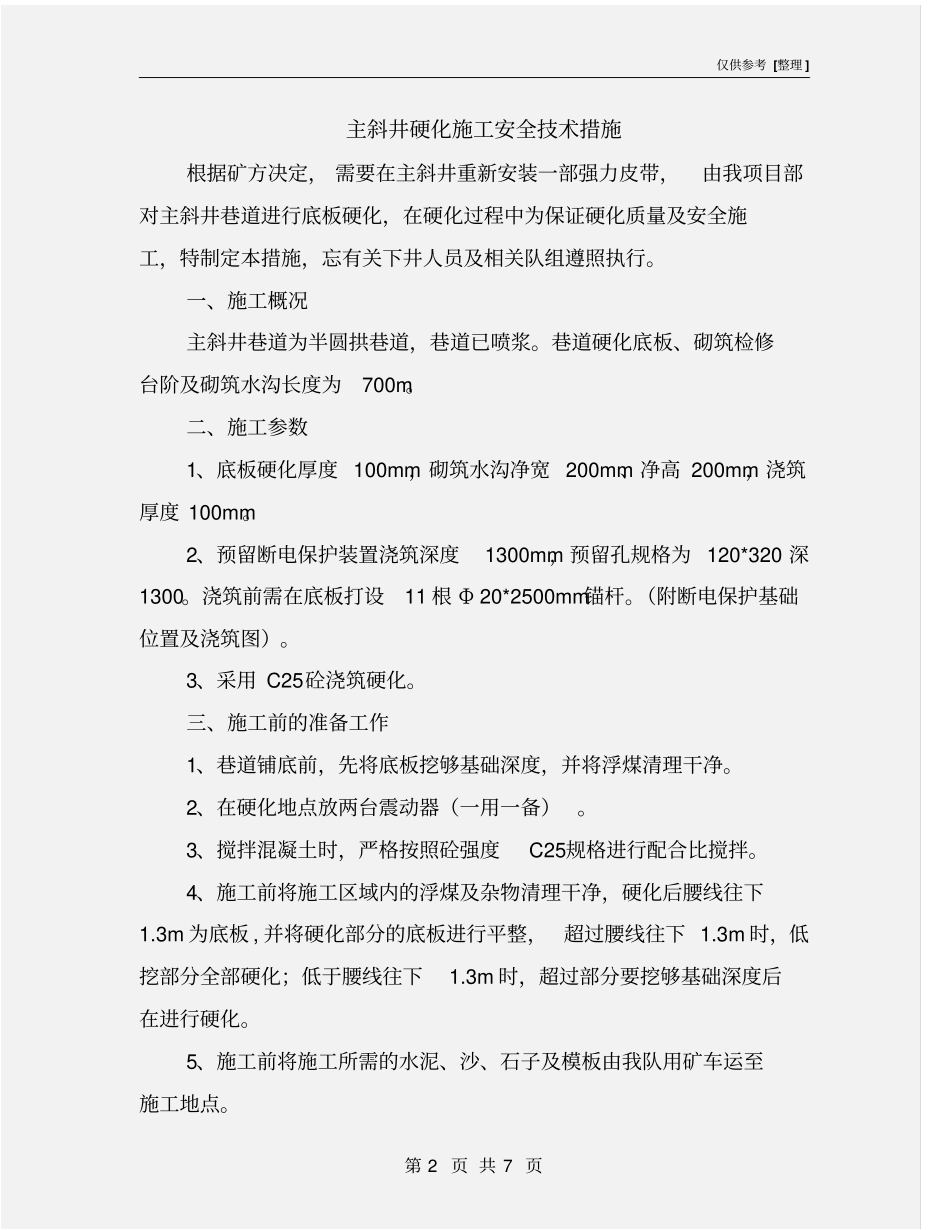

仅供参考[整理]第1页共7页安全管理文书主斜井硬化施工安全技术措施日期:__________________单位:__________________仅供参考[整理]第2页共7页主斜井硬化施工安全技术措施根据矿方决定,需要在主斜井重新安装一部强力皮带,由我项目部对主斜井巷道进行底板硬化,在硬化过程中为保证硬化质量及安全施工,特制定本措施,忘有关下井人员及相关队组遵照执行
一、施工概况主斜井巷道为半圆拱巷道,巷道已喷浆
巷道硬化底板、砌筑检修台阶及砌筑水沟长度为700m
二、施工参数1、底板硬化厚度100mm,砌筑水沟净宽200mm、净高200mm,浇筑厚度100mm
2、预留断电保护装置浇筑深度1300mm,预留孔规格为120*320深1300
浇筑前需在底板打设11根Φ20*2500mm锚杆
(附断电保护基础位置及浇筑图)
3、采用C25砼浇筑硬化
三、施工前的准备工作1、巷道铺底前,先将底板挖够基础深度,并将浮煤清理干净
2、在硬化地点放两台震动器(一用一备)
3、搅拌混凝土时,严格按照砼强度C25规格进行配合比搅拌
4、施工前将施工区域内的浮煤及杂物清理干净,硬化后腰线往下1
3m为底板,并将硬化部分的底板进行平整,超过腰线往下1
3m时,低挖部分全部硬化;低于腰线往下1
3m时,超过部分要挖够基础深度后在进行硬化
5、施工前将施工所需的水泥、沙、石子及模板由我队用矿车运至施工地点
仅供参考[整理]第3页共7页6、水源采用主井原有静压水
四、施工安全技术措施(一)硬化及浇筑安全技术措施1、铺底施工前根据地测科给定的腰线,对巷道底板深度不符合要求处进行清理,如因积水底板鼓起的地方必须在铺底之前处理完毕
2、在铺底施工前根据巷道中腰线提前清挖毛水沟,并根据腰线对底板进行整平,将多余矸石清理干净,然后进行稳水沟模,再进行铺底、浇筑
3、工艺流程:交接班--整平底板、清理矸
