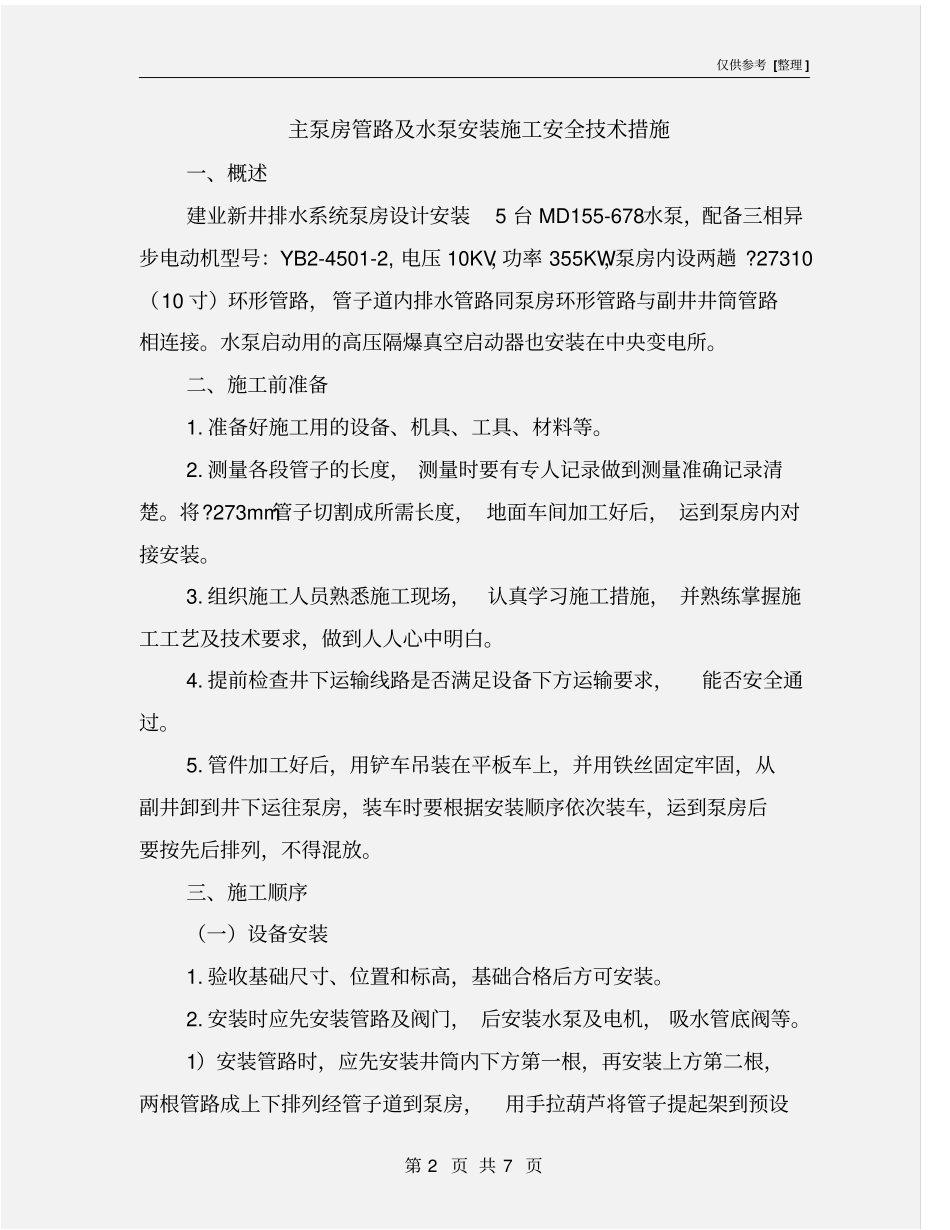

仅供参考[整理]第1页共7页安全管理文书主泵房管路及水泵安装施工安全技术措施日期:__________________单位:__________________仅供参考[整理]第2页共7页主泵房管路及水泵安装施工安全技术措施一、概述建业新井排水系统泵房设计安装5台MD155-678水泵,配备三相异步电动机型号:YB2-4501-2,电压10KV,功率355KW,泵房内设两趟
27310(10寸)环形管路,管子道内排水管路同泵房环形管路与副井井筒管路相连接
水泵启动用的高压隔爆真空启动器也安装在中央变电所
二、施工前准备1
准备好施工用的设备、机具、工具、材料等
测量各段管子的长度,测量时要有专人记录做到测量准确记录清楚
273mm管子切割成所需长度,地面车间加工好后,运到泵房内对接安装
组织施工人员熟悉施工现场,认真学习施工措施,并熟练掌握施工工艺及技术要求,做到人人心中明白
提前检查井下运输线路是否满足设备下方运输要求,能否安全通过
管件加工好后,用铲车吊装在平板车上,并用铁丝固定牢固,从副井卸到井下运往泵房,装车时要根据安装顺序依次装车,运到泵房后要按先后排列,不得混放

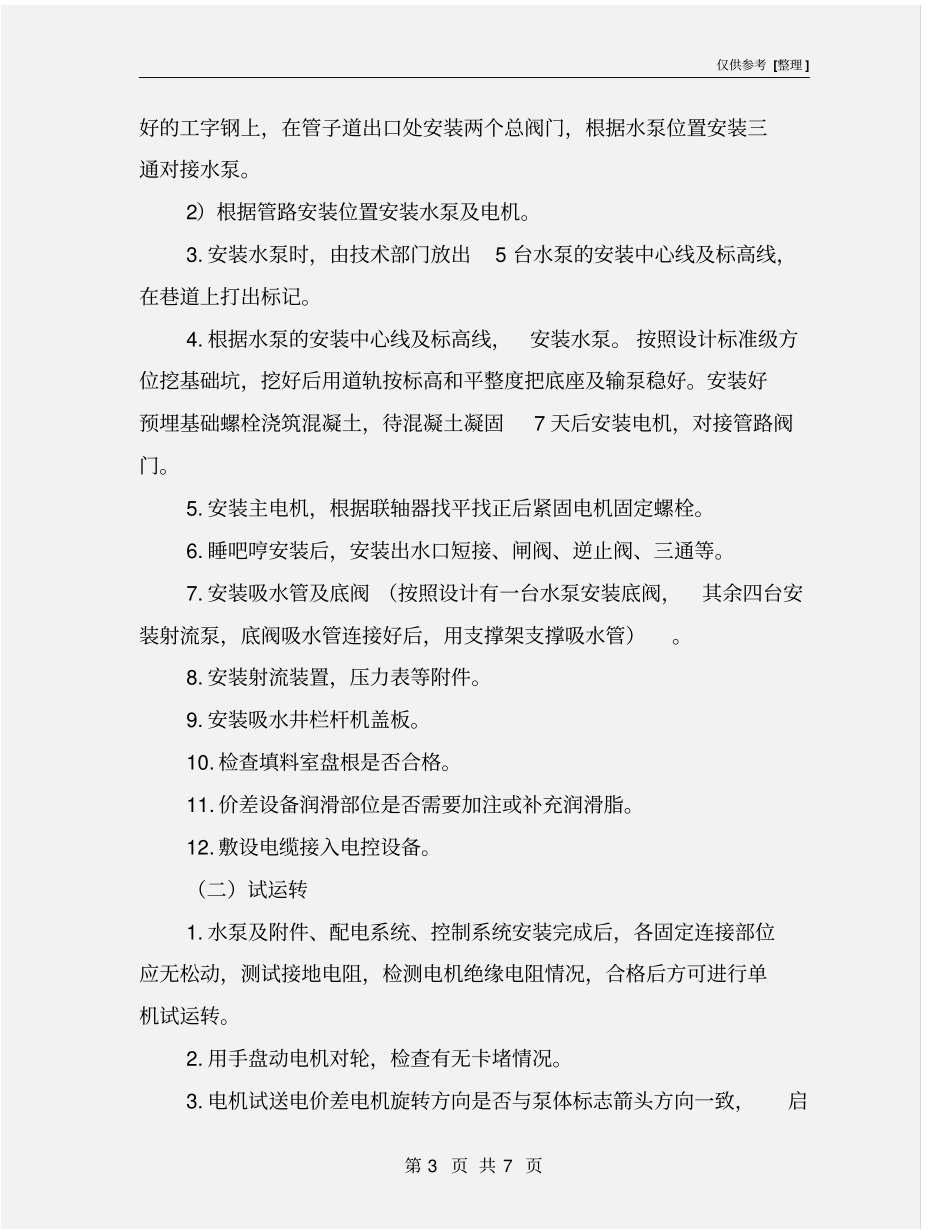

三、施工顺序(一)设备安装1
验收基础尺寸、位置和标高,基础合格后方可安装
安装时应先安装管路及阀门,后安装水泵及电机,吸水管底阀等
1)安装管路时,应先安装井筒内下方第一根,再安装上方第二根,两根管路成上下排列经管子道到泵房,用手拉葫芦将管子提起架到预设仅供参考[整理]第3页共7页好的工字钢上,在管子道出口处安装两个总阀门,根据水泵位置安装三通对接水泵
2)根据管路安装位置安装水泵及电机
安装水泵时,由技术部门放出5台水泵的安装中心线及标高线,在巷道上打出标记
根据水泵的安装中心线及标高线,安装水泵
按照设计标准级方位挖基础坑,挖好后用道轨按标高和平整度把底座及输泵稳好
