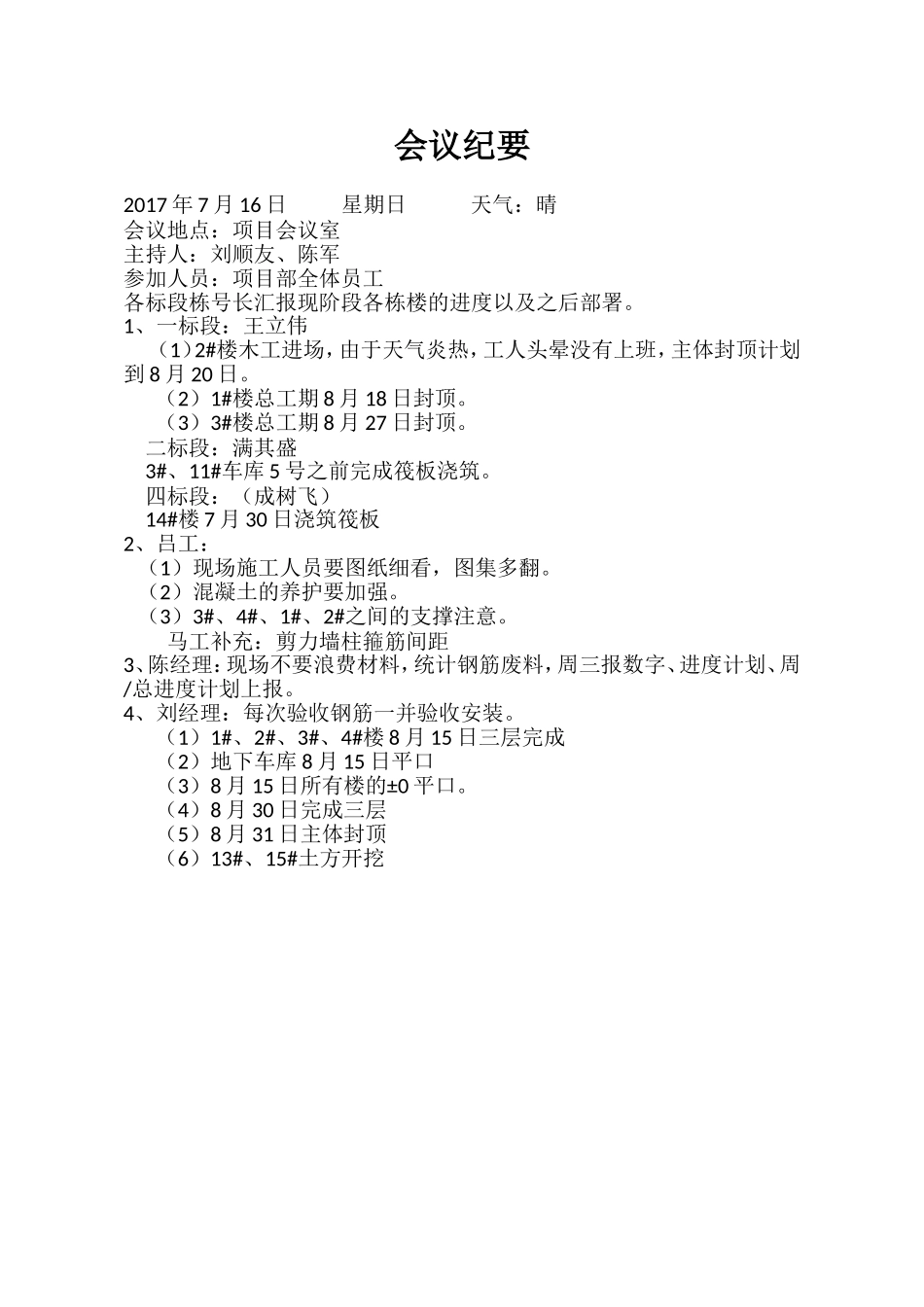

会议纪要2017年7月16日星期日天气:晴会议地点:项目会议室主持人:刘顺友、陈军参加人员:项目部全体员工各标段栋号长汇报现阶段各栋楼的进度以及之后部署
1、一标段:王立伟(1)2#楼木工进场,由于天气炎热,工人头晕没有上班,主体封顶计划到8月20日
(2)1#楼总工期8月18日封顶
(3)3#楼总工期8月27日封顶
二标段:满其盛3#、11#车库5号之前完成筏板浇筑
四标段:(成树飞)14#楼7月30日浇筑筏板2、吕工:(1)现场施工人员要图纸细看,图集多翻
(2)混凝土的养护要加强
(3)3#、4#、1#、2#之间的支撑注意
马工补充:剪力墙柱箍筋间距3、陈经理:现场不要浪费材料,统计钢筋废料,周三报数字、进度计划、周/总进度计划上报
4、刘经理:每次验收钢筋一并验收安装
(1)1#、2#、3#、4#楼8月15日三层完成(2)地下车库8月15日平口(3)8月15日所有楼的±0平口

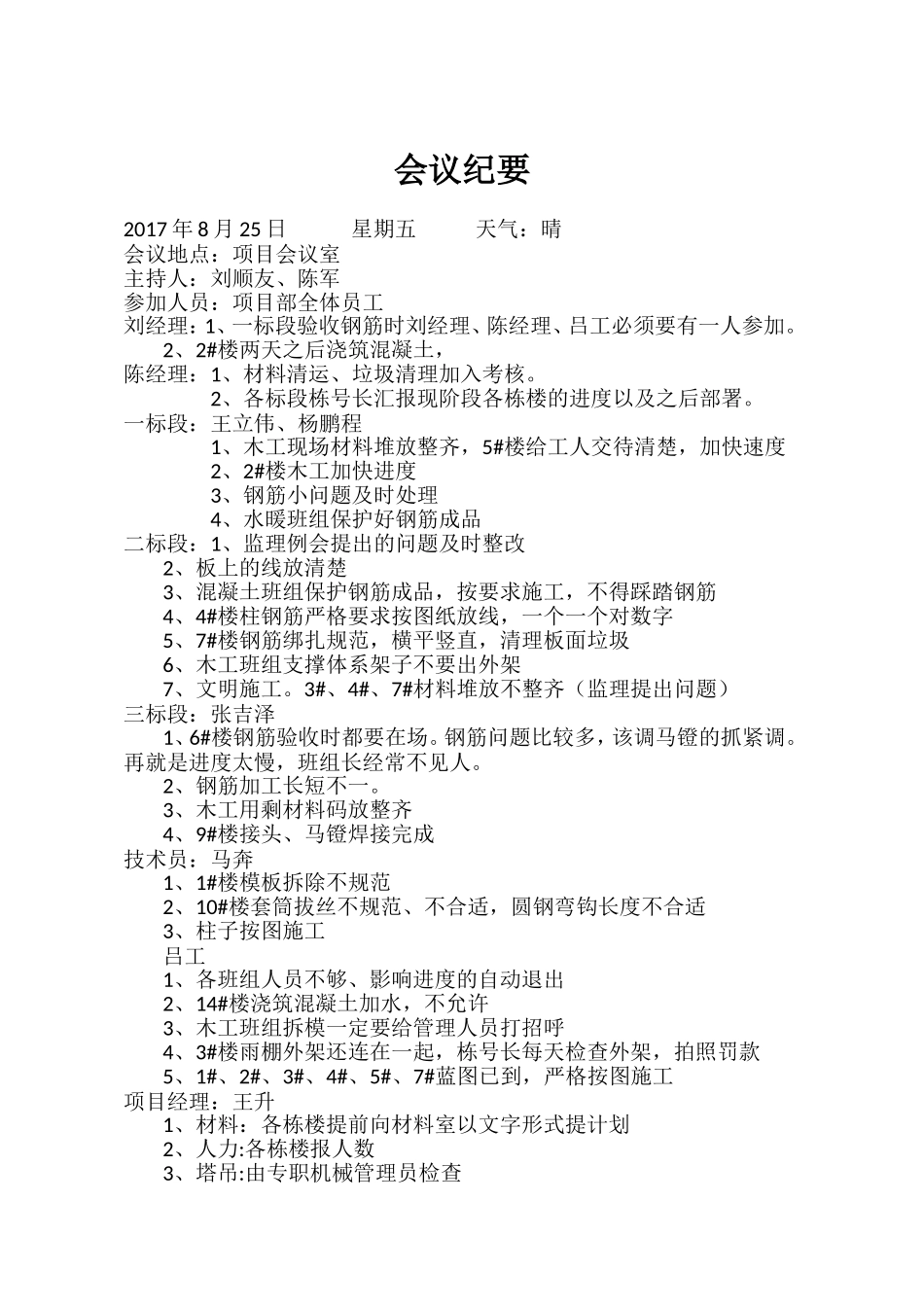

(4)8月30日完成三层(5)8月31日主体封顶(6)13#、15#土方开挖会议纪要2017年8月25日星期五天气:晴会议地点:项目会议室主持人:刘顺友、陈军参加人员:项目部全体员工刘经理:1、一标段验收钢筋时刘经理、陈经理、吕工必须要有一人参加

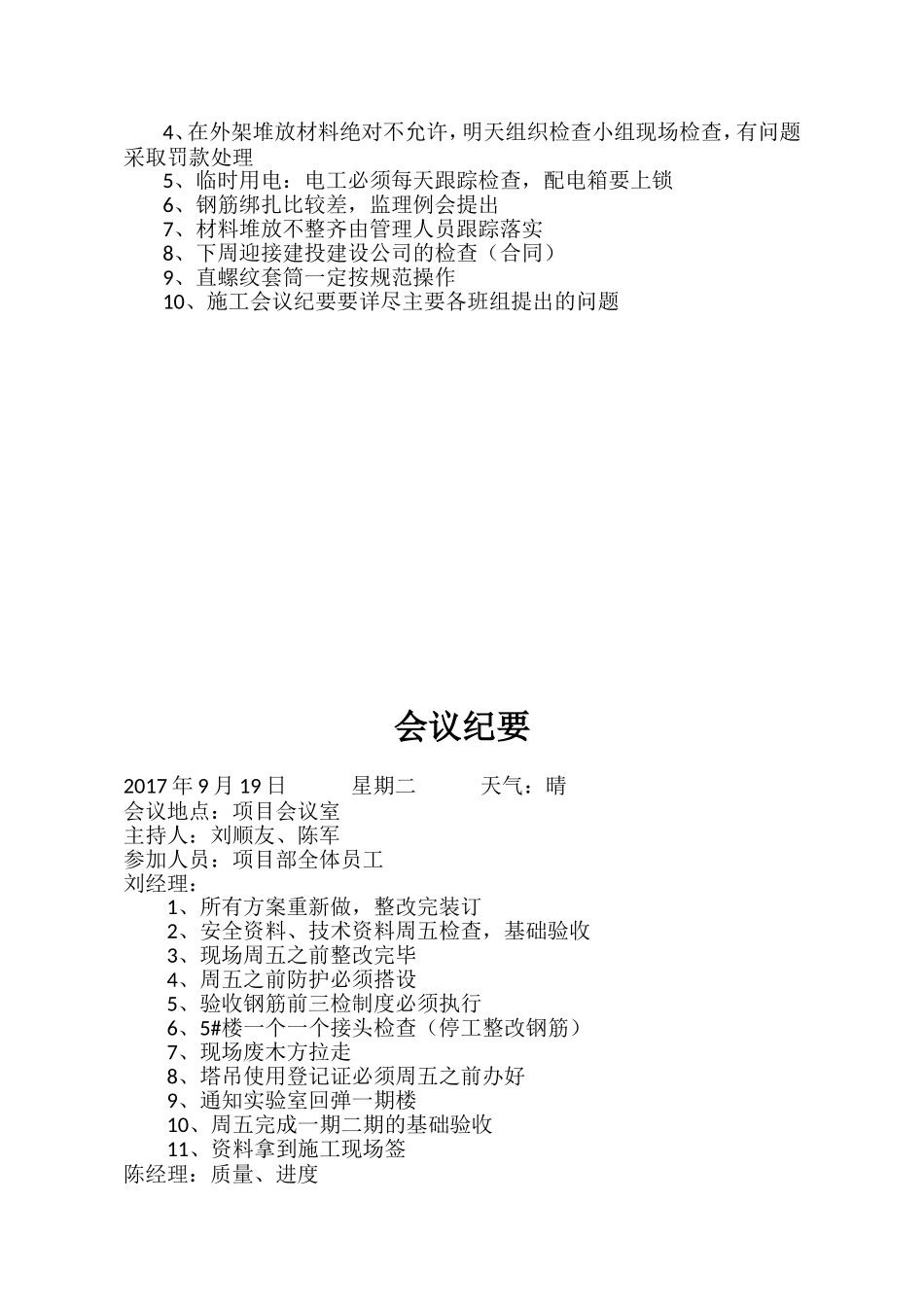

2、2#楼两天之后浇筑混凝土,陈经理:1、材料清运、垃圾清理加入考核
2、各标段栋号长汇报现阶段各栋楼的进度以及之后部署
一标段:王立伟、杨鹏程1、木工现场材料堆放整齐,5#楼给工人交待清楚,加快速度2、2#楼木工加快进度3、钢筋小问题及时处理4、水暖班组保护好钢筋成品二标段:1、监理例会提出的问题及时整改2、板上的线放清楚3、混凝土班组保护钢筋成品,按要求施工,不得踩踏钢筋4、4#楼柱钢筋严格要求按图纸放线,一个一个对数字5、7#楼钢筋绑扎规范,横平竖直,清理板面垃圾6、木工班组支撑体系架子不要出外架7、文明施工
3#、4#、7#材料堆放不整齐(监
