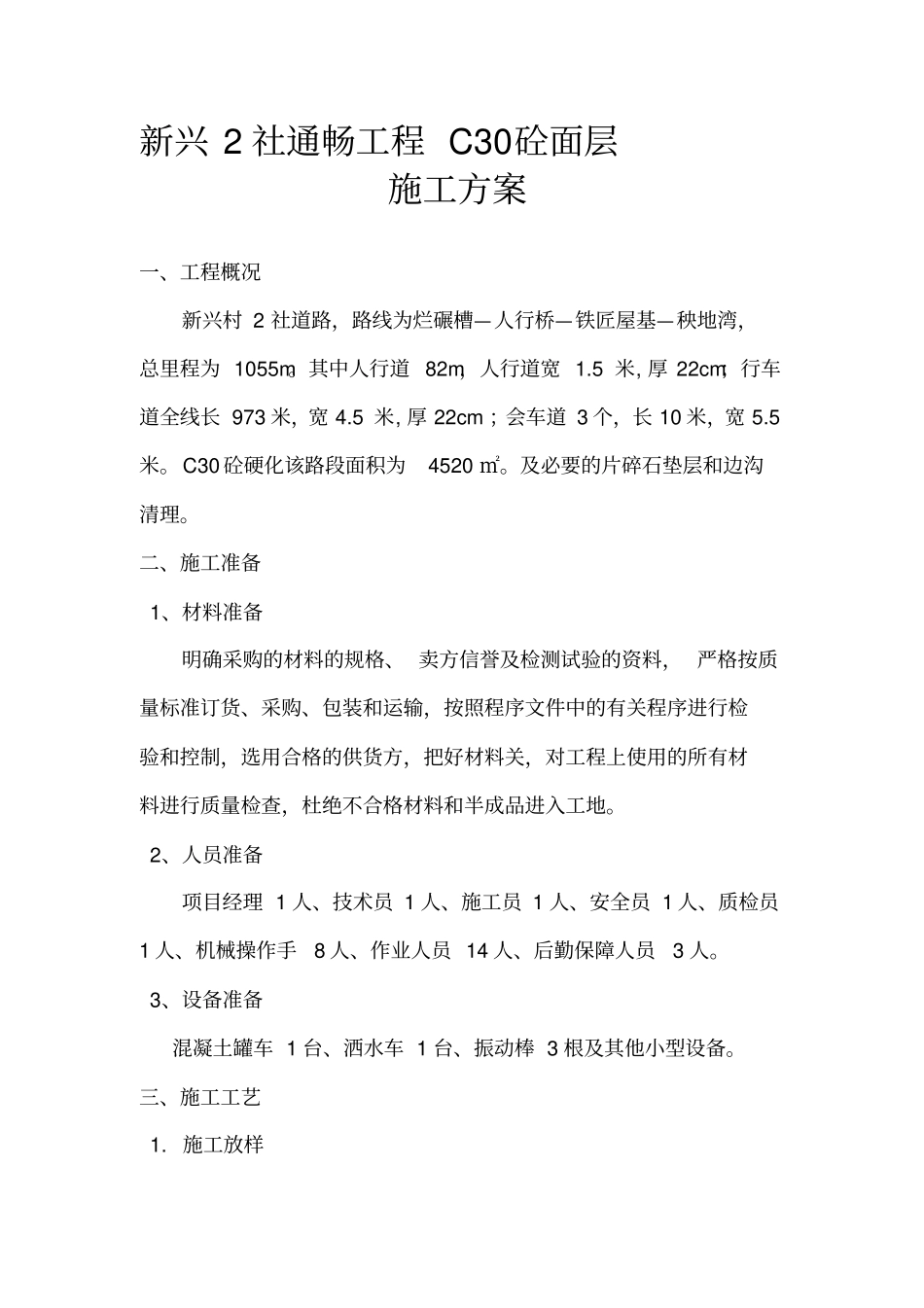

新兴2社通畅工程C30砼面层施工方案一、工程概况新兴村2社道路,路线为烂碾槽—人行桥—铁匠屋基—秧地湾,总里程为1055m
其中人行道82m,人行道宽1
5米,厚22cm;行车道全线长973米,宽4
5米,厚22cm;会车道3个,长10米,宽5
C30砼硬化该路段面积为4520㎡
及必要的片碎石垫层和边沟清理
二、施工准备1、材料准备明确采购的材料的规格、卖方信誉及检测试验的资料,严格按质量标准订货、采购、包装和运输,按照程序文件中的有关程序进行检验和控制,选用合格的供货方,把好材料关,对工程上使用的所有材料进行质量检查,杜绝不合格材料和半成品进入工地
2、人员准备项目经理1人、技术员1人、施工员1人、安全员1人、质检员1人、机械操作手8人、作业人员14人、后勤保障人员3人
3、设备准备混凝土罐车1台、洒水车1台、振动棒3根及其他小型设备
三、施工工艺1

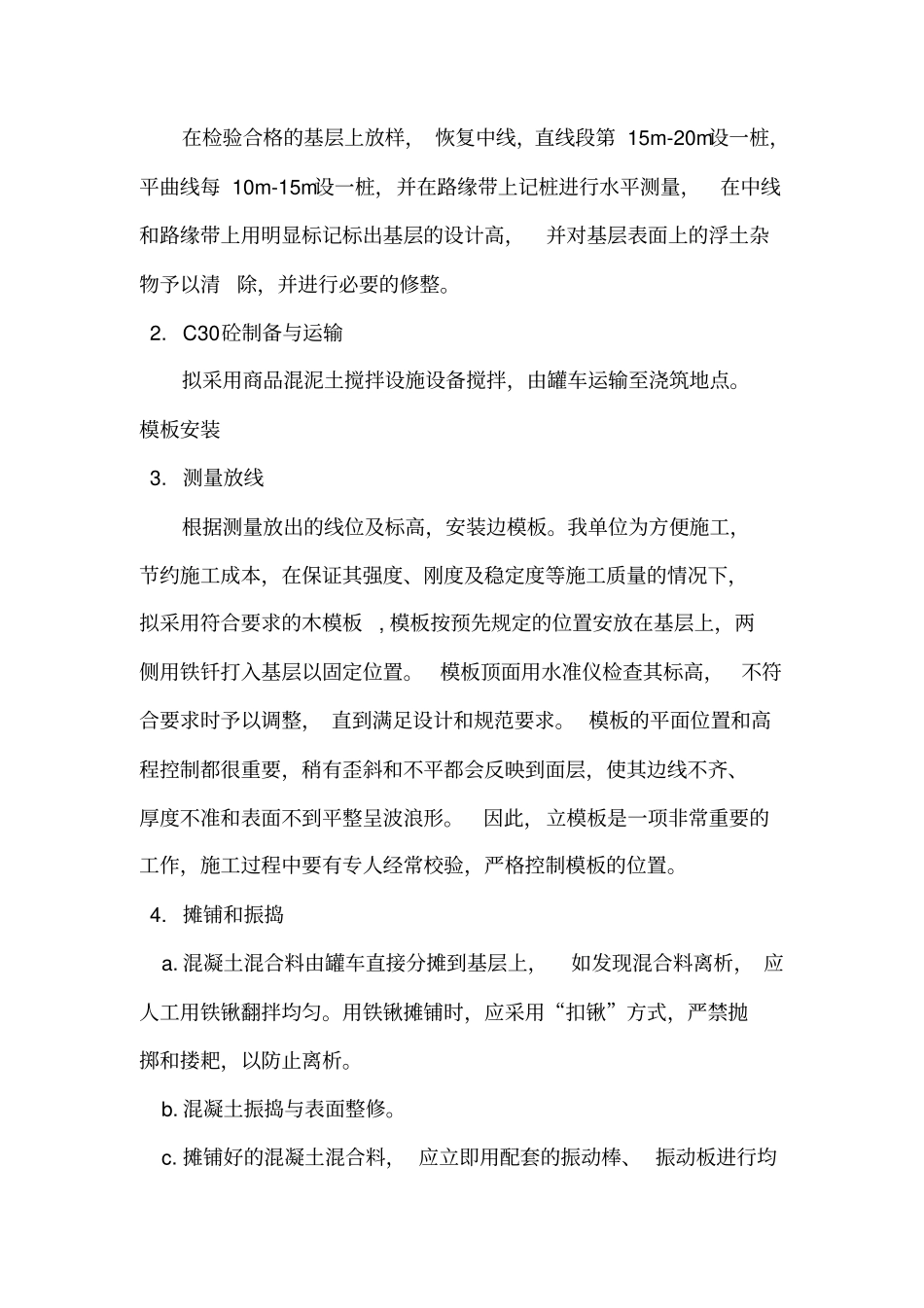

施工放样在检验合格的基层上放样,恢复中线,直线段第15m-20m设一桩,平曲线每10m-15m设一桩,并在路缘带上记桩进行水平测量,在中线和路缘带上用明显标记标出基层的设计高,并对基层表面上的浮土杂物予以清除,并进行必要的修整
C30砼制备与运输拟采用商品混泥土搅拌设施设备搅拌,由罐车运输至浇筑地点
测量放线根据测量放出的线位及标高,安装边模板
我单位为方便施工,节约施工成本,在保证其强度、刚度及稳定度等施工质量的情况下,拟采用符合要求的木模板,模板按预先规定的位置安放在基层上,两侧用铁钎打入基层以固定位置
模板顶面用水准仪检查其标高,不符合要求时予以调整,直到满足设计和规范要求
模板的平面位置和高程控制都很重要,稍有歪斜和不平都会反映到面层,使其边线不齐、厚度不准和表面不到平整呈波浪形
因此,立模板是一项非常重要的工作,施工过程中要有专人经常校验,严格控制模板的位置
摊铺和振捣a

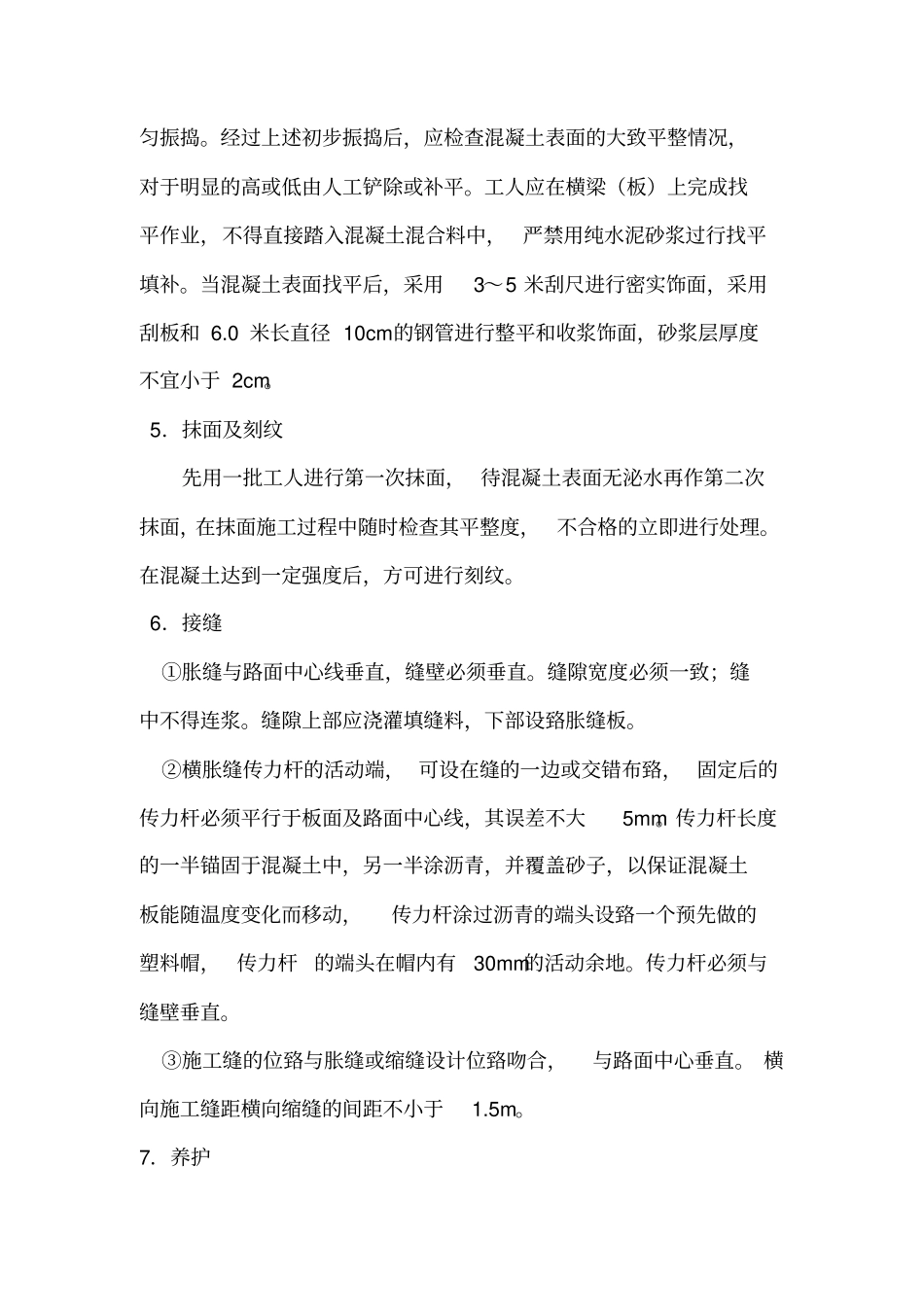

混凝土混合料由
