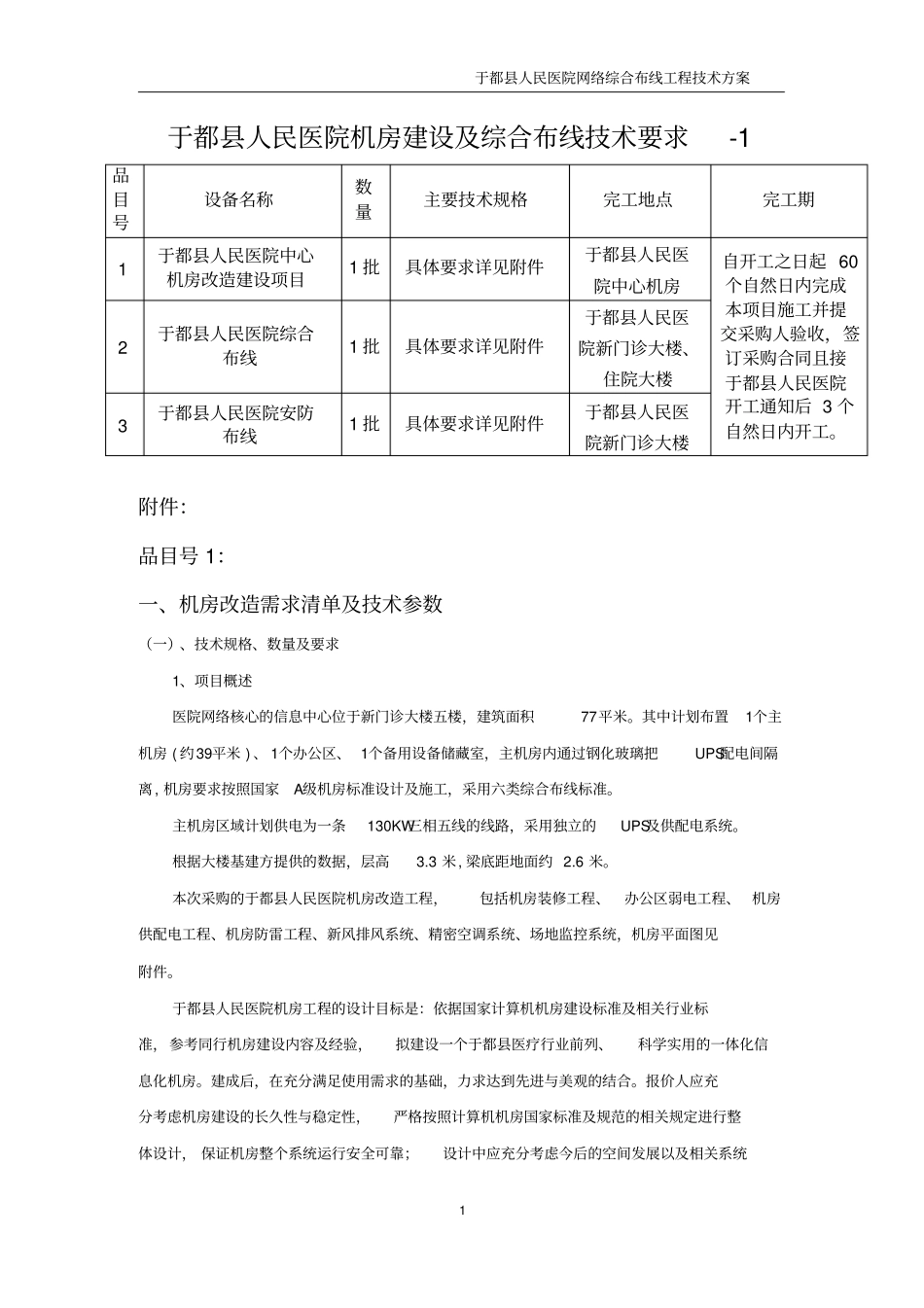

于都县人民医院网络综合布线工程技术方案1于都县人民医院机房建设及综合布线技术要求-1品目号设备名称数量主要技术规格完工地点完工期1于都县人民医院中心机房改造建设项目1批具体要求详见附件于都县人民医院中心机房自开工之日起60个自然日内完成本项目施工并提交采购人验收,签订采购合同且接于都县人民医院开工通知后3个自然日内开工
2于都县人民医院综合布线1批具体要求详见附件于都县人民医院新门诊大楼、住院大楼3于都县人民医院安防布线1批具体要求详见附件于都县人民医院新门诊大楼附件:品目号1:一、机房改造需求清单及技术参数(一)、技术规格、数量及要求1、项目概述医院网络核心的信息中心位于新门诊大楼五楼,建筑面积77平米
其中计划布置1个主机房(约39平米)、1个办公区、1个备用设备储藏室,主机房内通过钢化玻璃把UPS配电间隔离,机房要求按照国家A级机房标准设计及施工,采用六类综合布线标准
主机房区域计划供电为一条130KW三相五线的线路,采用独立的UPS及供配电系统
根据大楼基建方提供的数据,层高3
3米,梁底距地面约2

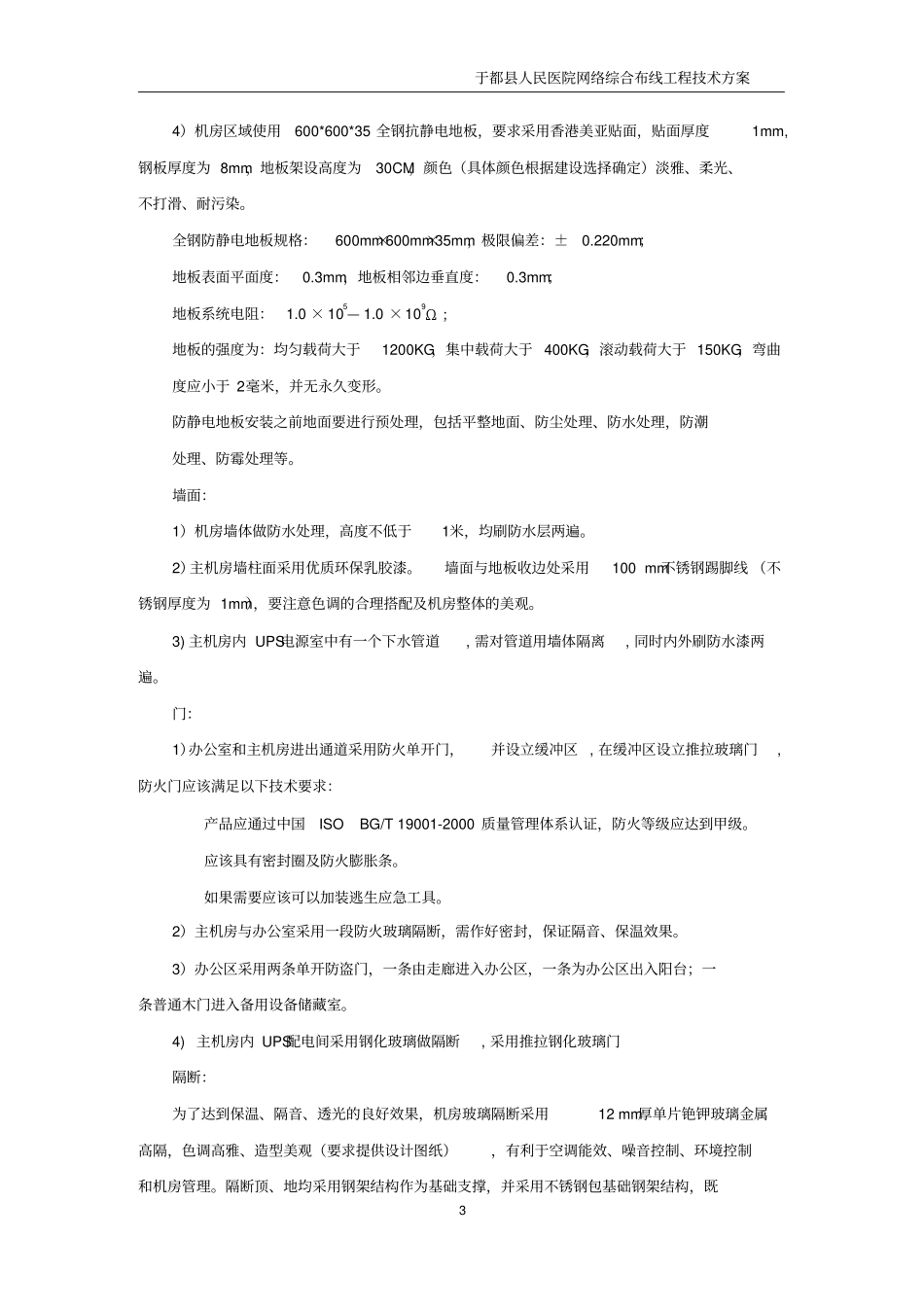

本次采购的于都县人民医院机房改造工程,包括机房装修工程、办公区弱电工程、机房供配电工程、机房防雷工程、新风排风系统、精密空调系统、场地监控系统,机房平面图见附件
于都县人民医院机房工程的设计目标是:依据国家计算机机房建设标准及相关行业标准,参考同行机房建设内容及经验,拟建设一个于都县医疗行业前列、科学实用的一体化信息化机房
建成后,在充分满足使用需求的基础,力求达到先进与美观的结合

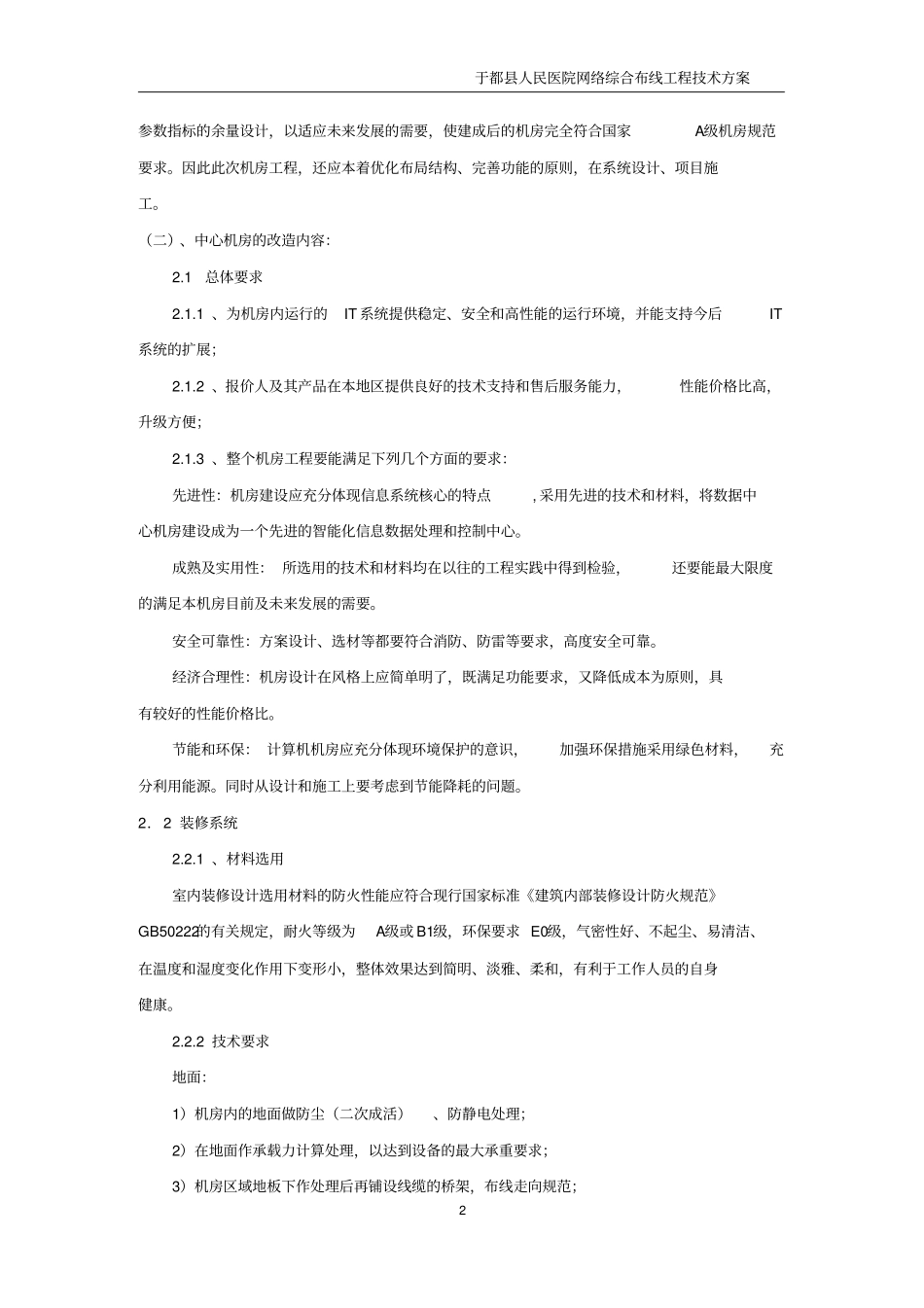

报价人应充分考虑机房建设的长久性与稳定性,严格按照计算机机房国家标准及规范的相关规定进行整体设计,保证机房整个系统运行安全可靠;设计中应充分考虑今后的空间发展以及相关系统于都县人民医院网络综合布线工程技术方案2参数指标的余量设计,以适应未来发展的需要,使建成后的机房完全符合国家A级机房
