给排水及消防工程施工组织方案一、工艺流程1、消防管道及设备安装工艺流程安装准备一管道放线一支架制安一干管安装一阀门安装一立管安装f支管、管网安装f管道冲洗一管道试压f泵房设备连接f配合系统调试
2、室内给水管道安装工艺流程安装准备f预制加工f干管安装f立管安装f支管安装f洁具安装f管道试压f管道冲洗f系统调试
3、室内排水管道安装工艺流程安装准备f锻制加工f干管安装f立管安装f支管安装f卡件固定f封口堵洞f闭水试验
4、室外排水管安装工艺流程安装准备f预制加工f管基素土夯实f管基垫块放置f排水管放置、固定f浇灌管座f管道接口、检查口施工f管侧、管顶施工5、卫生洁具安装工艺流程安装准备f卫生洁具及配件检验f卫生洁具安装f卫生洁具配件预装f卫生洁具稳装f卫生洁具与墙、地缝隙处理f卫生洁具外观检查f通水试验

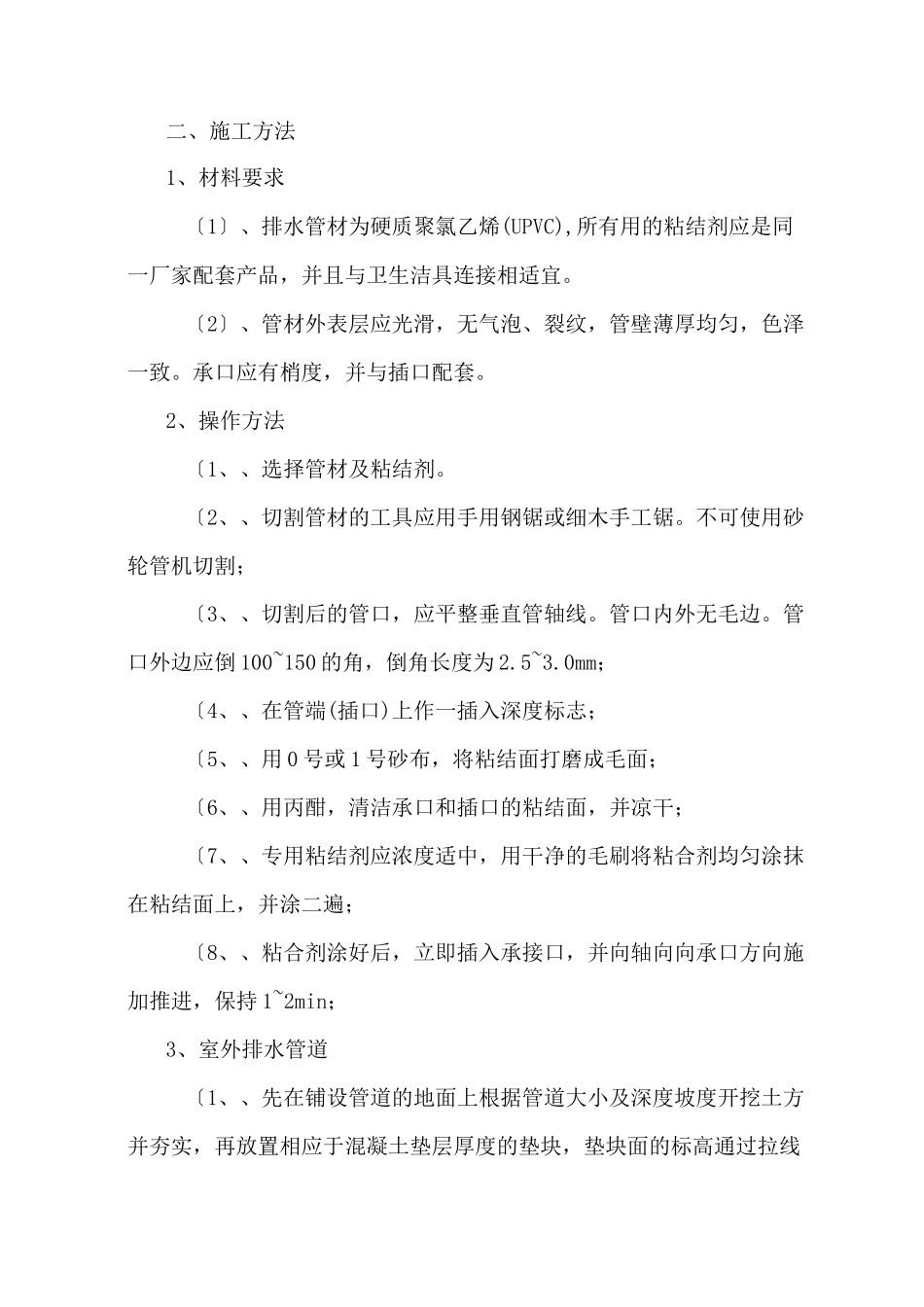

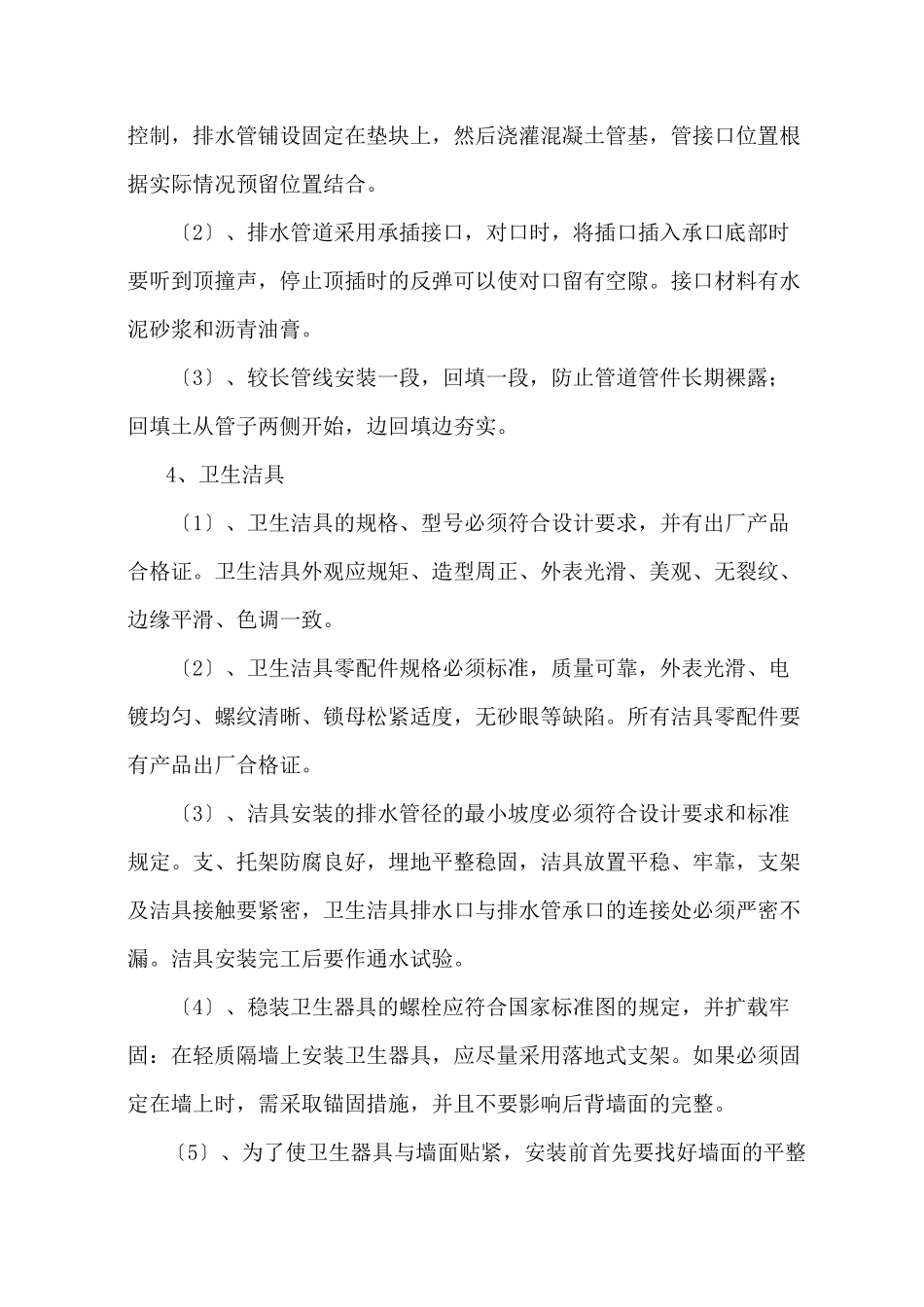

二、施工方法1、材料要求〔1〕、排水管材为硬质聚氯乙烯(UPVC),所有用的粘结剂应是同一厂家配套产品,并且与卫生洁具连接相适宜
〔2〕、管材外表层应光滑,无气泡、裂纹,管壁薄厚均匀,色泽一致
承口应有梢度,并与插口配套
2、操作方法〔1、、选择管材及粘结剂
〔2、、切割管材的工具应用手用钢锯或细木手工锯
不可使用砂轮管机切割;〔3、、切割后的管口,应平整垂直管轴线
管口内外无毛边
管口外边应倒100~150的角,倒角长度为2
0mm;〔4、、在管端(插口)上作一插入深度标志;〔5、、用0号或1号砂布,将粘结面打磨成毛面;〔6、、用丙酣,清洁承口和插口的粘结面,并凉干;〔7、、专用粘结剂应浓度适中,用干净的毛刷将粘合剂均匀涂抹在粘结面上,并涂二遍;〔8、、粘合剂涂好后,立即插入承接口,并向轴向向承口方向施加推进,保持1~2min;3、室外排水管道〔1、、先在铺设管道的地面上根据管道大小及深度坡度开挖土方并夯实,再放置相应于混凝土垫层厚度的垫块,垫块面的标高通过拉线控制
