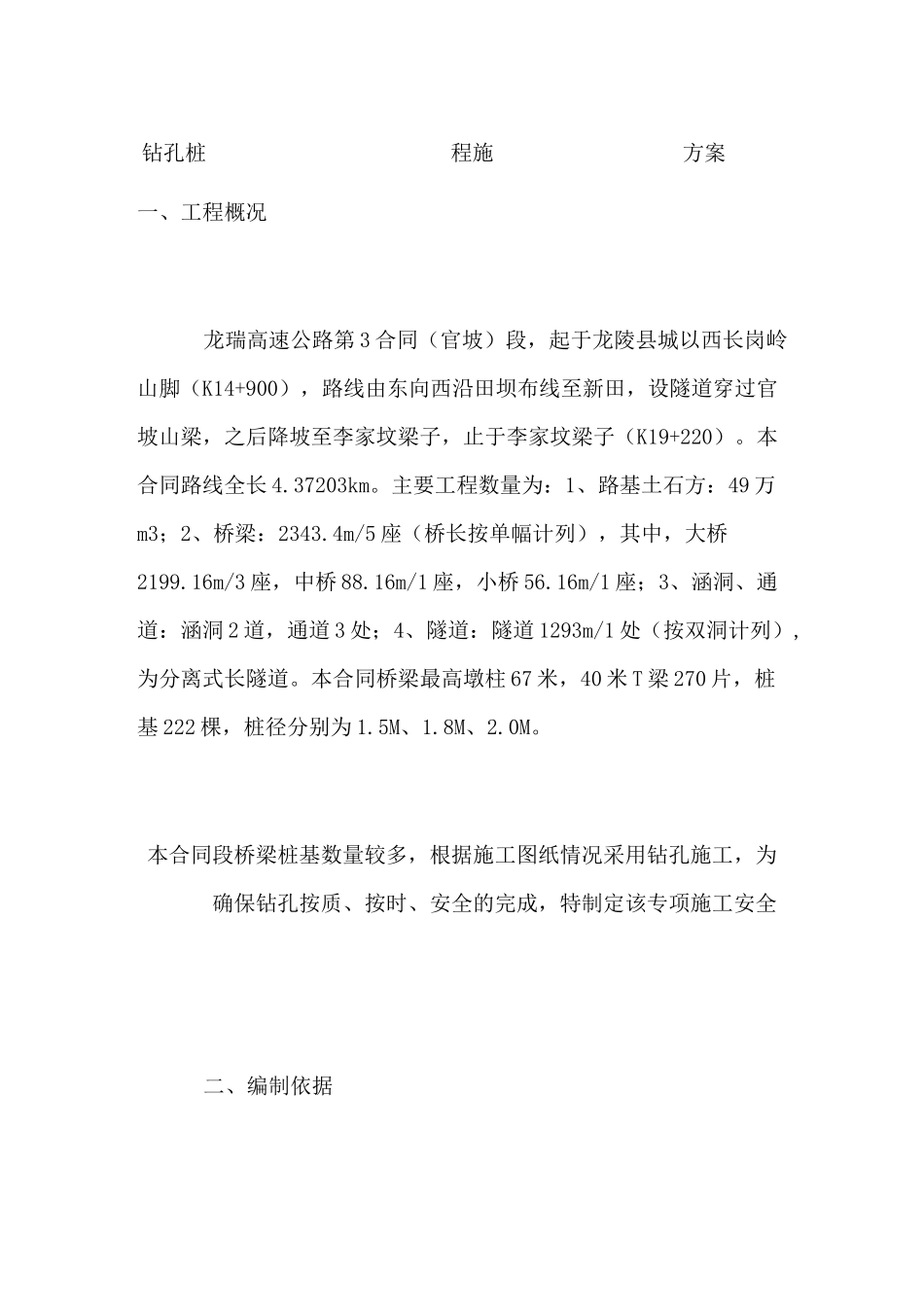

一、工程概况龙瑞高速公路第3合同(官坡)段,起于龙陵县城以西长岗岭山脚(K14+900),路线由东向西沿田坝布线至新田,设隧道穿过官坡山梁,之后降坡至李家坟梁子,止于李家坟梁子(K19+220)
本合同路线全长4
37203km
主要工程数量为:1、路基土石方:49万m3;2、桥梁:2343
4m/5座(桥长按单幅计列),其中,大桥2199
16m/3座,中桥88
16m/1座,小桥56
16m/1座;3、涵洞、通道:涵洞2道,通道3处;4、隧道:隧道1293m/1处(按双洞计列),为分离式长隧道
本合同桥梁最高墩柱67米,40米T梁270片,桩基222棵,桩径分别为1
本合同段桥梁桩基数量较多,根据施工图纸情况采用钻孔施工,为确保钻孔按质、按时、安全的完成,特制定该专项施工安全二、编制依据钻孔桩程施方案1、龙瑞高速公路施工标准化的招标文件项目专用本、施工图设计、合同要求、技术规范等招标文件

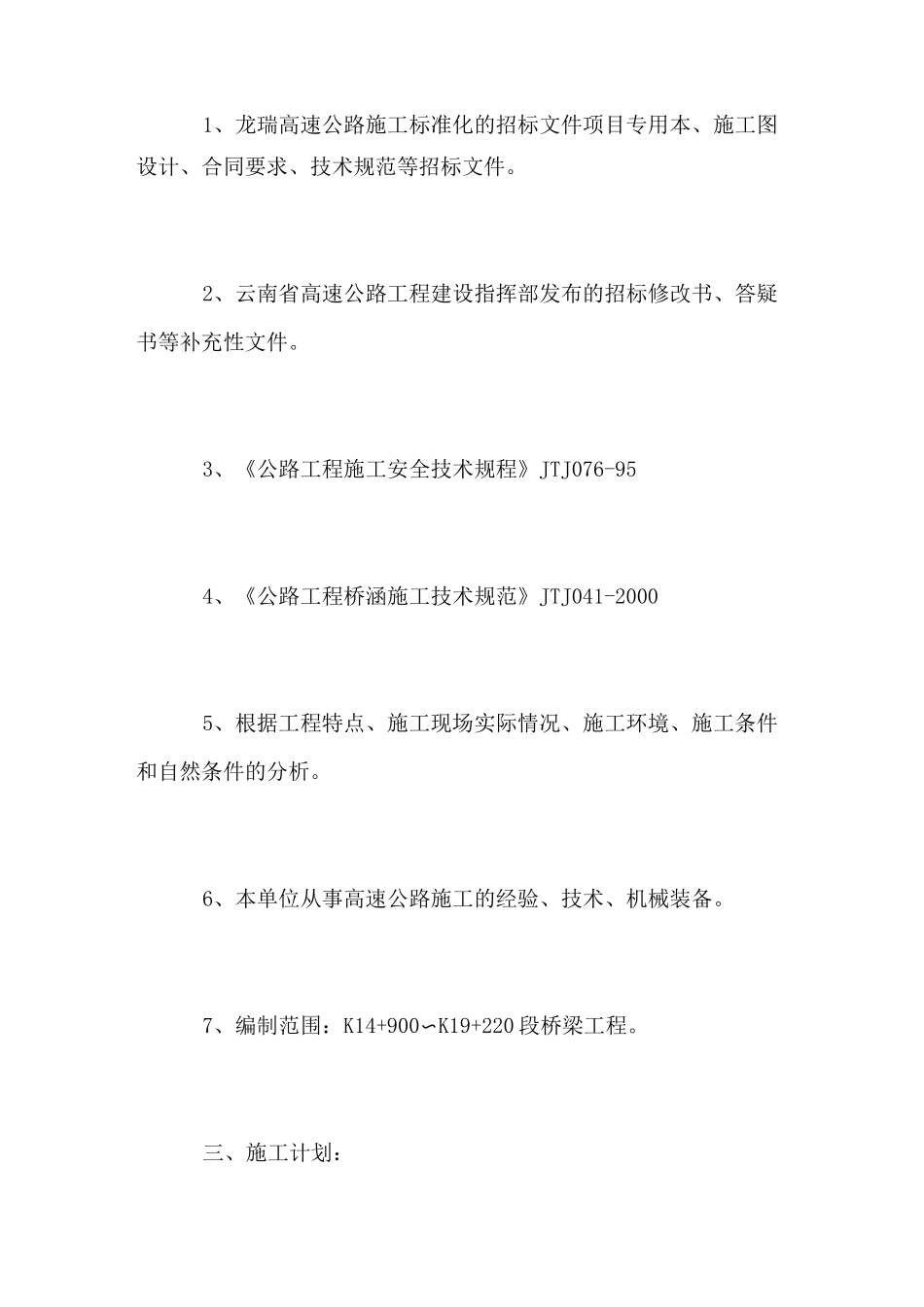

2、云南省高速公路工程建设指挥部发布的招标修改书、答疑书等补充性文件
3、《公路工程施工安全技术规程》JTJ076-954、《公路工程桥涵施工技术规范》JTJ041-20005、根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件的分析
6、本单位从事高速公路施工的经验、技术、机械装备
7、编制范围:K14+900〜K19+220段桥梁工程
三、施工计划:从开工到完工,计划用八个月时间完成222棵桩基的钻孔和浇筑工作
考虑雨季将要来临,项目部计划投入10台钻机
并在混凝土拌合站备有充足的材料
四、施工工艺:1
场地准备平整场地,清除杂物,换除软土,夯打密实
钻机底座不宜直接置于不坚实的填土上,应垫枕木加以稳固,以免产生不均匀沉陷
泥浆制备选用粘性土造浆,泥浆的比重、粘度、含砂率、胶体率、失水量,酸碱度等指标符合该地层护壁要求
调制泥浆时,将粘土直接
