交工技术文件组卷原则、方法、顺序及编制说明)2中国石油呼和浩特石化公司500万吨/年炼油扩能改造工程交工技术文件组卷原则、方法、顺序及编制说明(安装工程)(初稿)1

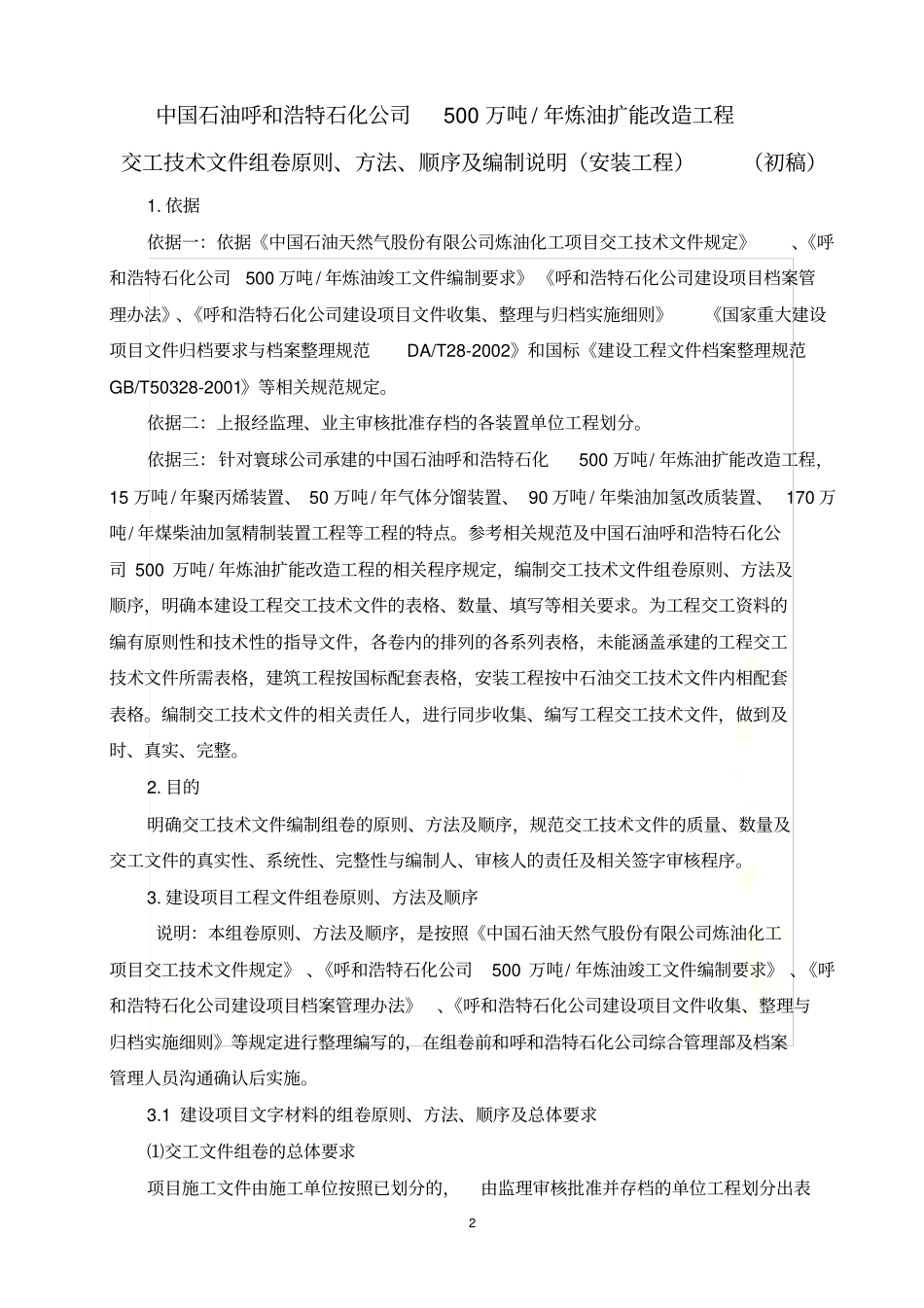

依据依据一:依据《中国石油天然气股份有限公司炼油化工项目交工技术文件规定》、《呼和浩特石化公司500万吨/年炼油竣工文件编制要求》《呼和浩特石化公司建设项目档案管理办法》、《呼和浩特石化公司建设项目文件收集、整理与归档实施细则》《国家重大建设项目文件归档要求与档案整理规范DA/T28-2002》和国标《建设工程文件档案整理规范GB/T50328-2001》等相关规范规定
依据二:上报经监理、业主审核批准存档的各装置单位工程划分
依据三:针对寰球公司承建的中国石油呼和浩特石化500万吨/年炼油扩能改造工程,15万吨/年聚丙烯装置、50万吨/年气体分馏装置、90万吨/年柴油加氢改质装置、170万吨/年煤柴油加氢精制装置工程等工程的特点
参考相关规范及中国石油呼和浩特石化公司500万吨/年炼油扩能改造工程的相关程序规定,编制交工技术文件组卷原则、方法及顺序,明确本建设工程交工技术文件的表格、数量、填写等相关要求
为工程交工资料的编有原则性和技术性的指导文件,各卷内的排列的各系列表格,未能涵盖承建的工程交工技术文件所需表格,建筑工程按国标配套表格,安装工程按中石油交工技术文件内相配套表格
编制交工技术文件的相关责任人,进行同步收集、编写工程交工技术文件,做到及时、真实、完整
目的明确交工技术文件编制组卷的原则、方法及顺序,规范交工技术文件的质量、数量及交工文件的真实性、系统性、完整性与编制人、审核人的责任及相关签字审核程序

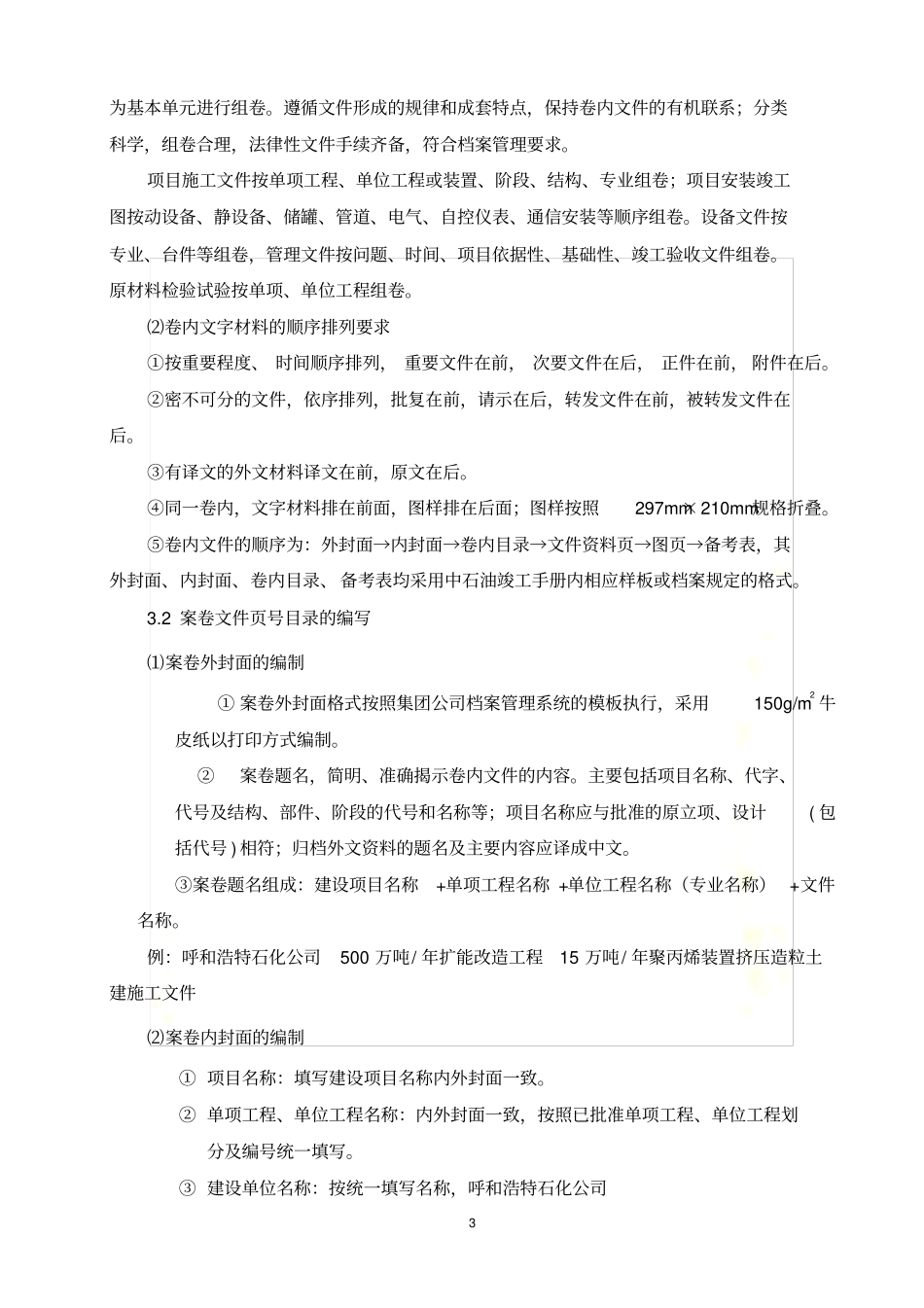

建设项目工程文件组卷原则、方法及顺序说明:本组卷原则、方法及顺序,是按照《中国石油天然气股份有限公司炼油化工项目交工技术文件规定》、《呼和浩特石化公司500万吨/年炼油竣工文件编制要求》、《
