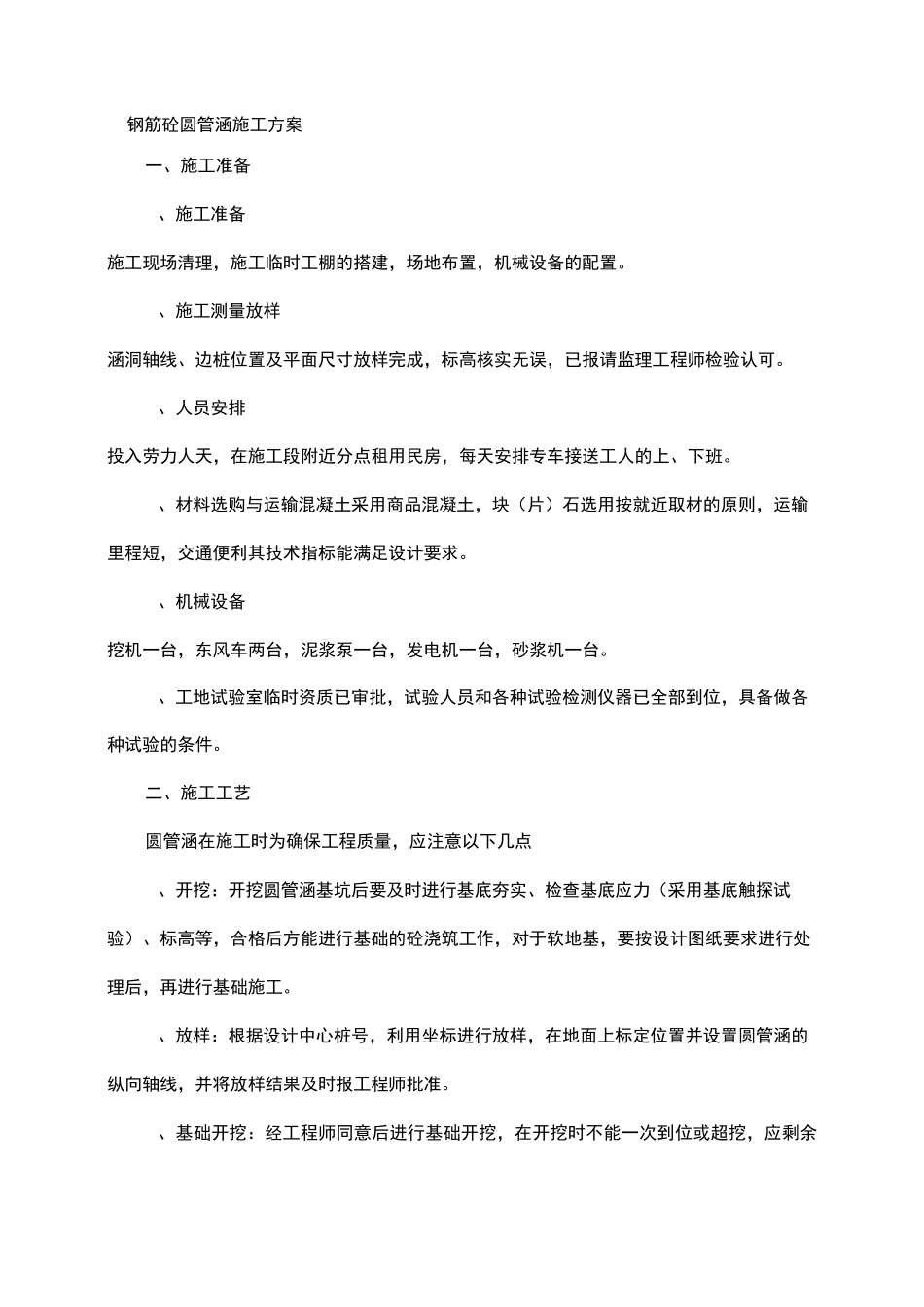

钢筋砼圆管涵施工方案一、施工准备、施工准备施工现场清理,施工临时工棚的搭建,场地布置,机械设备的配置
、施工测量放样涵洞轴线、边桩位置及平面尺寸放样完成,标高核实无误,已报请监理工程师检验认可
、人员安排投入劳力人天,在施工段附近分点租用民房,每天安排专车接送工人的上、下班
、材料选购与运输混凝土采用商品混凝土,块(片)石选用按就近取材的原则,运输里程短,交通便利其技术指标能满足设计要求
、机械设备挖机一台,东风车两台,泥浆泵一台,发电机一台,砂浆机一台
、工地试验室临时资质已审批,试验人员和各种试验检测仪器已全部到位,具备做各种试验的条件

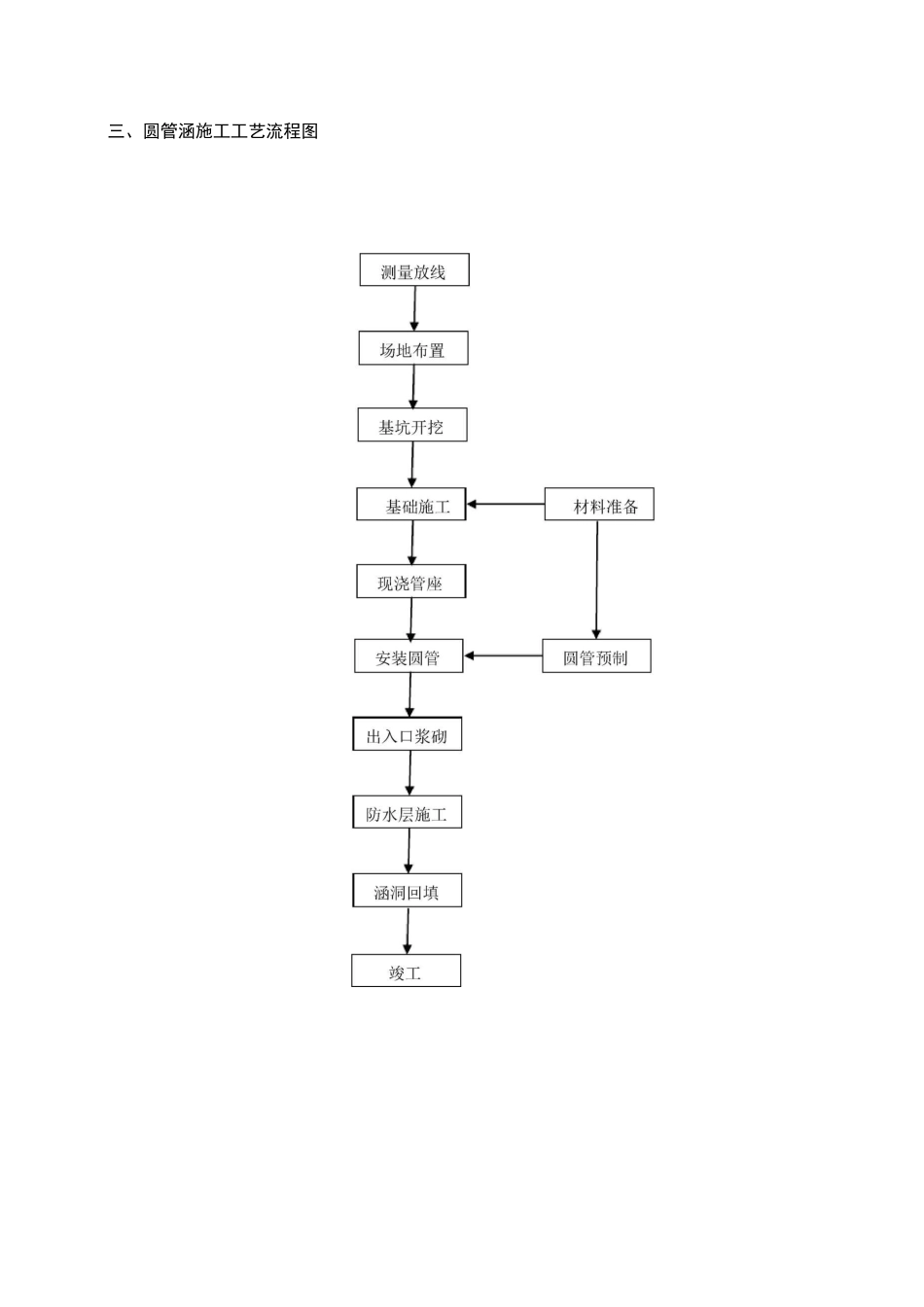

二、施工工艺圆管涵在施工时为确保工程质量,应注意以下几点、开挖:开挖圆管涵基坑后要及时进行基底夯实、检查基底应力(采用基底触探试验)、标高等,合格后方能进行基础的砼浇筑工作,对于软地基,要按设计图纸要求进行处理后,再进行基础施工
、放样:根据设计中心桩号,利用坐标进行放样,在地面上标定位置并设置圆管涵的纵向轴线,并将放样结果及时报工程师批准
、基础开挖:经工程师同意后进行基础开挖,在开挖时不能一次到位或超挖,应剩余左右的厚度,然后用人工进行修缮到设计标高位置,以防止对土体的扰动
然后测定地基承载力,并及时将获得的数据报告工程师批准
、浇捣砼基础:在浇捣砼前天应做好砼配合比设计,并经工程师批准

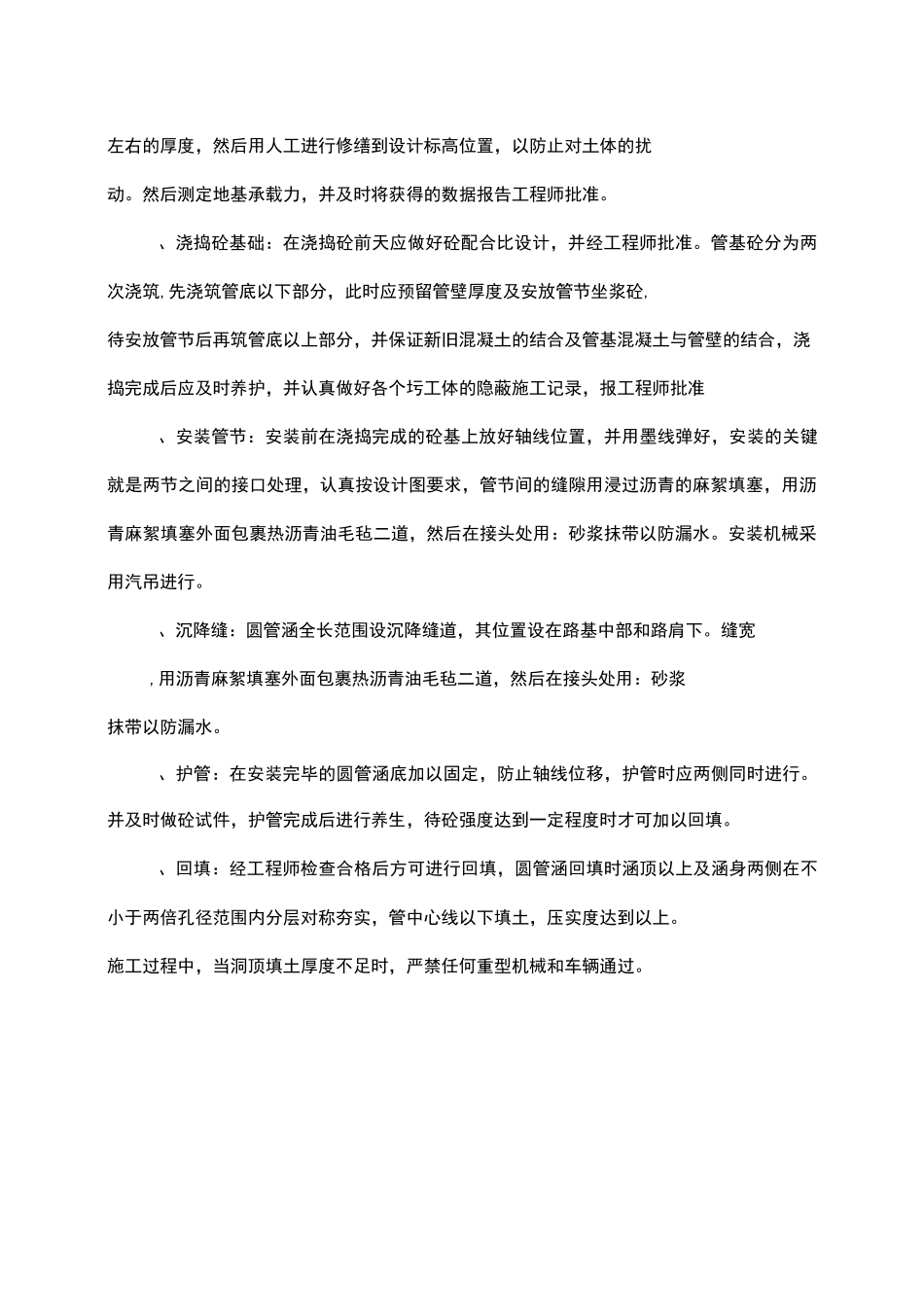

管基砼分为两次浇筑,先浇筑管底以下部分,此时应预留管壁厚度及安放管节坐浆砼,待安放管节后再筑管底以上部分,并保证新旧混凝土的结合及管基混凝土与管壁的结合,浇捣完成后应及时养护,并认真做好各个圬工体的隐蔽施工记录,报工程师批准、安装管节:安装前在浇捣完成的砼基上放好轴线位置,并用墨线弹好,安装的关键就是两节之间的接口处理,认真按设计图要求,管节间的缝隙用浸过沥青的麻絮填塞,用沥青麻絮填塞外面包裹热沥青油毛毡二道,然后在接头处用:砂浆抹带以防漏水
