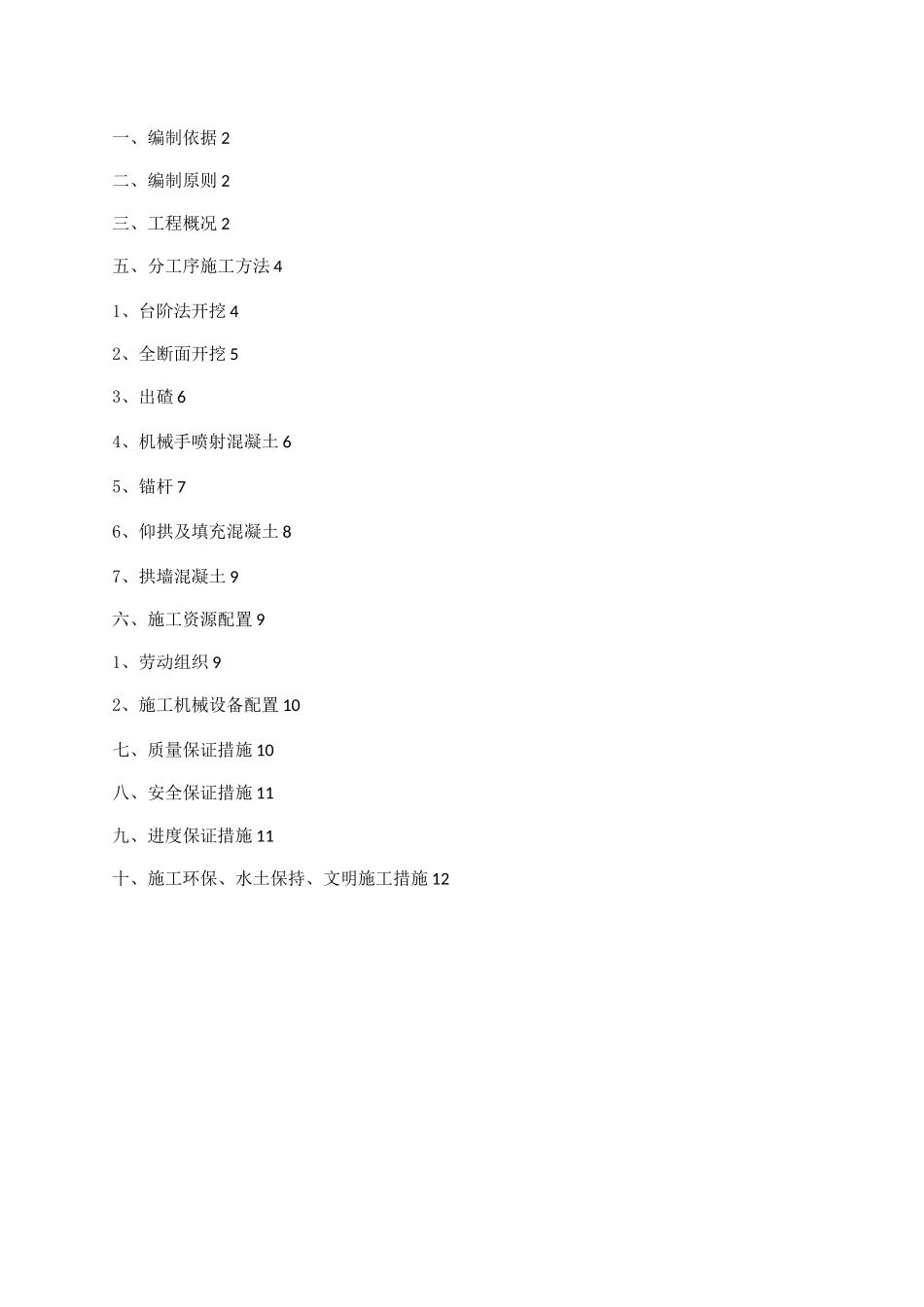

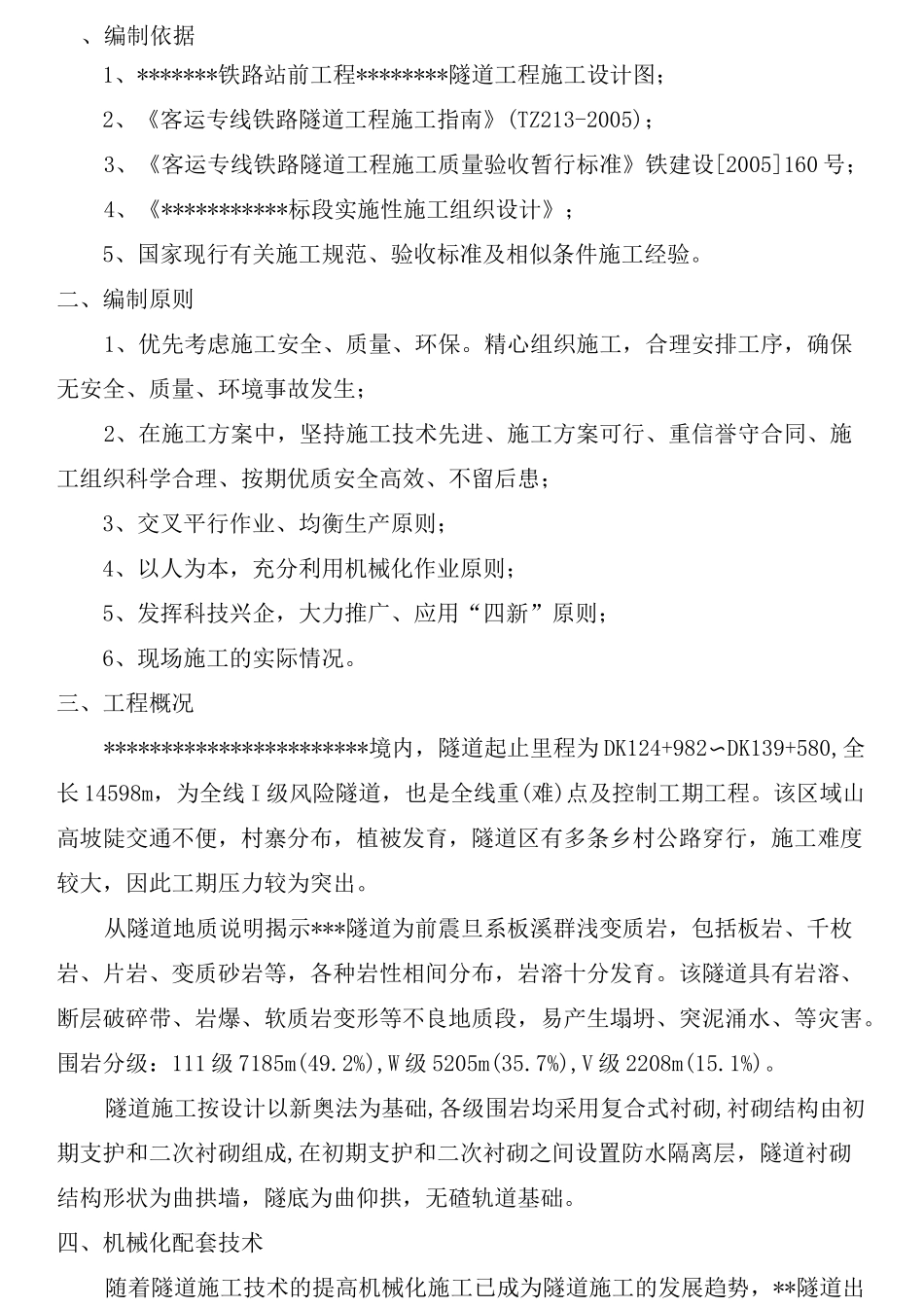

一、编制依据2二、编制原则2三、工程概况2五、分工序施工方法41、台阶法开挖42、全断面开挖53、出碴64、机械手喷射混凝土65、锚杆76、仰拱及填充混凝土87、拱墙混凝土9六、施工资源配置91、劳动组织92、施工机械设备配置10七、质量保证措施10八、安全保证措施11九、进度保证措施11十、施工环保、水土保持、文明施工措施12、编制依据1、*******铁路站前工程********隧道工程施工设计图;2、《客运专线铁路隧道工程施工指南》(TZ213-2005);3、《客运专线铁路隧道工程施工质量验收暂行标准》铁建设[2005]160号;4、《***********标段实施性施工组织设计》;5、国家现行有关施工规范、验收标准及相似条件施工经验
二、编制原则1、优先考虑施工安全、质量、环保
精心组织施工,合理安排工序,确保无安全、质量、环境事故发生;2、在施工方案中,坚持施工技术先进、施工方案可行、重信誉守合同、施工组织科学合理、按期优质安全高效、不留后患;3、交叉平行作业、均衡生产原则;4、以人为本,充分利用机械化作业原则;5、发挥科技兴企,大力推广、应用“四新”原则;6、现场施工的实际情况
三、工程概况***********************境内,隧道起止里程为DK124+982〜DK139+580,全长14598m,为全线I级风险隧道,也是全线重(难)点及控制工期工程
该区域山高坡陡交通不便,村寨分布,植被发育,隧道区有多条乡村公路穿行,施工难度较大,因此工期压力较为突出
从隧道地质说明揭示***隧道为前震旦系板溪群浅变质岩,包括板岩、千枚岩、片岩、变质砂岩等,各种岩性相间分布,岩溶十分发育
该隧道具有岩溶、断层破碎带、岩爆、软质岩变形等不良地质段,易产生塌坍、突泥涌水、等灾害

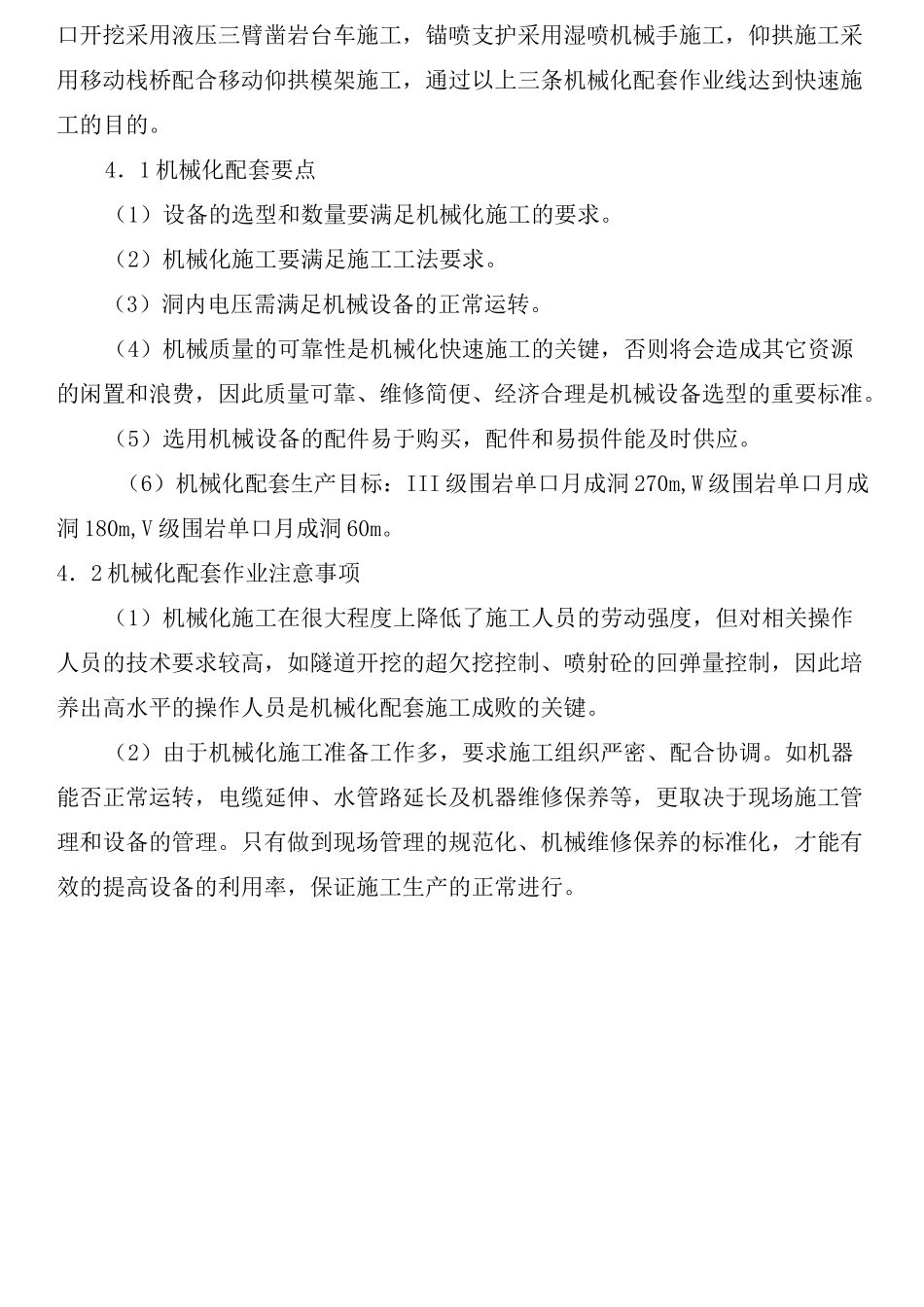

围岩分级:111级7185m(49
2%),W级5205m(35
7%),V级2208
