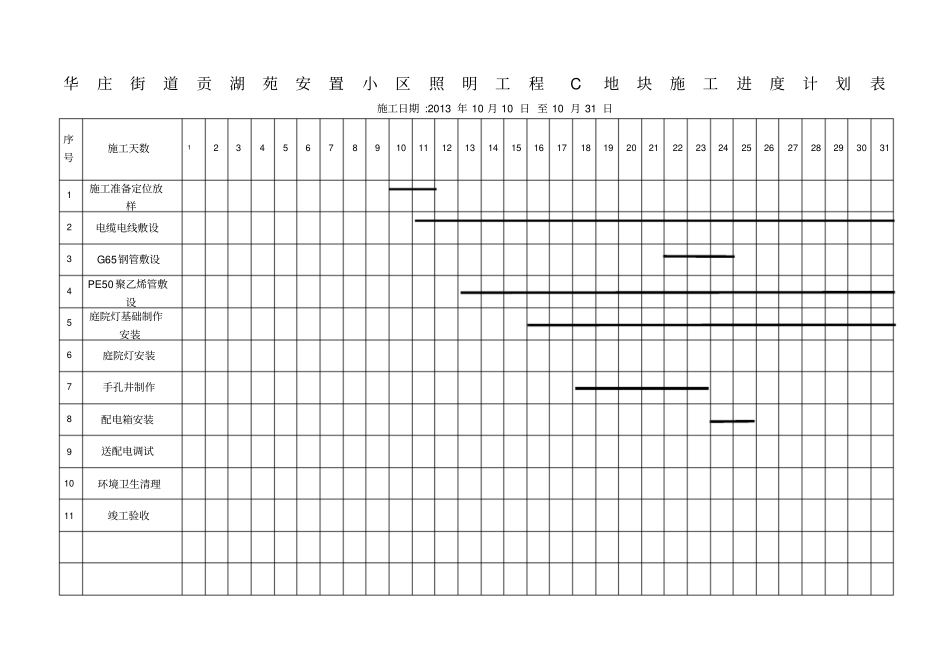

华庄街道贡湖苑安置小区照明工程C地块施工进度计划表施工日期:2013年10月10日至10月31日序号施工天数123456789101112131415161718192021222324252627282930311施工准备定位放样2电缆电线敷设3G65钢管敷设4PE50聚乙烯管敷设5庭院灯基础制作安装6庭院灯安装7手孔井制作8配电箱安装9送配电调试10环境卫生清理11竣工验收华庄街道贡湖苑安置小区照明工程B地块施工进度计划表施工日期:2013年11月1日至11月9日序号施工天数12345678910111211030141571617181920212223242526272829301施工准备定位放样2电缆电线敷设3G65钢管敷设4PE50聚乙烯管敷设5庭院灯基础制作安装6庭院灯安装7手孔井制作8配电箱安装9送配电调试10环境卫生清理11竣工验收
