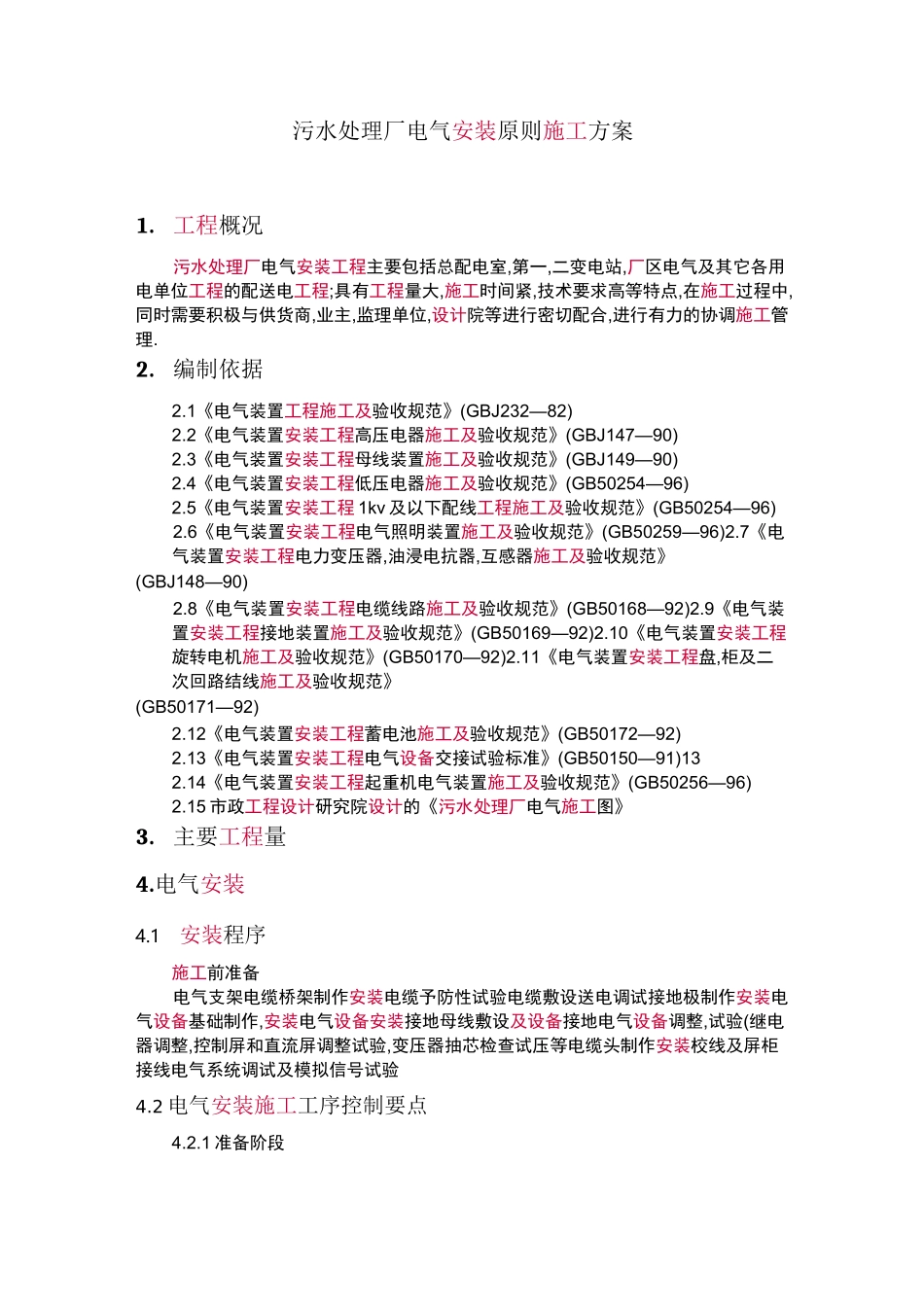

污水处理厂电气安装原则施工方案1
工程概况污水处理厂电气安装工程主要包括总配电室,第一,二变电站,厂区电气及其它各用电单位工程的配送电工程;具有工程量大,施工时间紧,技术要求高等特点,在施工过程中,同时需要积极与供货商,业主,监理单位,设计院等进行密切配合,进行有力的协调施工管理

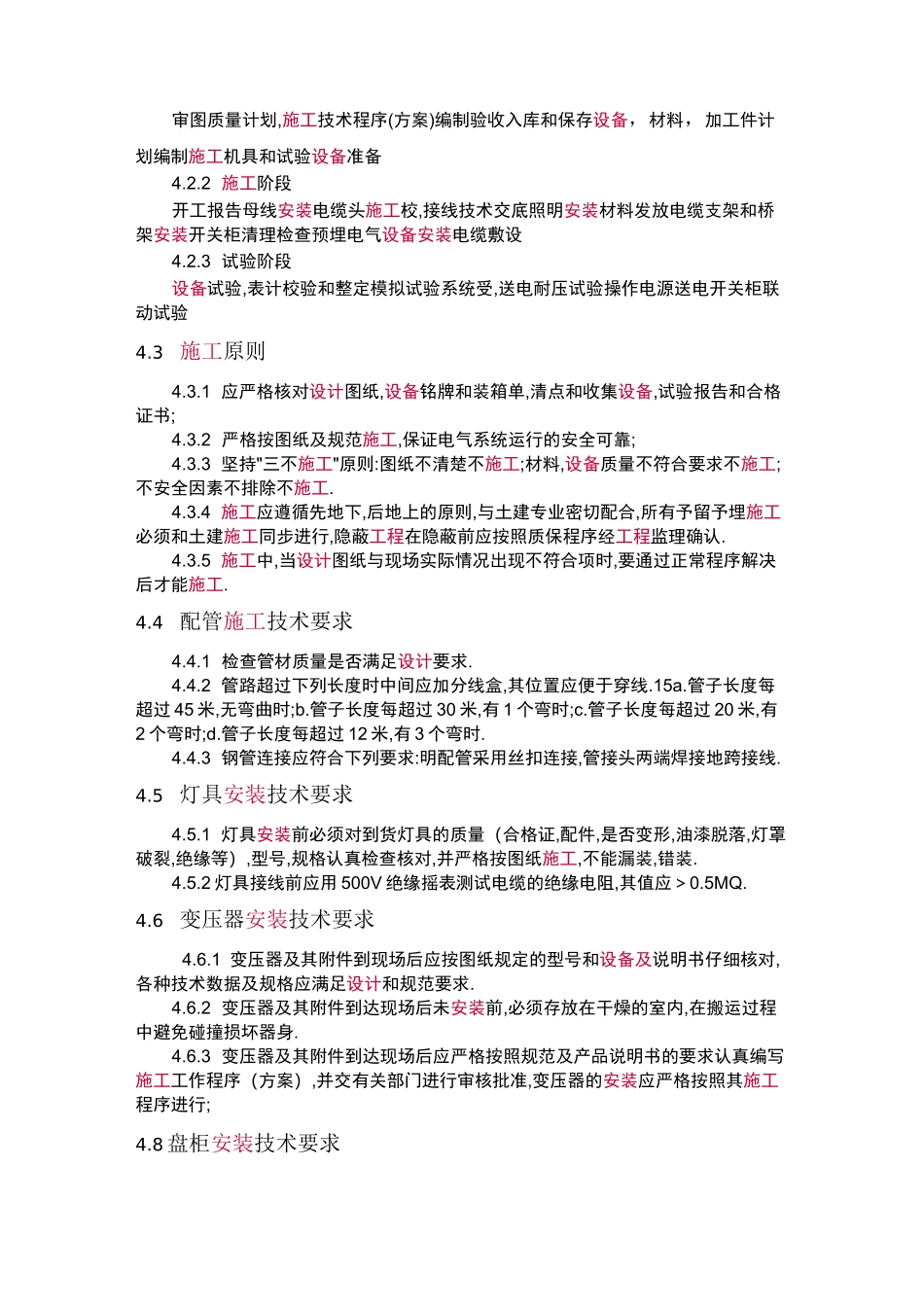

1《电气装置工程施工及验收规范》(GBJ232—82)2
2《电气装置安装工程高压电器施工及验收规范》(GBJ147—90)2
3《电气装置安装工程母线装置施工及验收规范》(GBJ149—90)2
4《电气装置安装工程低压电器施工及验收规范》(GB50254—96)2
5《电气装置安装工程1kv及以下配线工程施工及验收规范》(GB50254—96)2
6《电气装置安装工程电气照明装置施工及验收规范》(GB50259—96)2
7《电气装置安装工程电力变压器,油浸电抗器,互感器施工及验收规范》(GBJ148—90)2
8《电气装置安装工程电缆线路施工及验收规范》(GB50168—92)2
9《电气装置安装工程接地装置施工及验收规范》(GB50169—92)2
10《电气装置安装工程旋转电机施工及验收规范》(GB50170—92)2
11《电气装置安装工程盘,柜及二次回路结线施工及验收规范》(GB50171—92)2
12《电气装置安装工程蓄电池施工及验收规范》(GB50172—92)2

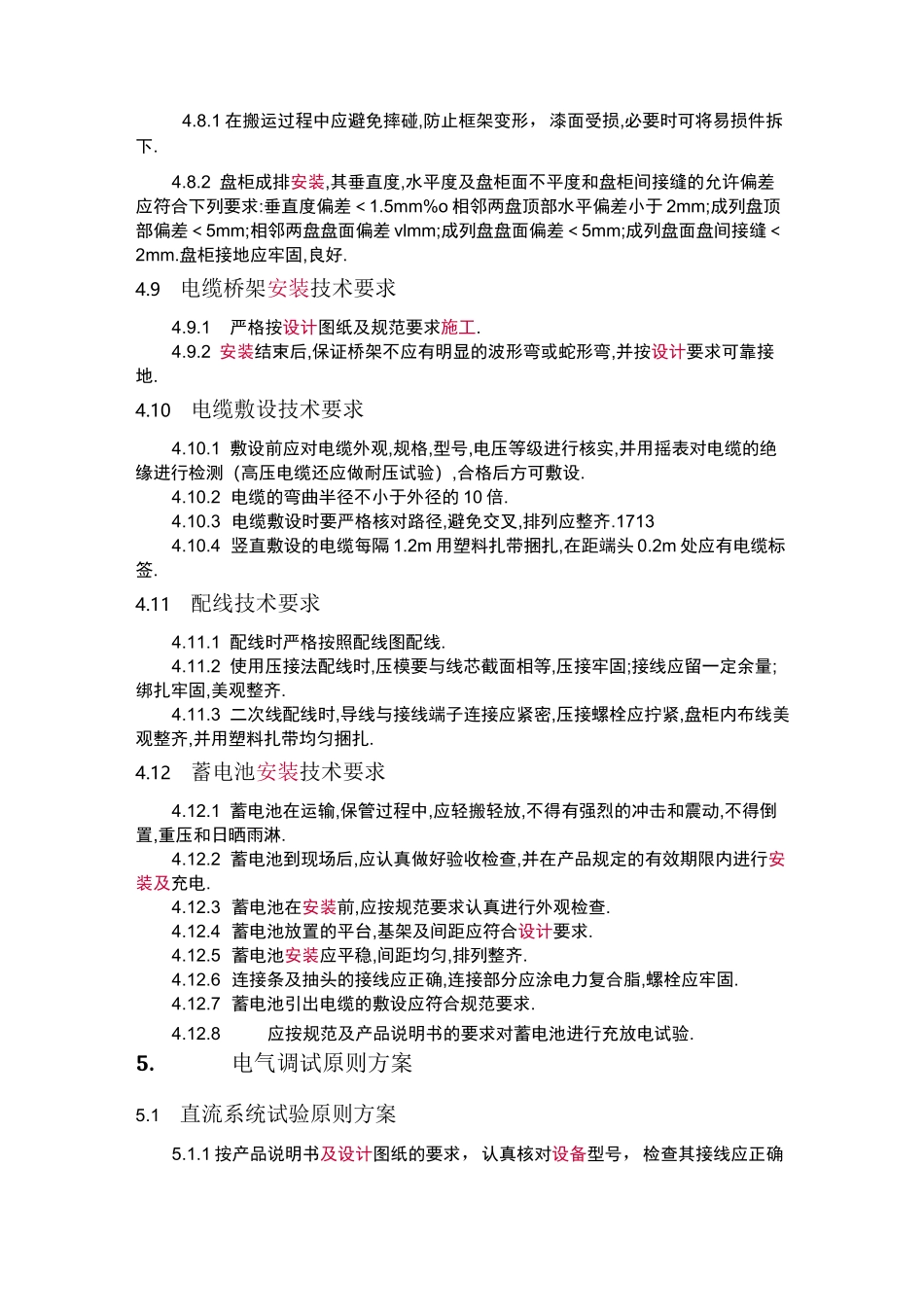

13《电气装置安装工程电气设备交接试验标准》(GB50150—91)132
14《电气装置安装工程起重机电气装置施工及验收规范》(GB50256—96)2
15市政工程设计研究院设计的《污水处理厂电气施工图》3
主要工程量4
1安装程序施工前准备电气支架电缆桥架制作安装电缆予防性试验电缆敷设送电调试接地极制作安装电气设备基础制作,安装电气设备安装接地母线敷设及设备接地电气设备调整,试验(继
