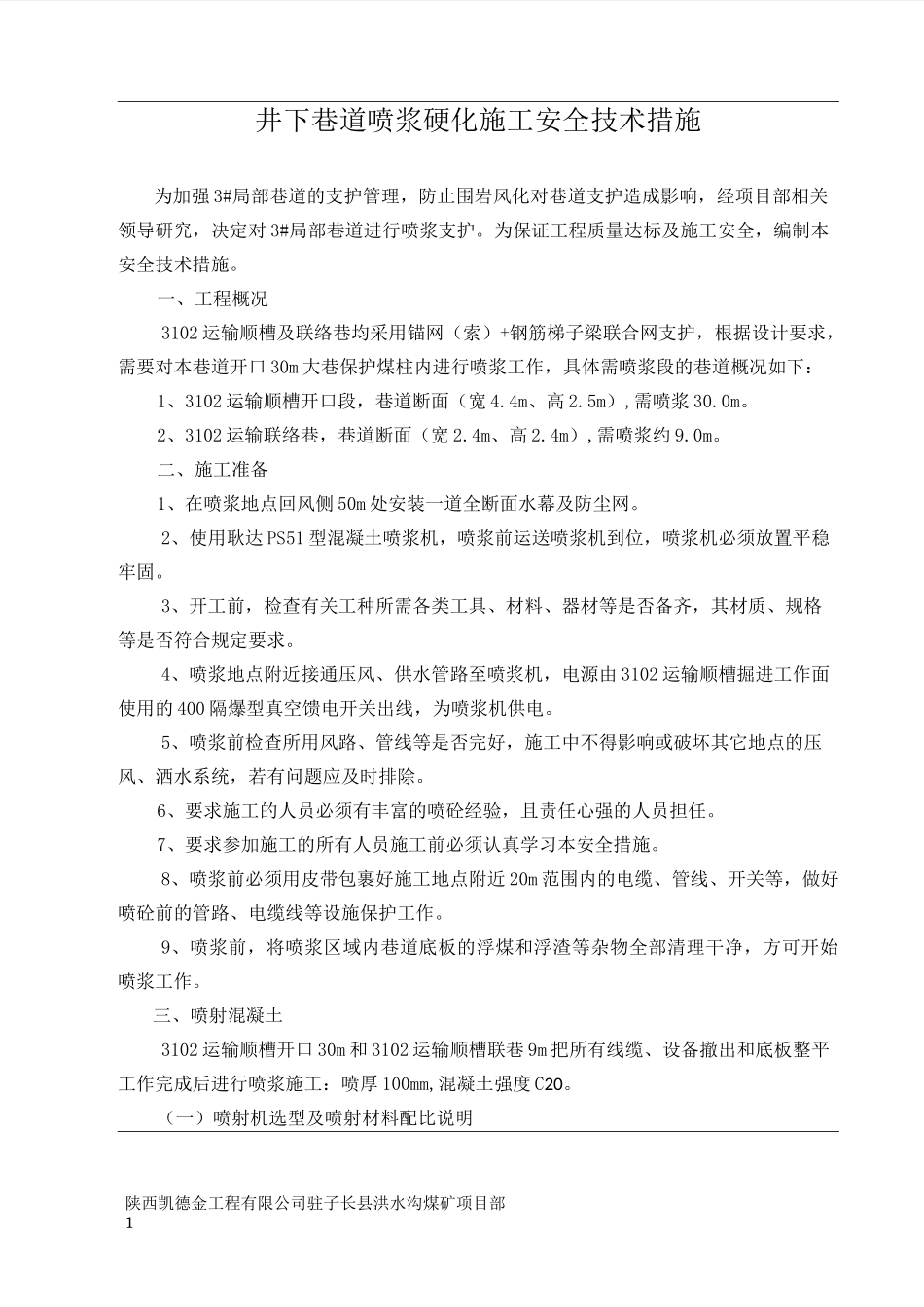

陕西凯德金工程有限公司驻子长县洪水沟煤矿项目部1井下巷道喷浆硬化施工安全技术措施为加强3#局部巷道的支护管理,防止围岩风化对巷道支护造成影响,经项目部相关领导研究,决定对3#局部巷道进行喷浆支护
为保证工程质量达标及施工安全,编制本安全技术措施
一、工程概况3102运输顺槽及联络巷均采用锚网(索)+钢筋梯子梁联合网支护,根据设计要求,需要对本巷道开口30m大巷保护煤柱内进行喷浆工作,具体需喷浆段的巷道概况如下:1、3102运输顺槽开口段,巷道断面(宽4
5m),需喷浆30
2、3102运输联络巷,巷道断面(宽2
4m),需喷浆约9
二、施工准备1、在喷浆地点回风侧50m处安装一道全断面水幕及防尘网
2、使用耿达PS51型混凝土喷浆机,喷浆前运送喷浆机到位,喷浆机必须放置平稳牢固
3、开工前,检查有关工种所需各类工具、材料、器材等是否备齐,其材质、规格等是否符合规定要求
4、喷浆地点附近接通压风、供水管路至喷浆机,电源由3102运输顺槽掘进工作面使用的400隔爆型真空馈电开关出线,为喷浆机供电
5、喷浆前检查所用风路、管线等是否完好,施工中不得影响或破坏其它地点的压风、洒水系统,若有问题应及时排除
6、要求施工的人员必须有丰富的喷砼经验,且责任心强的人员担任
7、要求参加施工的所有人员施工前必须认真学习本安全措施
8、喷浆前必须用皮带包裹好施工地点附近20m范围内的电缆、管线、开关等,做好喷砼前的管路、电缆线等设施保护工作
9、喷浆前,将喷浆区域内巷道底板的浮煤和浮渣等杂物全部清理干净,方可开始喷浆工作
三、喷射混凝土3102运输顺槽开口30m和3102运输顺槽联巷9m把所有线缆、设备撤出和底板整平工作完成后进行喷浆施工:喷厚100mm,混凝土强度C20
(一)喷射机选型及喷射材料配比说明陕西凯德金工程有限公司驻子长县洪水沟煤矿项目部21、
