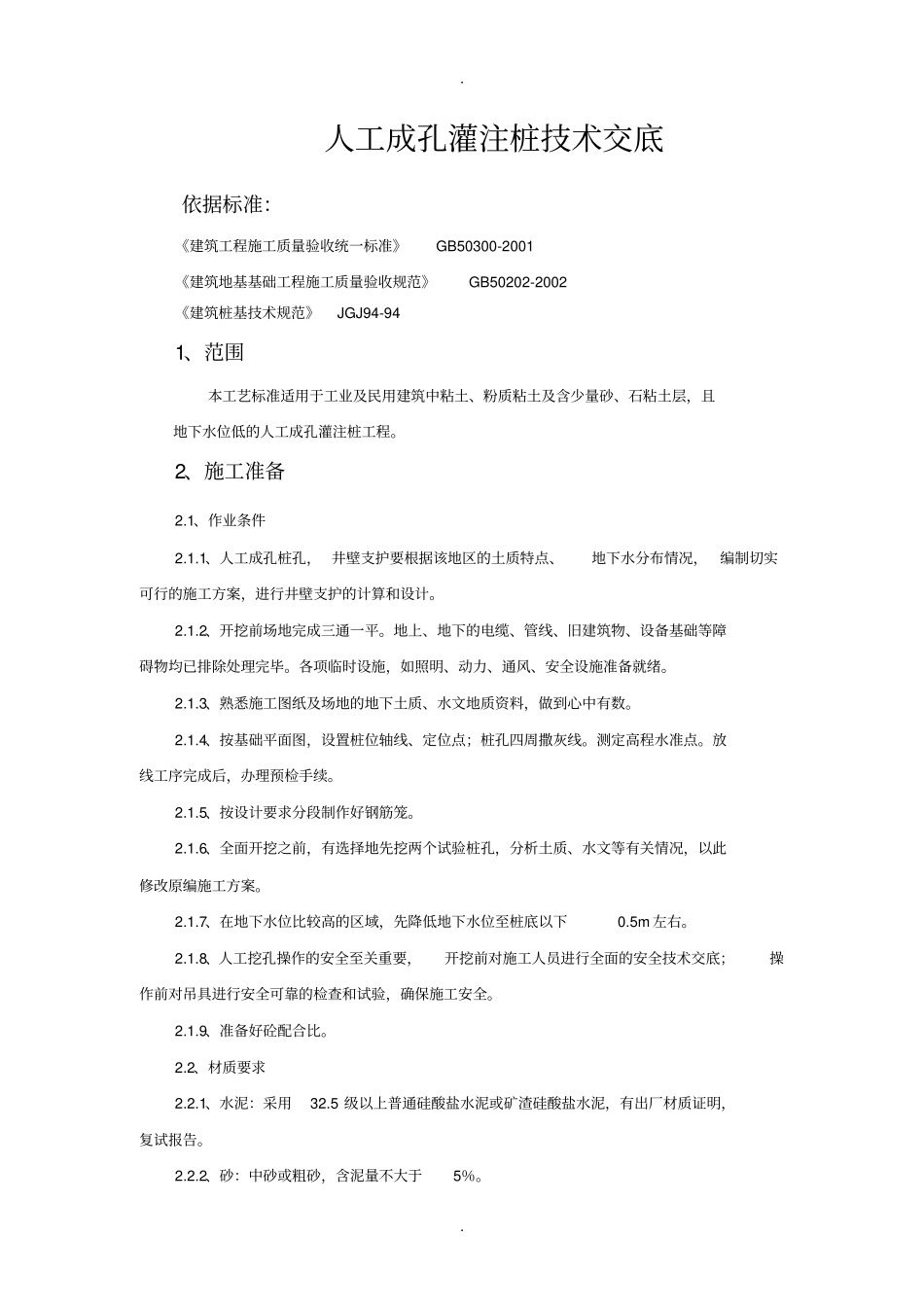

人工成孔灌注桩技术交底依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收规范》GB50202-2002《建筑桩基技术规范》JGJ94-941、范围本工艺标准适用于工业及民用建筑中粘土、粉质粘土及含少量砂、石粘土层,且地下水位低的人工成孔灌注桩工程
2、施工准备2
1、作业条件2
1、人工成孔桩孔,井壁支护要根据该地区的土质特点、地下水分布情况,编制切实可行的施工方案,进行井壁支护的计算和设计
2、开挖前场地完成三通一平
地上、地下的电缆、管线、旧建筑物、设备基础等障碍物均已排除处理完毕
各项临时设施,如照明、动力、通风、安全设施准备就绪
3、熟悉施工图纸及场地的地下土质、水文地质资料,做到心中有数
4、按基础平面图,设置桩位轴线、定位点;桩孔四周撒灰线
测定高程水准点
放线工序完成后,办理预检手续
5、按设计要求分段制作好钢筋笼
6、全面开挖之前,有选择地先挖两个试验桩孔,分析土质、水文等有关情况,以此修改原编施工方案
7、在地下水位比较高的区域,先降低地下水位至桩底以下0
8、人工挖孔操作的安全至关重要,开挖前对施工人员进行全面的安全技术交底;操作前对吊具进行安全可靠的检查和试验,确保施工安全
9、准备好砼配合比

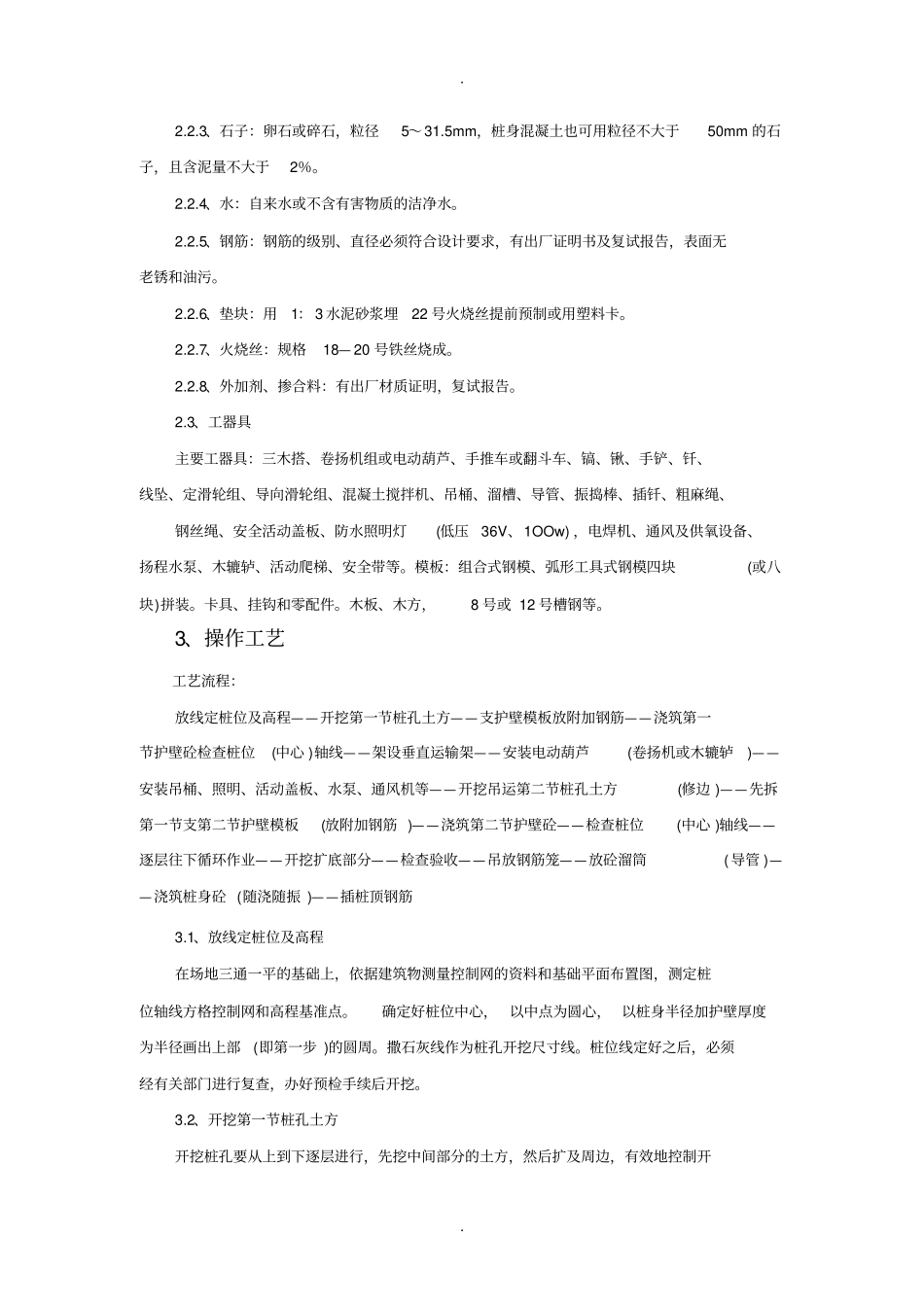

2、材质要求2
1、水泥:采用32
5级以上普通硅酸盐水泥或矿渣硅酸盐水泥,有出厂材质证明,复试报告
2、砂:中砂或粗砂,含泥量不大于5%
3、石子:卵石或碎石,粒径5~31
5mm,桩身混凝土也可用粒径不大于50mm的石子,且含泥量不大于2%
4、水:自来水或不含有害物质的洁净水
5、钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告,表面无老锈和油污

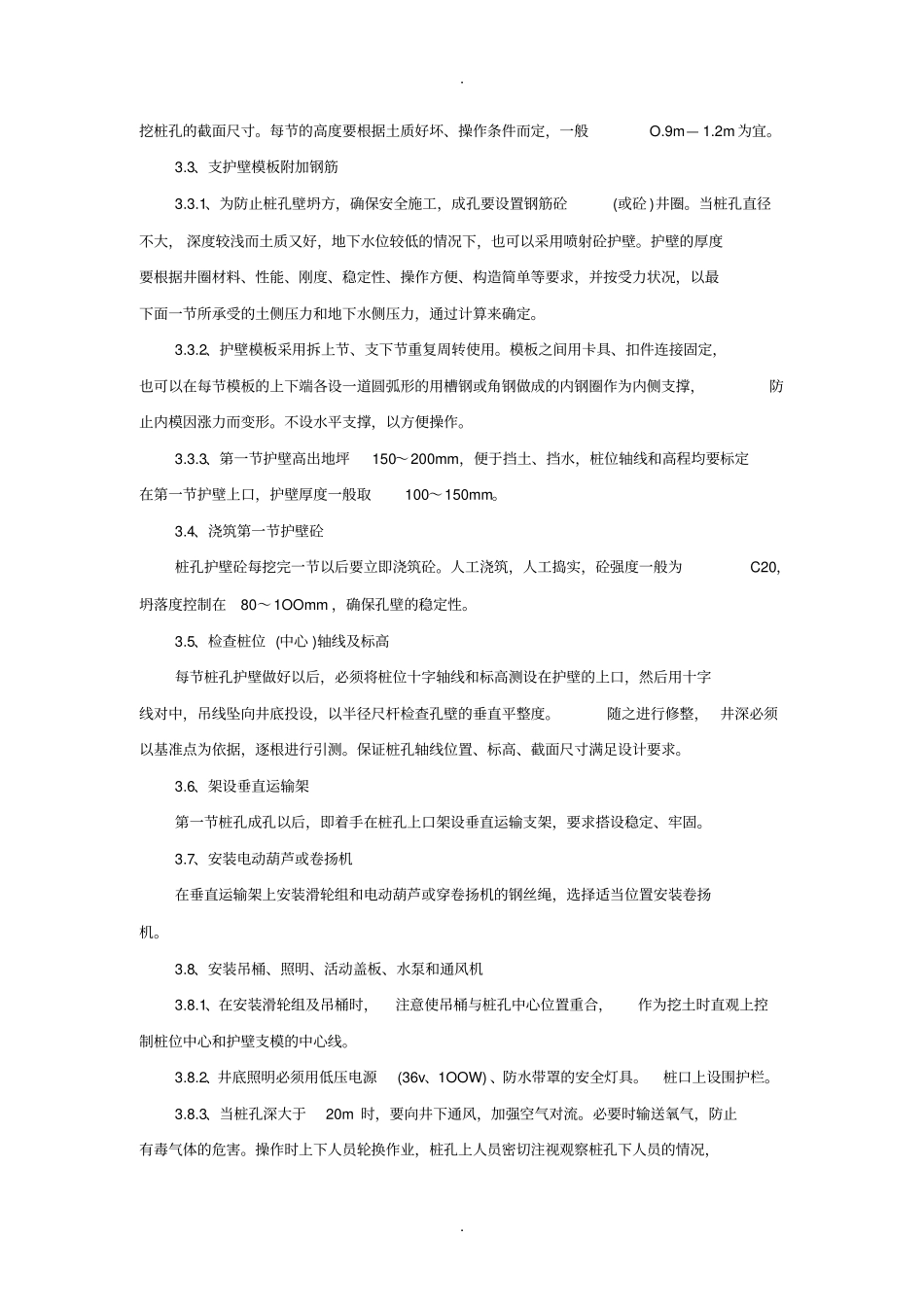

6、垫块:用1:3
