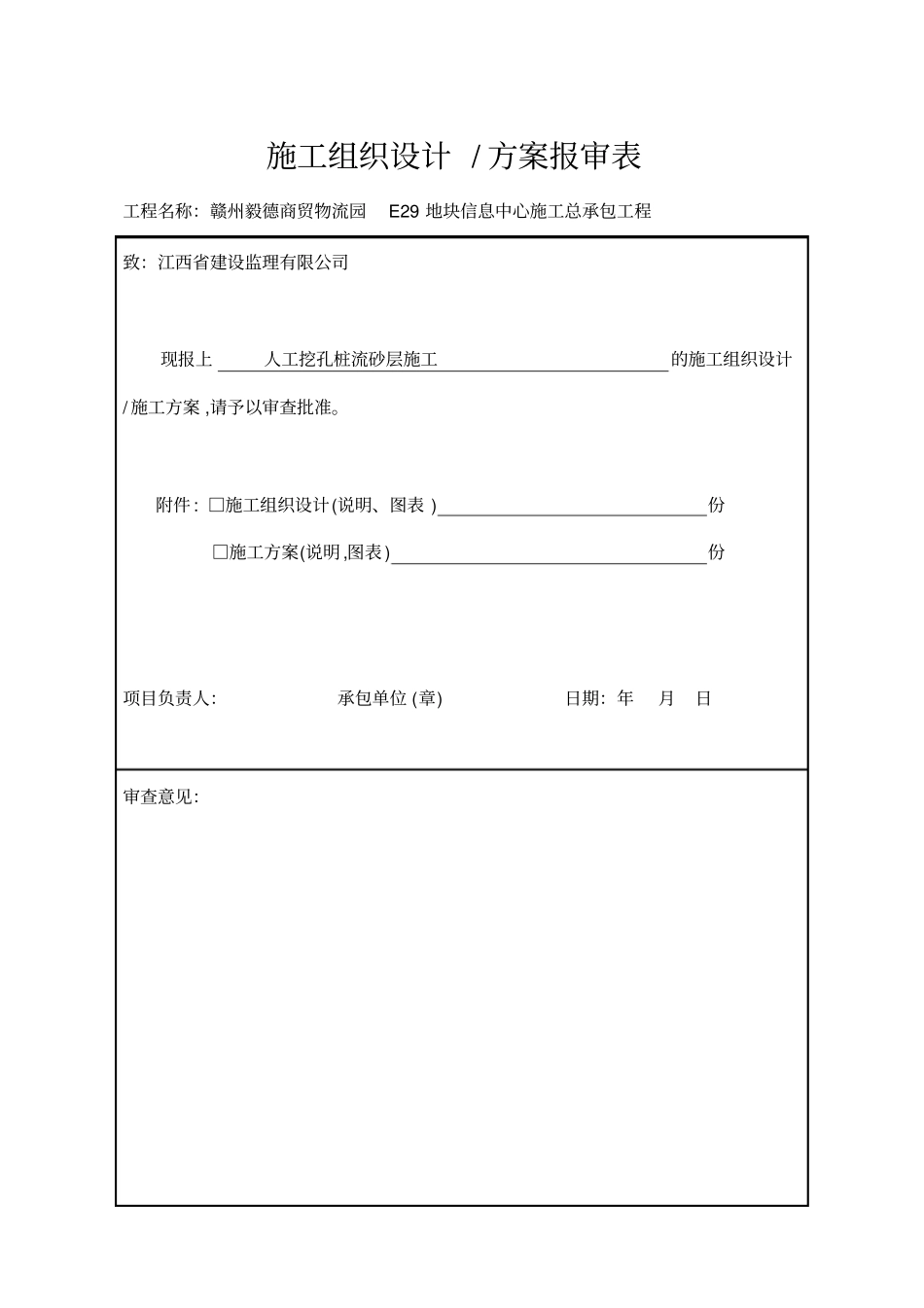

施工组织设计/方案报审表工程名称:赣州毅德商贸物流园E29地块信息中心施工总承包工程致:江西省建设监理有限公司现报上人工挖孔桩流砂层施工的施工组织设计/施工方案,请予以审查批准。附件:□施工组织设计(说明、图表)份□施工方案(说明,图表)份项目负责人:承包单位(章)日期:年月日审查意见:审查结论:□同意修改后报□重新编制监理工程师:日期:年月日审批意见:审查结论:□同意□修改后报□重新编制总监理工程师:监理单位(章):日期:年月日审批意见:审查结论:□同意□修改后报□重新编制主管:业主工地代表:业主:日期:年月日本表由承包单位填写,一式三份,经监理单位、业主审批后,业主单位、监理单位、承包单位各一份。E29地块信息中心人工挖孔桩穿流砂专项处理方案编制单位:中康建设管理股份有限公司编制人:审核人:编制日期:年月日第一节工程概况拟建赣州毅德商贸物流园E29地块信息中心,北临谭东六路,西临谭东八路。本项目总建筑面积23326.90m2,为地上5层,地下一层砼框架结构,基础形式采用人工挖孔灌注桩基础。第二节场区地质概况在进行三根试验挖孔桩施工过程中,45#桩,76#桩,106#桩在开挖过程中挖至细砂、粉质层时,由于地下水的作用,形成了流砂,加大了挖孔桩施工的难度,为防止发生井漏等质量事故,因此要采取有效可靠的措施。若在挖孔桩施工过程中,出现流砂时按下例施工方法施工。第三节流砂层施工方法在流砂和涌水的地层开挖人工挖孔桩时极易造成坍孔,再加之孔内抽水,会导致水流砂涌,使井下孔壁造成坍塌,不但给挖孔桩施工带来难度,而且会危及挖孔桩工程质量和施工安全。因此,降水和堵砂将是施工中最突出的两大问题,在没有做好降水和堵砂措施时,应停止施工。人工挖孔桩在遇到流砂和涌水情况下,为保证挖孔桩工程质量和施工安全,应根据流砂、涌水的实际情况,有针对性的编制相应的专项处理方案。流砂和涌水区域挖孔桩施工可采用下述方法:1、施工时必须对照地质报告,根据地下水流向和流砂厚度,采用合适的施工顺序,并间隔交替循环施工——总的施工原则是按先易后难依次进行,合理组织安排,在流砂层较薄地段先行施工,并采取对周围桩孔同时抽排水,以减少挖孔内的涌水量,形成环状或带状集水排水井,逐步疏干地下水。2、当地下水量较小、流砂情况较轻时,有效的方法是缩短循环开挖深度(施工规范允许每节护壁的高度可减少到300~500mm),缩短孔壁暴露时间,增加孔径400~500mm。在挖孔的同时,用土袋逐渐堆筑孔壁,形成井孔的外壁,并保证桩孔尺寸满足设计要求,然后及时浇筑护壁混凝土。3、当地下水量较大、砂层较厚(一般大于2m以上时),流砂情况严重时,应查明地下水的流向,在其上流区段24小时连续进行降水排水,让孔桩场地的地下水位形成一个整体下降的“水位漏斗”。其挖掘桩孔步骤和做法如下:(1)充分地做好施工准备和应急准备工作。(2)快速挖掘砂土层,挖掘时每节护壁的高度减少到300~500mm,增大孔径400~500mm,准备一些水泥、生石灰粉和掺适量砂、石的拌合物快速填实,使在井孔四周(增大的200~250mm孔壁范围)形成止水层,必要时可采用钢套筒(要求深入孔底200mm左右),钢套筒直径为工程桩直径加混凝土护壁厚度,钢套筒钢板厚度不少于4mm。同时将原设计混凝土护壁厚度增加100mm,以有效地提高施工安全性。做法可参见附图所示。(3)快速进行护壁模板支模施工,然后迅速进行护壁混凝土浇筑(宜在混凝土混合料中加入一定比例的速凝剂),并及时振捣密实。(4)在拌合物止水层(壁厚增大200~250mm范围)中,沿四周按间距100mm斜向打入φ12长等于3倍护壁高(300~500mm)的钢筋,起到支撑孔壁的作用,以防挖掘施工第二道混凝土护壁时坍孔。(5)穿越流砂层及淤泥层时混凝土护壁的配筋做法参见附图所示。(6)护壁混凝土强度等级不小于C30。二、施工质量安全措施在含地下水砂层厚度大,含水量丰富,且承压水头较高的情况下,如果降水措施不力,不但影响工程质量,同时还危及施工安全,所以施工降水措施是关键。根据含水砂层埋藏条件和挖孔作业面井底疏干的要求,降水方法如下:1、通常做法是:一次性在区域内布设若...
