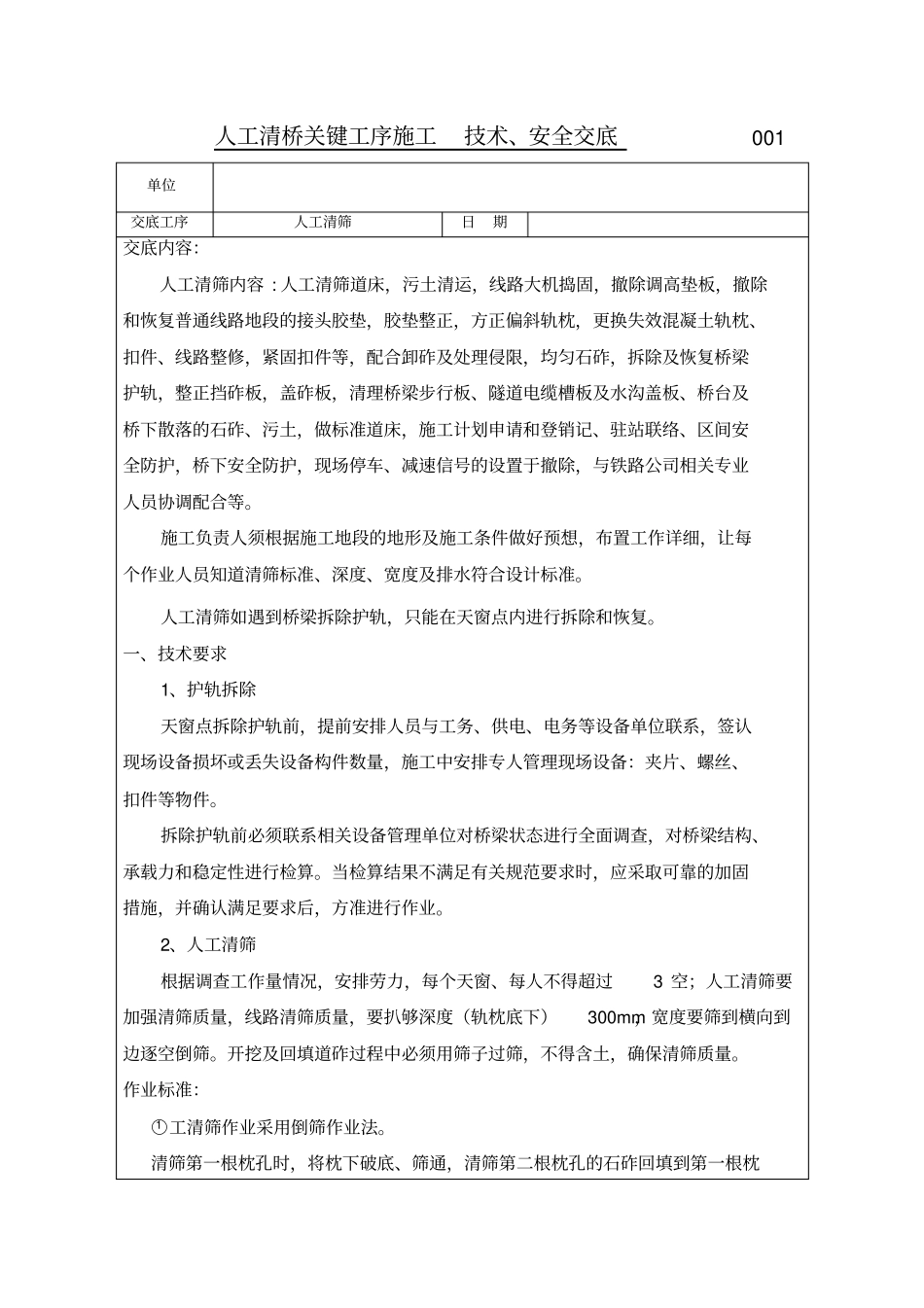

人工清桥关键工序施工技术、安全交底001单位交底工序人工清筛日期交底内容:人工清筛内容:人工清筛道床,污土清运,线路大机捣固,撤除调高垫板,撤除和恢复普通线路地段的接头胶垫,胶垫整正,方正偏斜轨枕,更换失效混凝土轨枕、扣件、线路整修,紧固扣件等,配合卸砟及处理侵限,均匀石砟,拆除及恢复桥梁护轨,整正挡砟板,盖砟板,清理桥梁步行板、隧道电缆槽板及水沟盖板、桥台及桥下散落的石砟、污土,做标准道床,施工计划申请和登销记、驻站联络、区间安全防护,桥下安全防护,现场停车、减速信号的设置于撤除,与铁路公司相关专业人员协调配合等
施工负责人须根据施工地段的地形及施工条件做好预想,布置工作详细,让每个作业人员知道清筛标准、深度、宽度及排水符合设计标准
人工清筛如遇到桥梁拆除护轨,只能在天窗点内进行拆除和恢复
一、技术要求1、护轨拆除天窗点拆除护轨前,提前安排人员与工务、供电、电务等设备单位联系,签认现场设备损坏或丢失设备构件数量,施工中安排专人管理现场设备:夹片、螺丝、扣件等物件
拆除护轨前必须联系相关设备管理单位对桥梁状态进行全面调查,对桥梁结构、承载力和稳定性进行检算
当检算结果不满足有关规范要求时,应采取可靠的加固措施,并确认满足要求后,方准进行作业
2、人工清筛根据调查工作量情况,安排劳力,每个天窗、每人不得超过3空;人工清筛要加强清筛质量,线路清筛质量,要扒够深度(轨枕底下)300mm,宽度要筛到横向到边逐空倒筛
开挖及回填道砟过程中必须用筛子过筛,不得含土,确保清筛质量
作业标准:○1工清筛作业采用倒筛作业法
清筛第一根枕孔时,将枕下破底、筛通,清筛第二根枕孔的石砟回填到第一根枕孔内,依次类推
桥上清筛深度要大于300mm(轨枕底下),不够300mm或小于300mm深需扒到梁底,并且挖通排水孔,桥梁内侧面、桥梁坡上不得有余土,桥两头要全部扒通
桥枕底部要全部扒通,不得有污土存在
