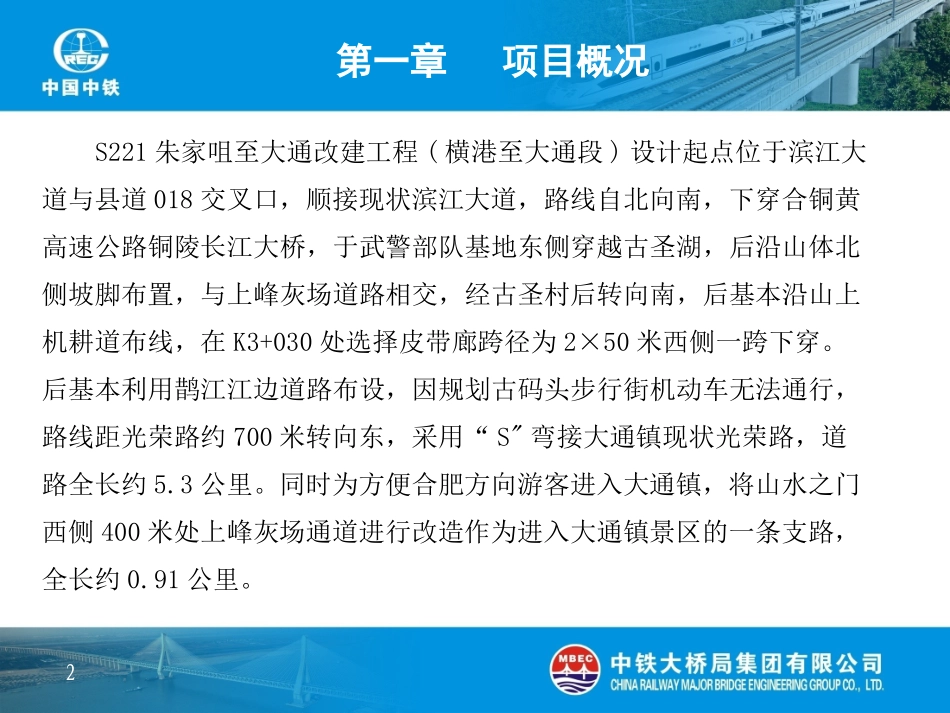

钻孔桩技术交底S221朱家咀至大通改建工程(横港至大通段)2S221朱家咀至大通改建工程(横港至大通段)设计起点位于滨江大道与县道018交叉口,顺接现状滨江大道,路线自北向南,下穿合铜黄高速公路铜陵长江大桥,于武警部队基地东侧穿越古圣湖,后沿山体北侧坡脚布置,与上峰灰场道路相交,经古圣村后转向南,后基本沿山上机耕道布线,在K3+030处选择皮带廊跨径为2×50米西侧一跨下穿
后基本利用鹊江江边道路布设,因规划古码头步行街机动车无法通行,路线距光荣路约700米转向东,采用“S"弯接大通镇现状光荣路,道路全长约5
同时为方便合肥方向游客进入大通镇,将山水之门西侧400米处上峰灰场通道进行改造作为进入大通镇景区的一条支路,全长约0

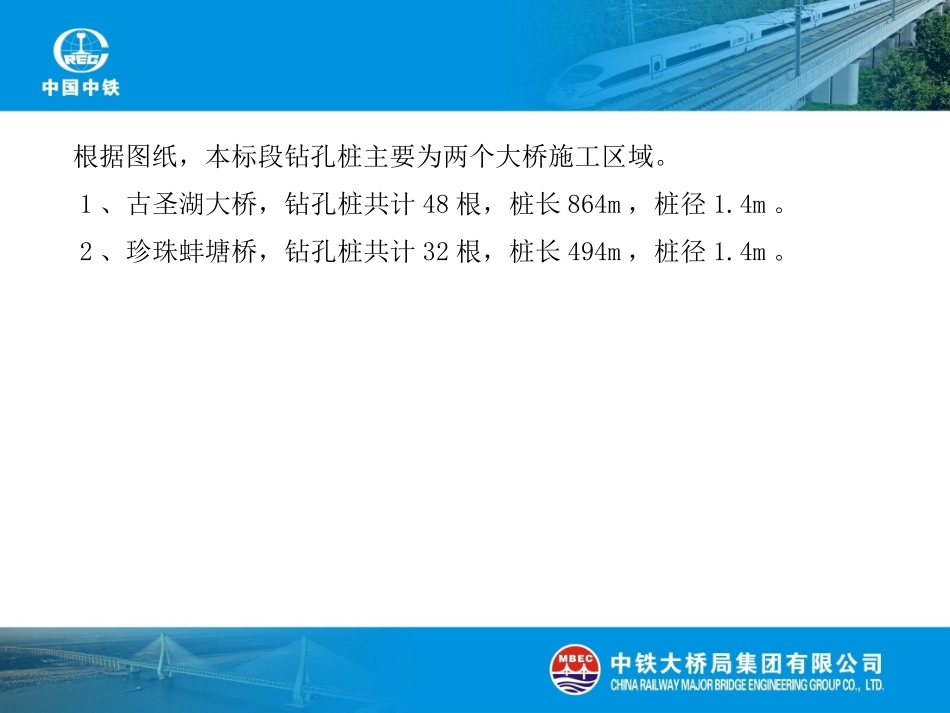

第一章项目概况根据图纸,本标段钻孔桩主要为两个大桥施工区域
1、古圣湖大桥,钻孔桩共计48根,桩长864m,桩径1
2、珍珠蚌塘桥,钻孔桩共计32根,桩长494m,桩径1
第二章施工准备及安排2、施工人员安排1、钻孔前的准备工作(1)、现场道路通畅,所有机械能够到达现场,包括吊车、泵车、罐车
(2)、钢筋笼加工完成,具备安装条件
(3)、导管水密试验合格
(4)、混凝土相关配比达到要求,主要控制混凝土塌落度、和易性,确保灌注顺畅
2、施工机械安排3、计划工期安排结合目前项目的实际情况,我部桩基工程计划于2017年10月8日开工,于2017年11月30日完成
7第三章施工方案一、冲击钻施工工艺流程场地平整→桩位放样→埋设护筒→开挖泥浆池→冲击钻成孔→验孔→清孔吊放钢筋笼→安装导管→二次清孔→灌注混凝土→泥浆清理→检测桩基
1、桩位放样测量放样前,对施工图提供的导线点、水准点进行复测,桩位坐标进行复核
测量放样所使用的导线点、水准点必须是经过导线控制测量复测且得到监理工程师批复的导线点、水准点复测成果,必要时要加密控制网,加密
