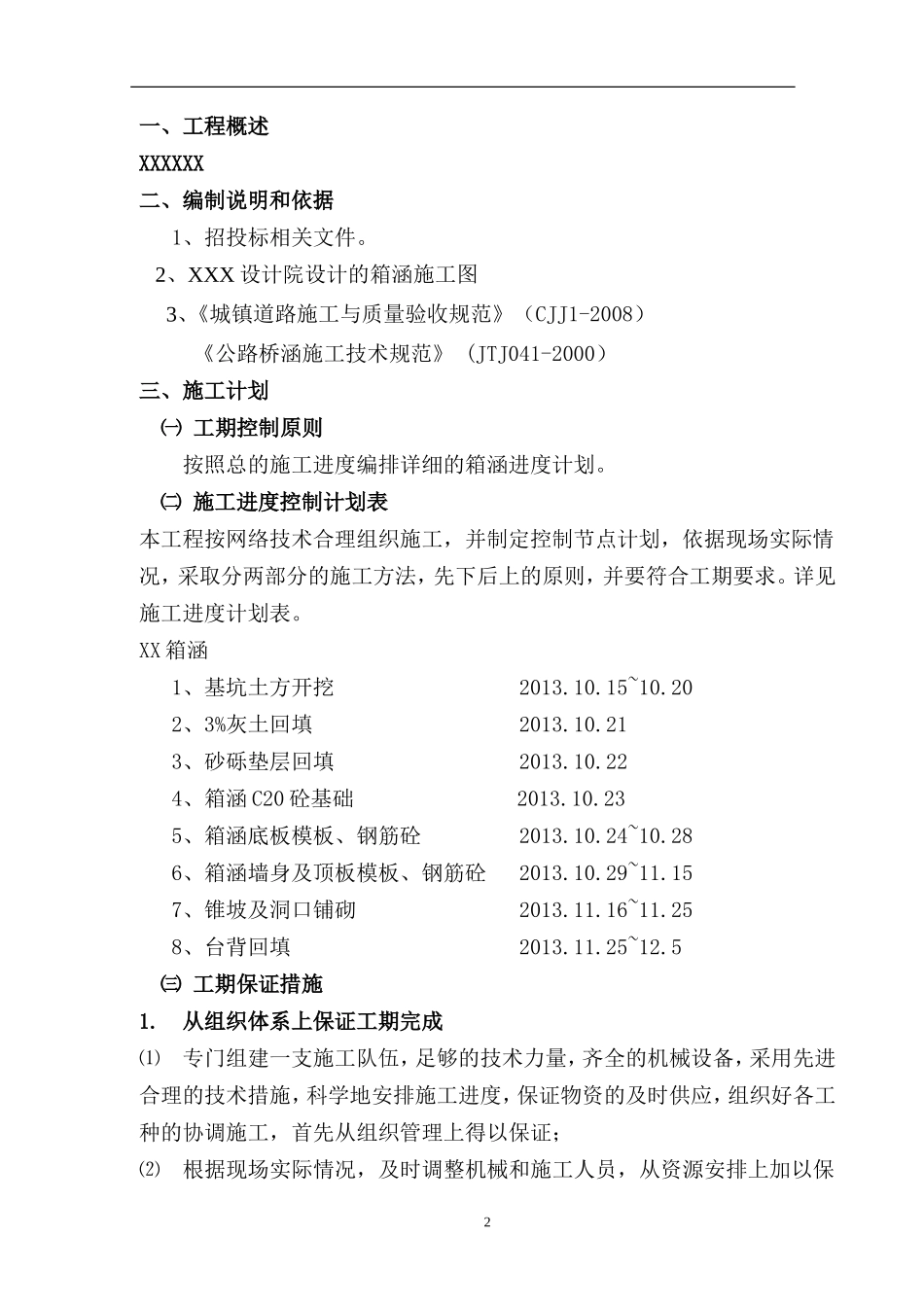

箱涵施工专项方案编制:审核:批准:XXX公司编制日期:一、工程概述XXXXXX二、编制说明和依据1、招投标相关文件
2、XXX设计院设计的箱涵施工图3、《城镇道路施工与质量验收规范》(CJJ1-2008)《公路桥涵施工技术规范》(JTJ041-2000)三、施工计划㈠工期控制原则按照总的施工进度编排详细的箱涵进度计划
㈡施工进度控制计划表本工程按网络技术合理组织施工,并制定控制节点计划,依据现场实际情况,采取分两部分的施工方法,先下后上的原则,并要符合工期要求
详见施工进度计划表
XX箱涵1、基坑土方开挖2013
202、3%灰土回填2013
213、砂砾垫层回填2013
224、箱涵C20砼基础2013
235、箱涵底板模板、钢筋砼2013
286、箱涵墙身及顶板模板、钢筋砼2013
157、锥坡及洞口铺砌2013
258、台背回填2013

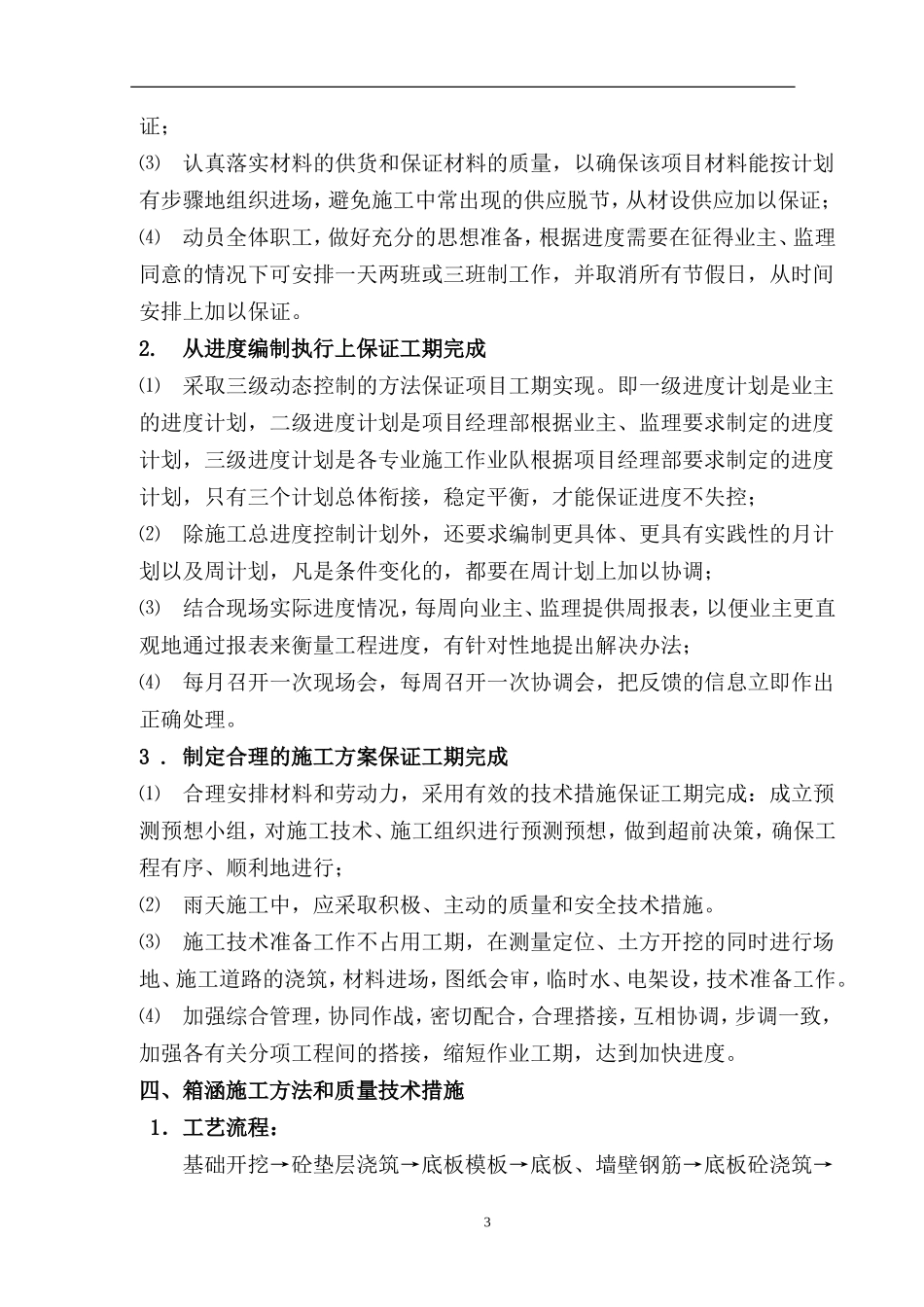

5㈢工期保证措施1
从组织体系上保证工期完成⑴专门组建一支施工队伍,足够的技术力量,齐全的机械设备,采用先进合理的技术措施,科学地安排施工进度,保证物资的及时供应,组织好各工种的协调施工,首先从组织管理上得以保证;⑵根据现场实际情况,及时调整机械和施工人员,从资源安排上加以保2证;⑶认真落实材料的供货和保证材料的质量,以确保该项目材料能按计划有步骤地组织进场,避免施工中常出现的供应脱节,从材设供应加以保证;⑷动员全体职工,做好充分的思想准备,根据进度需要在征得业主、监理同意的情况下可安排一天两班或三班制工作,并取消所有节假日,从时间安排上加以保证
从进度编制执行上保证工期完成⑴采取三级动态控制的方法保证项目工期实现
即一级进度计划是业主的进度计划,二级进度计划是项目经理部根据业主、监理要求制定的进度计划,三级进度计划是各专业
