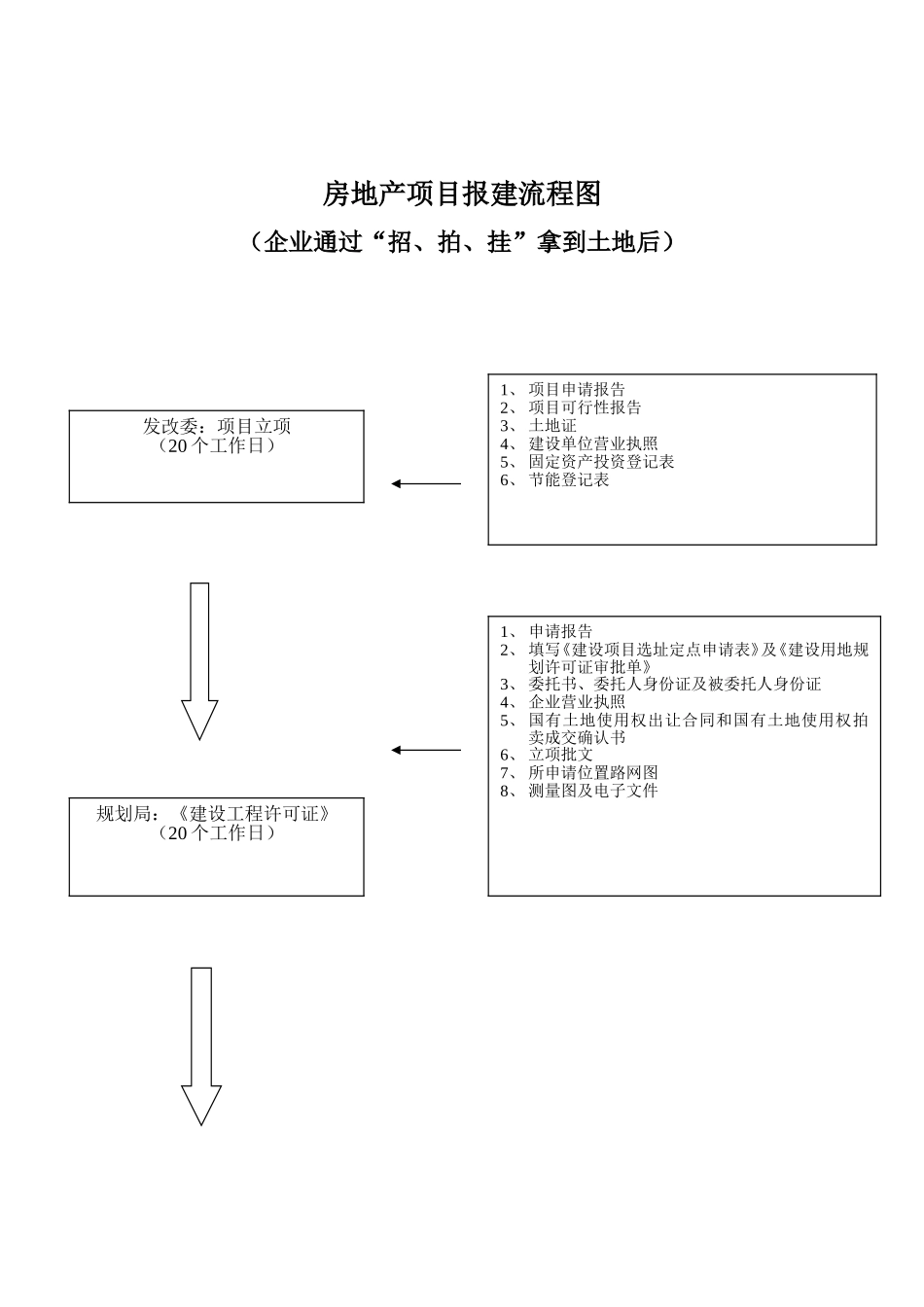

房地产项目报建流程图(企业通过“招、拍、挂”拿到土地后)发改委:项目立项(20个工作日)1、项目申请报告2、项目可行性报告3、土地证4、建设单位营业执照5、固定资产投资登记表6、节能登记表规划局:《建设工程许可证》(20个工作日)1、申请报告2、填写《建设项目选址定点申请表》及《建设用地规划许可证审批单》3、委托书、委托人身份证及被委托人身份证4、企业营业执照5、国有土地使用权出让合同和国有土地使用权拍卖成交确认书6、立项批文7、所申请位置路网图8、测量图及电子文件设计院:设计总平图、日照分析报告、指标校核表及电子磁盘(10个工作日)1、申请报告2、填写《建设项目规划设计方案审批申请表》3、委托书、委托人身份证及被委托人身份证4、立项批文5、《建设用地规划许可证》6、路网图7、《建设项目规划设计条件审批表》8、设计单位资质9、总平图3份10、指标校核表及电子磁盘规划局:申报规划总平方案(15个工作日)设计院:设计建筑方案、节能审查意见书、绿化工程设计方案(15个工作日)住建委:申请节能审查批复(15个工作日)1、建筑设计方案节能意见报告2、《建设用地规划许可证》3、《南宁市民用建筑设计方案节能意见书》4、建筑设计方案文本建设局:审核绿化工程设计方案(20个工作日)1、申请书2、备案表3、总平图4、土地证5、绿化工程设计图纸及电子版6、设计单位资质规划局:申报建筑设计方案(15个工作日)1、申请报告2、填写《建设工程项目设计方案申请表》3、法人委托书、法人身份证及经办人身份证4、建筑设计方案文本2份5、住建委批复的节能审查意见书6、绿化工程设计方案环保局:环评批复(20个工作日)1、委托第三方环评单位做环评报告2、建设单位营业执照3、委托书建委:项目报建登记(5个工作日)1、《工程建设报建表》2、立项批文3、规划总平图4、土地证人防办:设计条件审批(10个工作日)1、法人委托
