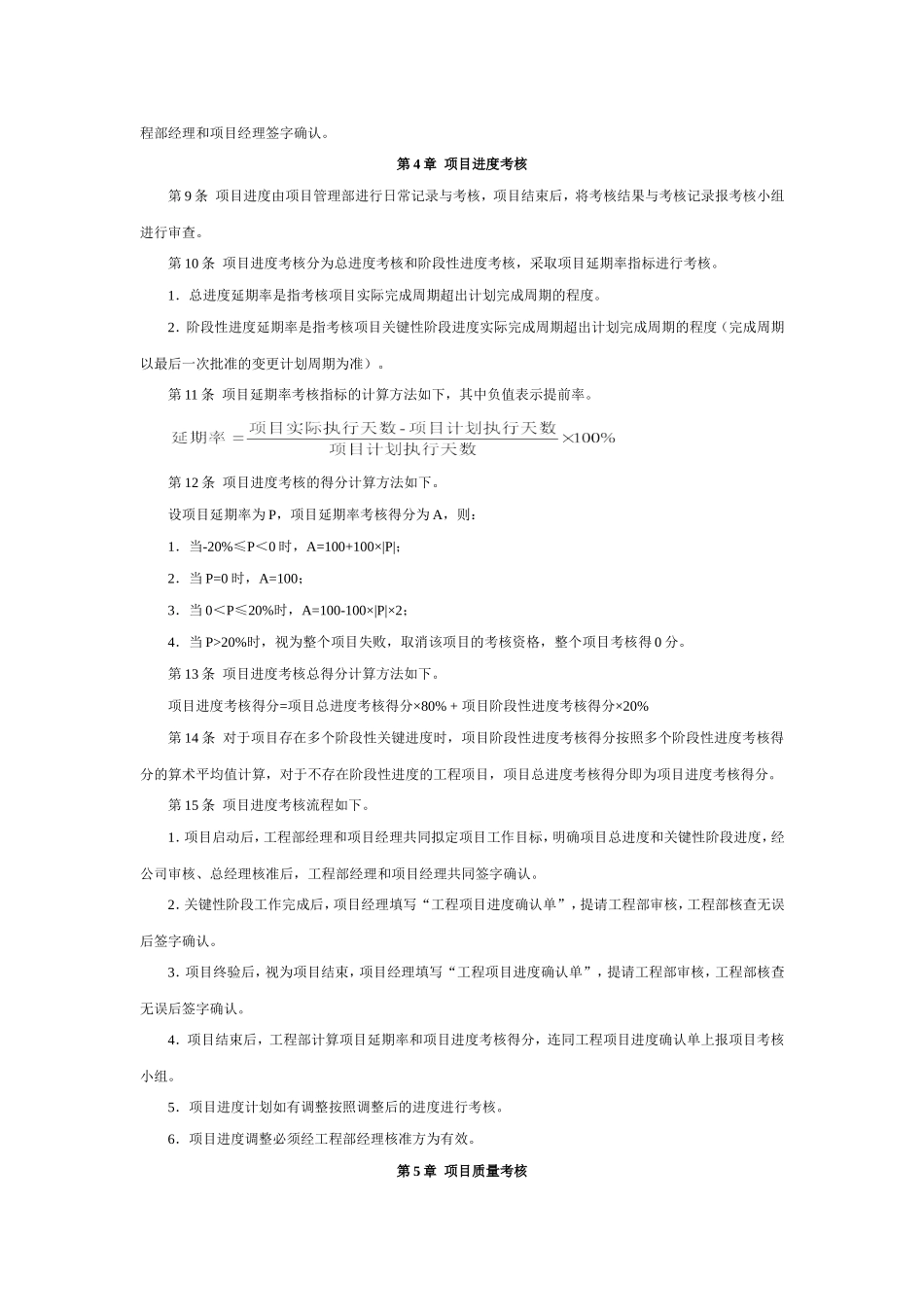

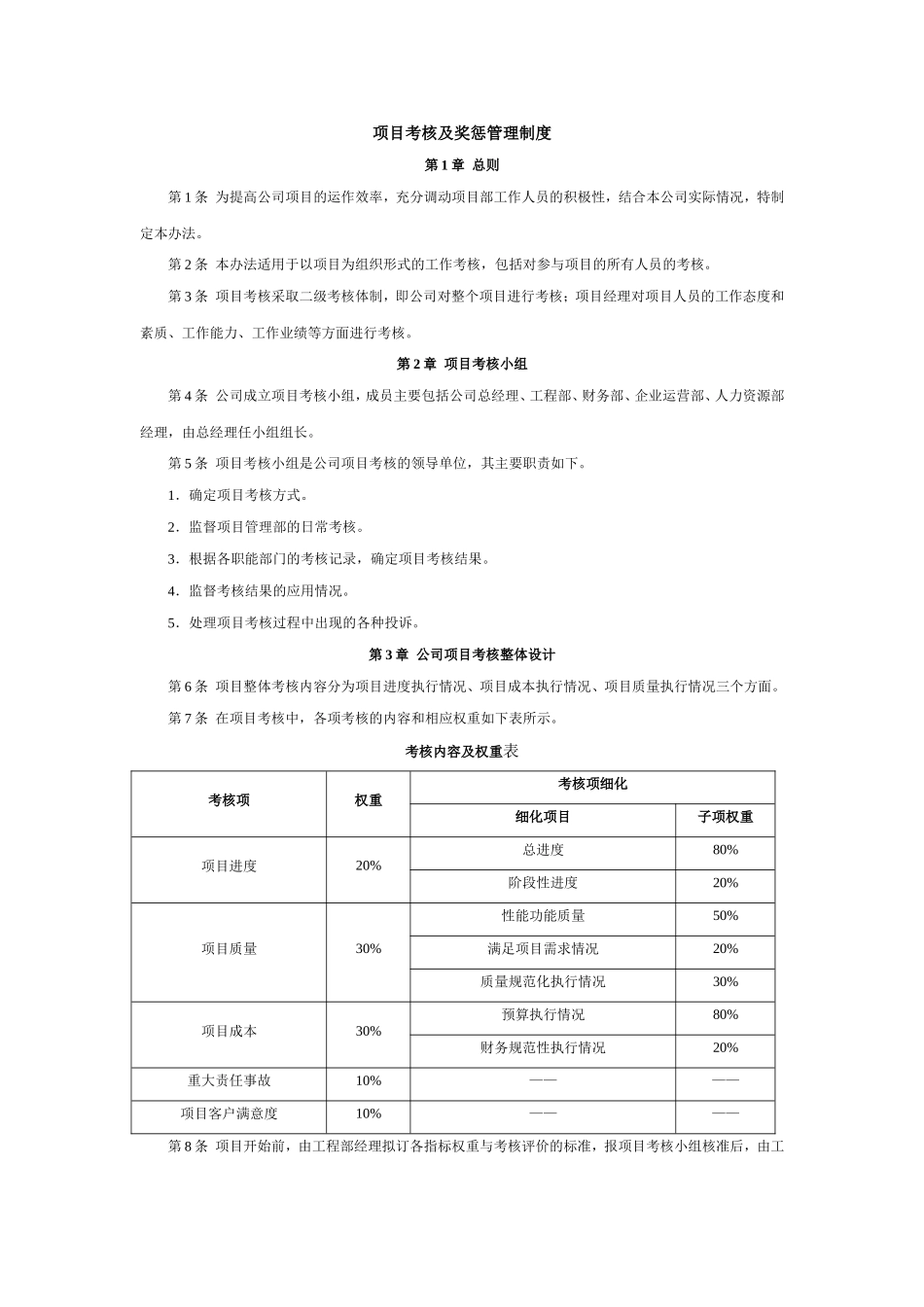

项目考核及奖惩管理制度第1章总则第1条为提高公司项目的运作效率,充分调动项目部工作人员的积极性,结合本公司实际情况,特制定本办法
第2条本办法适用于以项目为组织形式的工作考核,包括对参与项目的所有人员的考核
第3条项目考核采取二级考核体制,即公司对整个项目进行考核;项目经理对项目人员的工作态度和素质、工作能力、工作业绩等方面进行考核
第2章项目考核小组第4条公司成立项目考核小组,成员主要包括公司总经理、工程部、财务部、企业运营部、人力资源部经理,由总经理任小组组长
第5条项目考核小组是公司项目考核的领导单位,其主要职责如下
1.确定项目考核方式
2.监督项目管理部的日常考核
3.根据各职能部门的考核记录,确定项目考核结果
4.监督考核结果的应用情况
5.处理项目考核过程中出现的各种投诉
第3章公司项目考核整体设计第6条项目整体考核内容分为项目进度执行情况、项目成本执行情况、项目质量执行情况三个方面
第7条在项目考核中,各项考核的内容和相应权重如下表所示
考核内容及权重表考核项权重考核项细化细化项目子项权重项目进度20%总进度80%阶段性进度20%项目质量30%性能功能质量50%满足项目需求情况20%质量规范化执行情况30%项目成本30%预算执行情况80%财务规范性执行情况20%重大责任事故10%————项目客户满意度10%————第8条项目开始前,由工程部经理拟订各指标权重与考核评价的标准,报项目考核小组核准后,由工程部经理和项目经理签字确认
第4章项目进度考核第9条项目进度由项目管理部进行日常记录与考核,项目结束后,将考核结果与考核记录报考核小组进行审查
第10条项目进度考核分为总进度考核和阶段性进度考核,采取项目延期率指标进行考核

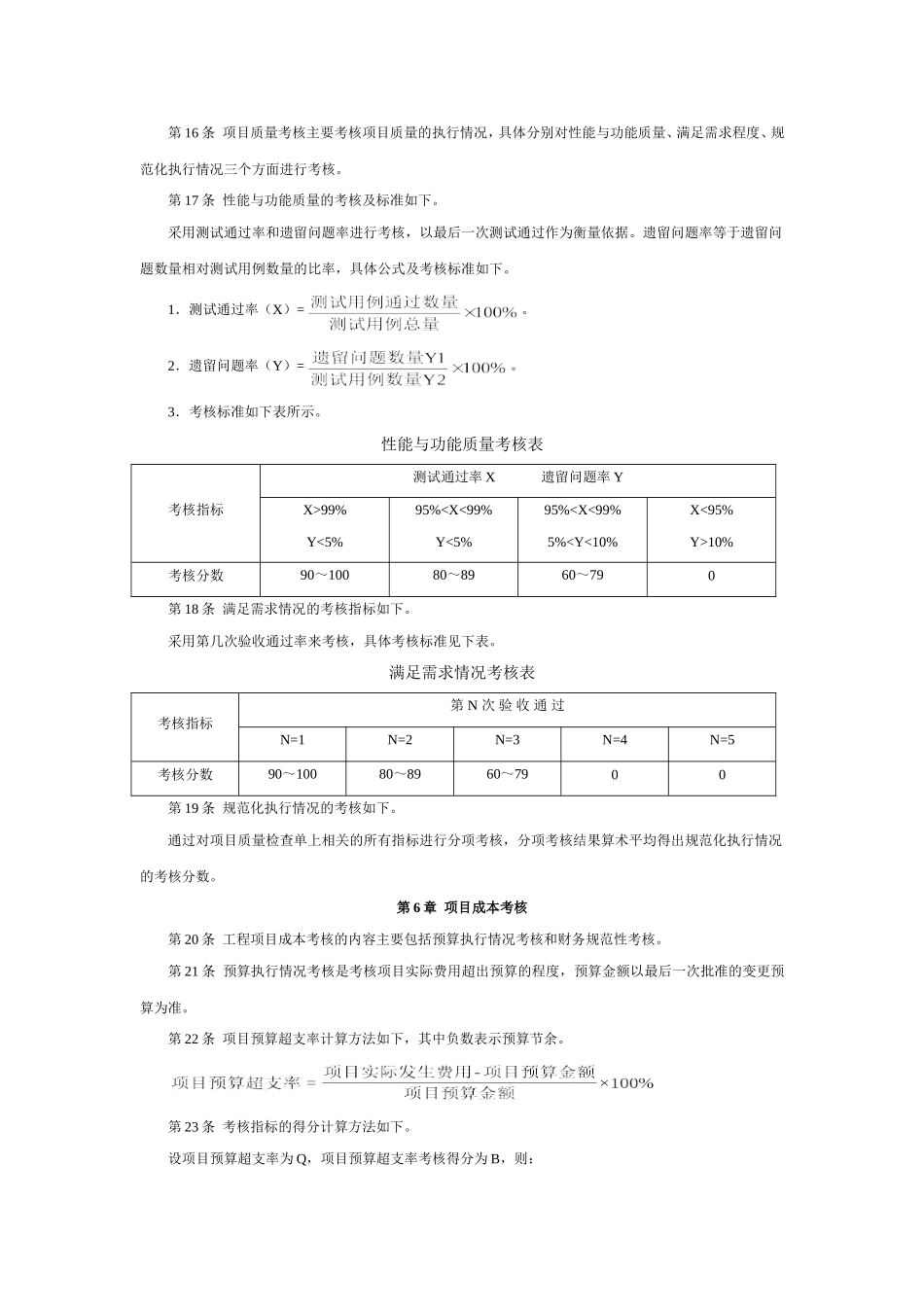

1.总进度延期率是指考核项目实际完成周期超出计划完成周期的程度
2.阶段性进度延期率是指考核项目关键性阶段进度实际完成周期超出计划完成周期的
