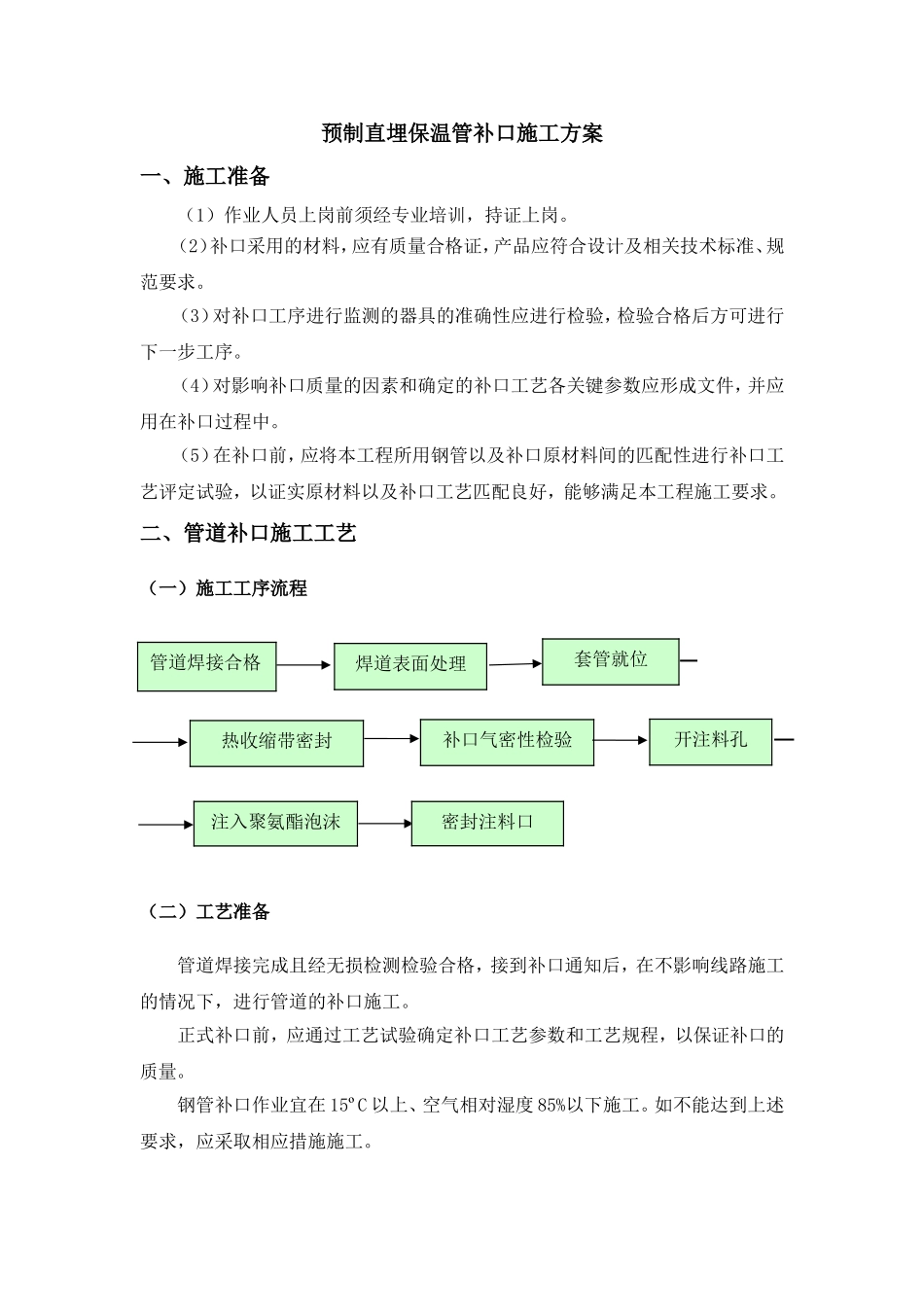

预制直埋保温管补口施工方案一、施工准备(1)作业人员上岗前须经专业培训,持证上岗
(2)补口采用的材料,应有质量合格证,产品应符合设计及相关技术标准、规范要求
(3)对补口工序进行监测的器具的准确性应进行检验,检验合格后方可进行下一步工序
(4)对影响补口质量的因素和确定的补口工艺各关键参数应形成文件,并应用在补口过程中
(5)在补口前,应将本工程所用钢管以及补口原材料间的匹配性进行补口工艺评定试验,以证实原材料以及补口工艺匹配良好,能够满足本工程施工要求
二、管道补口施工工艺(一)施工工序流程(二)工艺准备管道焊接完成且经无损检测检验合格,接到补口通知后,在不影响线路施工的情况下,进行管道的补口施工
正式补口前,应通过工艺试验确定补口工艺参数和工艺规程,以保证补口的质量
钢管补口作业宜在15ºC以上、空气相对湿度85%以下施工
如不能达到上述要求,应采取相应措施施工

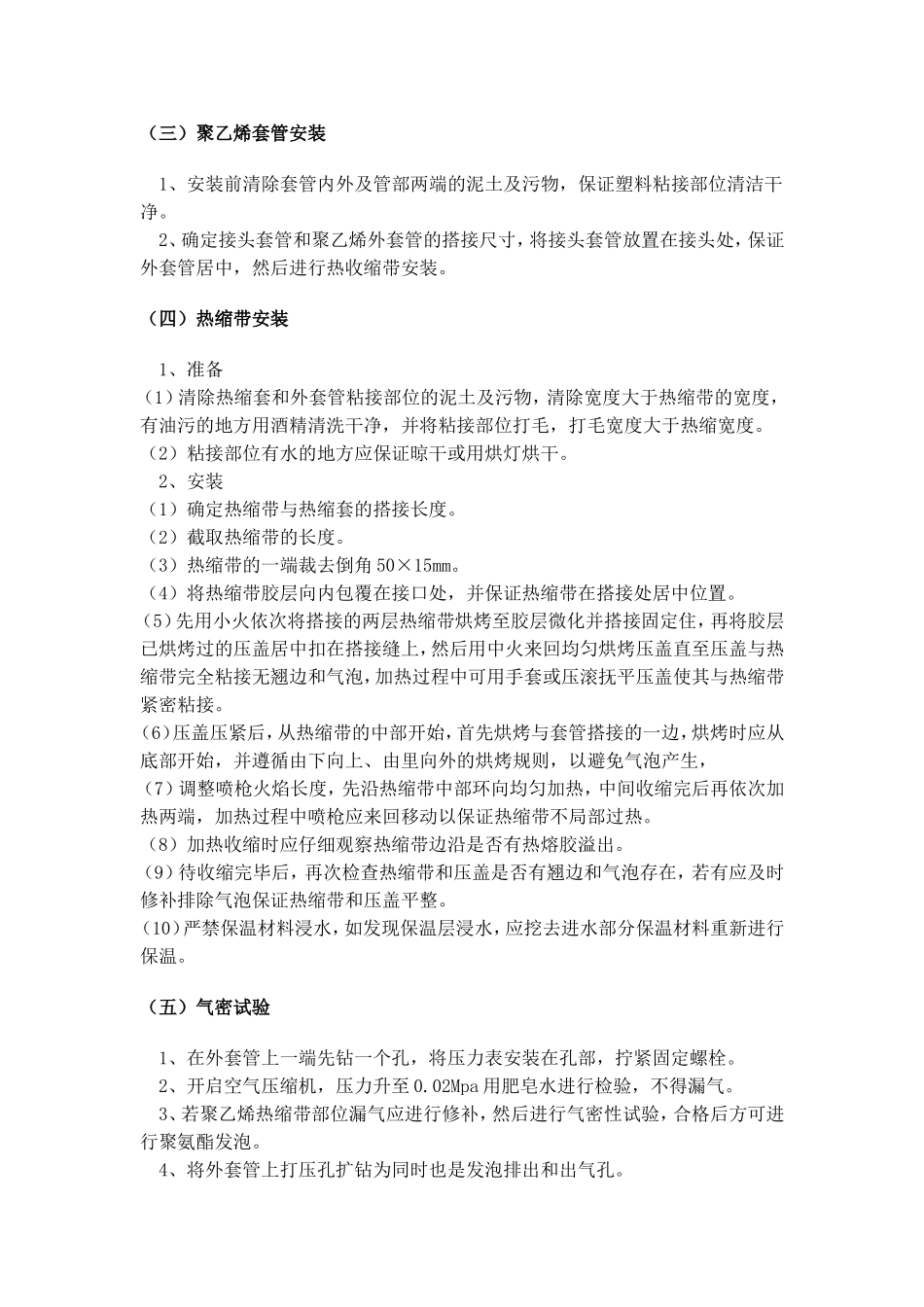

套管就位注入聚氨酯泡沫管道焊接合格焊道表面处理热收缩带密封补口气密性检验开注料孔密封注料口(三)聚乙烯套管安装1、安装前清除套管内外及管部两端的泥土及污物,保证塑料粘接部位清洁干净
2、确定接头套管和聚乙烯外套管的搭接尺寸,将接头套管放置在接头处,保证外套管居中,然后进行热收缩带安装
(四)热缩带安装1、准备(1)清除热缩套和外套管粘接部位的泥土及污物,清除宽度大于热缩带的宽度,有油污的地方用酒精清洗干净,并将粘接部位打毛,打毛宽度大于热缩宽度
(2)粘接部位有水的地方应保证晾干或用烘灯烘干
2、安装(1)确定热缩带与热缩套的搭接长度
(2)截取热缩带的长度
(3)热缩带的一端裁去倒角50×15mm
(4)将热缩带胶层向内包覆在接口处,并保证热缩带在搭接处居中位置
(5)先用小火依次将搭接的两层热缩带烘烤至胶层微化并搭接固定住,再将胶层已烘烤过的压盖居中扣在搭接缝上,然后用中火来回均匀烘烤压盖直至压盖与热缩带
