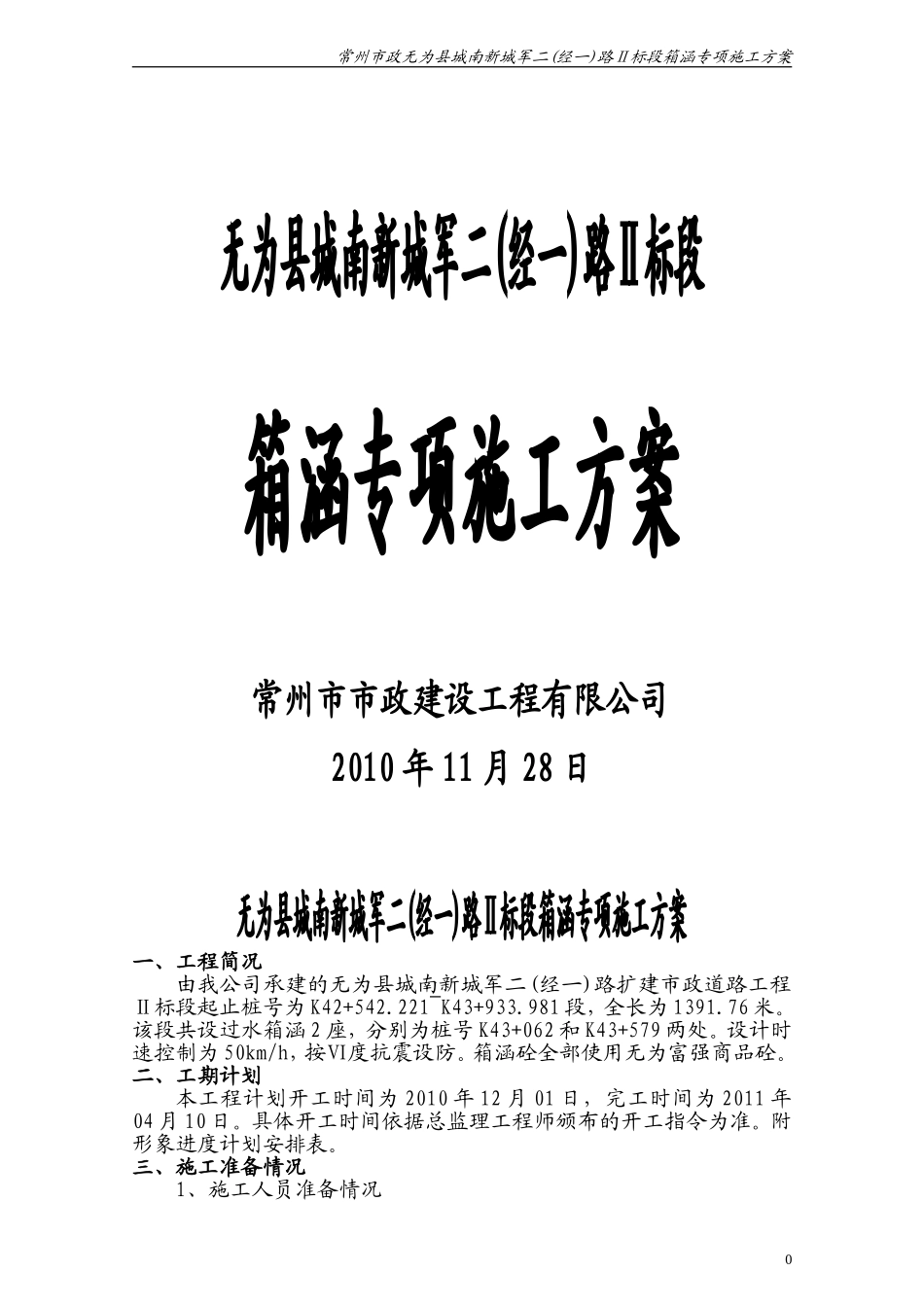

常州市政无为县城南新城军二(经一)路Ⅱ标段箱涵专项施工方案无为县城南新城军二(经一)路Ⅱ标段箱涵专项施工方案常州市市政建设工程有限公司2010年11月28日无为县城南新城军二(经一)路Ⅱ标段箱涵专项施工方案一、工程简况由我公司承建的无为县城南新城军二(经一)路扩建市政道路工程Ⅱ标段起止桩号为K42+542
221~K43+933
981段,全长为1391
该段共设过水箱涵2座,分别为桩号K43+062和K43+579两处
设计时速控制为50km/h,按Ⅵ度抗震设防
箱涵砼全部使用无为富强商品砼
二、工期计划本工程计划开工时间为2010年12月01日,完工时间为2011年04月10日
具体开工时间依据总监理工程师颁布的开工指令为准
附形象进度计划安排表

三、施工准备情况1、施工人员准备情况0常州市政无为县城南新城军二(经一)路Ⅱ标段箱涵专项施工方案劳动力情况表管理人员钢筋工电工木工砼工石工2212552
机械及料具机械及料具情况表钢筋弯曲机钢筋切断机电焊机插入式振动棒打夯机平板振动器钢管模板1台1台1台2台1台1台1000m400m2四、施工方案(一)施工放样我部技术部用全站仪测设箱涵的纵、横轴线,精确定位,经监理工程师复核无误后,进行施工放样
(二)基坑的开挖1
基坑的开挖应根据设计图的尺寸进行开挖,开挖界线为周边放宽50cm,以便于施工
当地质情况良好时,边坡可不设支撑;当容易塌方时,可设临时支撑,以保证边坡的稳定性
基坑开挖完成后,基底达到图纸要求地基允许承载力
据附近的地质情况,在箱涵基础的开挖过程中无地下水,可以不设排水设施
为了防止下雨时积水,在基坑附近挖积水坑,并在坑底的边缘挖排水沟通入积水坑,并由专人负责及时把积水坑中的水排干
(三)箱涵的施工一般要求
1、模板和脚手架(1)模板箱涵模板采用木制模板,其支撑用的脚手架、支撑杆、支架等使用质量合格
