技术交底书表格编号1310项目名称第页共页交底编号工程名称设计文件图号施工部位沥青路面交底日期技术交底内容:1、技术交底范围;2、设计情况;本项目技术标准采用二级公路标准,设计速度60km/h,沥青砼路面,路基宽度12m,全长14
166km,双向双车道
行车道、硬路肩横坡为1
5%,土路肩横坡为2
5%,坡向路基外侧
沥青混凝土路面采用双圆垂直均布荷载作用下的各层弹性连续体系理论,以设计弯沉值为路面整体刚度的设计指标计算路面结构厚度,并对沥青混凝土面层和半刚性材料基层、底基层进行层底拉应力验算
设计年限内路面设计弯沉为0
路面交通等级属于轻交通
一个车道上大客车及中型以上的各种货车日平均交通量Nh=622,属中等交通等级,因此,本项目交通等级为中等交通等级
3、开始施工的条件及施工准备工作;1
路面基层施工完毕,且验收合格
技术准备:熟悉图纸,了解设计意图,熟悉施工程序、规范及质量标准
材料准备沥青站建立完成,可以正常生产,原材料供应充分,可以满足施工进行要求4
机具准备有足够的施工机械及洒水车,满足施工进度及环保要求
4、施工工艺;4

1下封层工艺流程如下图4-1所示图4-1下封层施工工艺流程4
2上、中、下沥青面层的施工工艺流程如图4-2所示
4图4-2沥青面层施工工艺流程5、质量标准;5
1下承层处理(1)质量检验:检查下承层表面是否有突变、松散、脱落、污染,特别是汽、柴、煤油污染,如果有必须进行挖补,表面清洁、平整度等应符合规范要求
(2)缺陷调查处理:施工单位应成立专门的路面铺筑缺陷处理小组,在上一层摊铺之前,专门并及时处理基层、通道、板涵、桥面浮浆以及构造物处路面铺筑的所有缺陷,为下层路面顺利铺筑创造条件

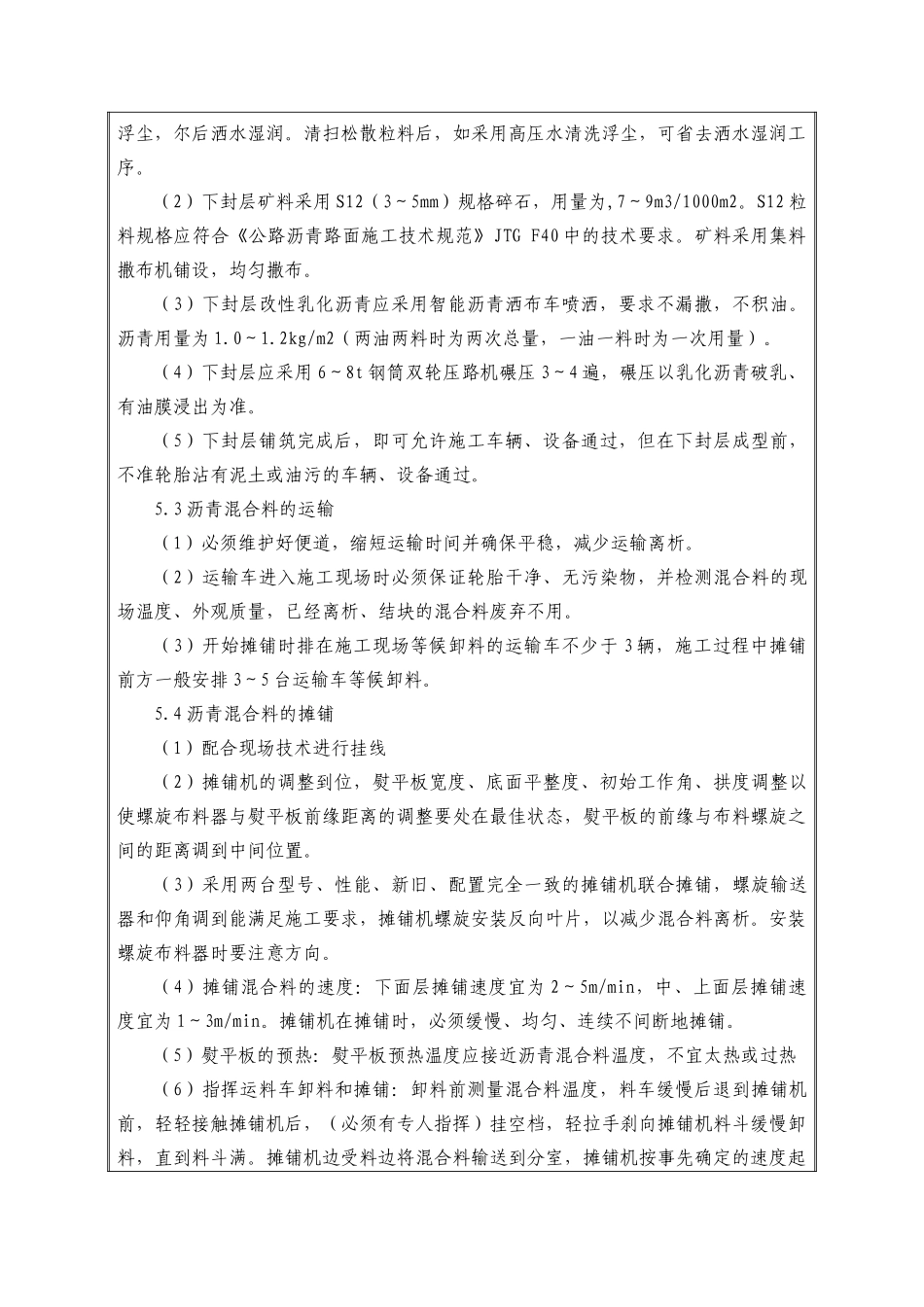

2透层、粘层、下封层施工1
下承层已处理好,清扫干净后采用全智能型电子自动控制沥青洒布车喷洒透层或粘层油,喷洒后应封闭交通,以防污染
