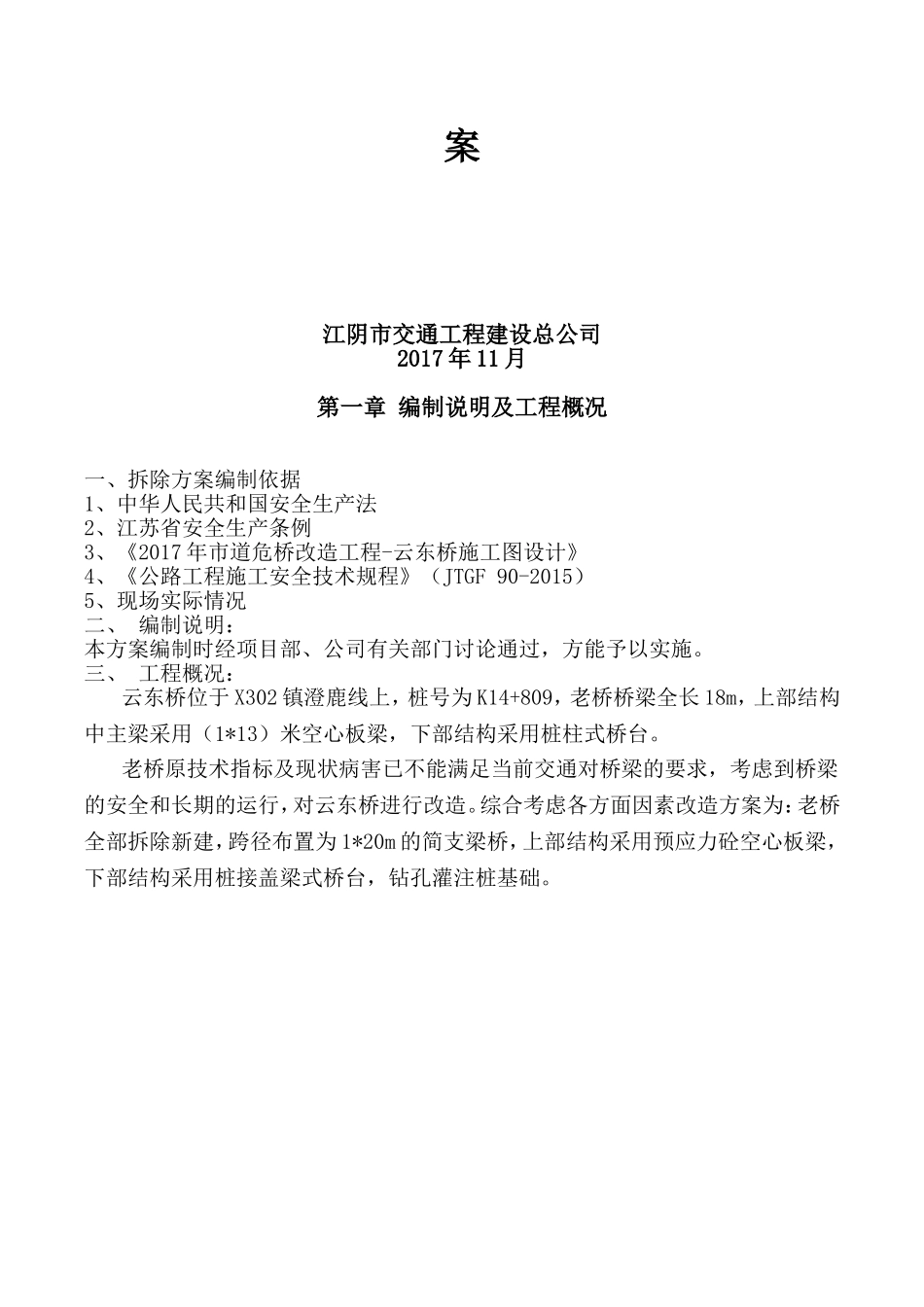

江阴市2017年市道危桥改造工程项目X302镇澄鹿线-云东桥老桥拆除安全专项方案江阴市交通工程建设总公司2017年11月第一章编制说明及工程概况一、拆除方案编制依据1、中华人民共和国安全生产法2、江苏省安全生产条例3、《2017年市道危桥改造工程-云东桥施工图设计》4、《公路工程施工安全技术规程》(JTGF90-2015)5、现场实际情况二、编制说明:本方案编制时经项目部、公司有关部门讨论通过,方能予以实施
三、工程概况:云东桥位于X302镇澄鹿线上,桩号为K14+809,老桥桥梁全长18m,上部结构中主梁采用(1*13)米空心板梁,下部结构采用桩柱式桥台
老桥原技术指标及现状病害已不能满足当前交通对桥梁的要求,考虑到桥梁的安全和长期的运行,对云东桥进行改造
综合考虑各方面因素改造方案为:老桥全部拆除新建,跨径布置为1*20m的简支梁桥,上部结构采用预应力砼空心板梁,下部结构采用桩接盖梁式桥台,钻孔灌注桩基础
第二章施工组织计划一、组织机构及人员分工我项目部为桥梁工程成立了专门的组织机构,负责本工程老桥拆除工作(见施工组织结构图)
在施工过程中,严格按照相关要求,监督及指导作业队进行施工
根据老桥的拆除施工特点和要求,除项目经理对老桥拆除施工全面负责外,项目部专门指定工程部负责组织老桥的拆除施工,项目施工队长负责具体实施,其他各部门各司其职并互相协调配合,施工队设立破除班、起重班、清理班、运输班和机械班,以完成全线老桥拆除施工任务
施工人员安排针对桥梁拆除施工安全的特点,安排具有多次拆除经验的施工人员进行施工,在确保方案可行性高﹑施工安全度大的前提下,迅速投入桥梁拆除施工中
根据桥梁拆除的施工特点,设立五个作业班组,各班组分工如下:清理班:负责清理现场;破除班:负责混凝土构件的切割﹑凿除,按照技术交底要求,同时负责将已拆除混凝土构件在指定场地破碎;起重班:负责切割或凿除的混
