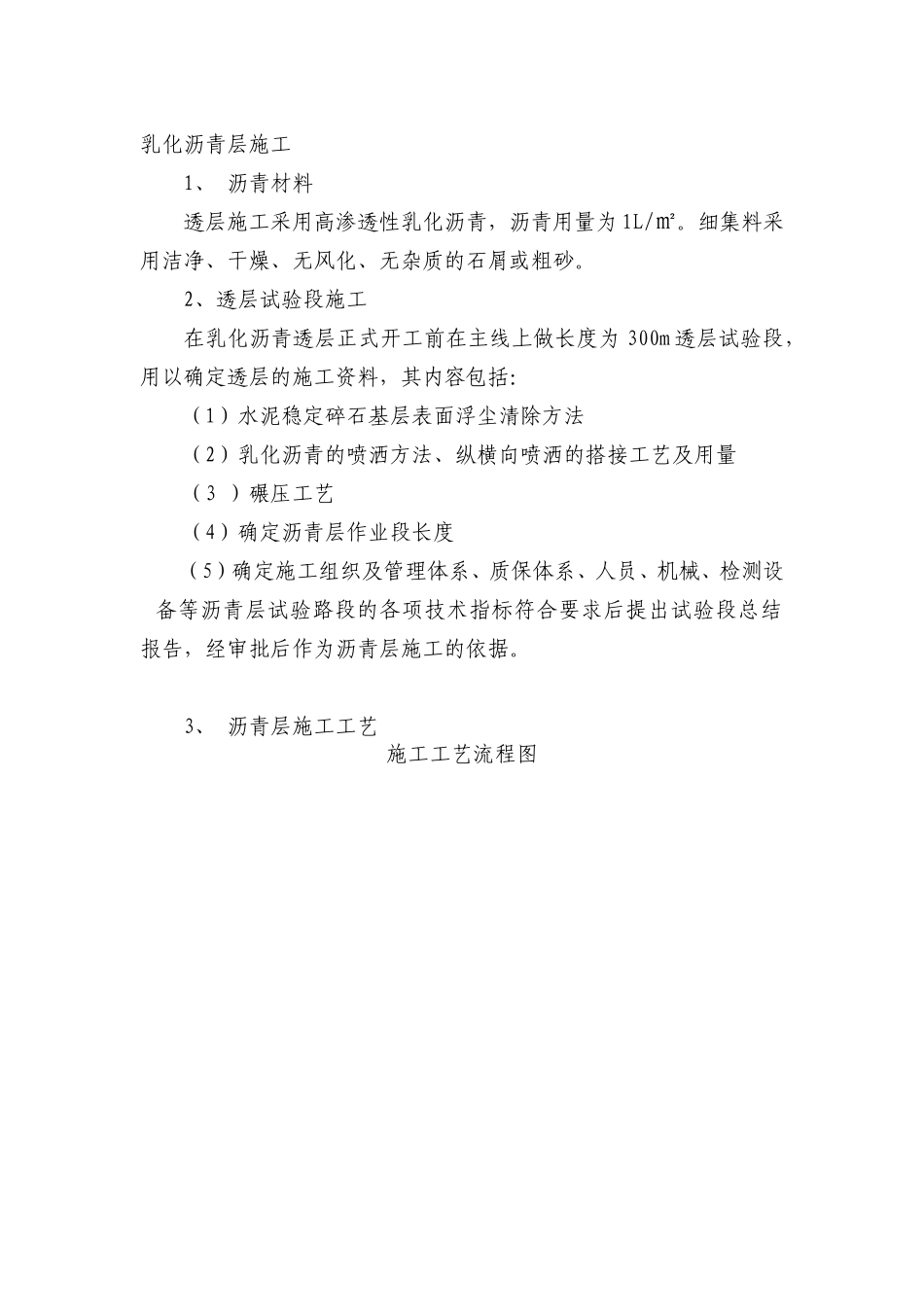

乳化沥青层施工1、沥青材料透层施工采用高渗透性乳化沥青,沥青用量为1L/㎡
细集料采用洁净、干燥、无风化、无杂质的石屑或粗砂
2、透层试验段施工在乳化沥青透层正式开工前在主线上做长度为300m透层试验段,用以确定透层的施工资料,其内容包括:(1)水泥稳定碎石基层表面浮尘清除方法(2)乳化沥青的喷洒方法、纵横向喷洒的搭接工艺及用量(3)碾压工艺(4)确定沥青层作业段长度(5)确定施工组织及管理体系、质保体系、人员、机械、检测设备等沥青层试验路段的各项技术指标符合要求后提出试验段总结报告,经审批后作为沥青层施工的依据
3、沥青层施工工艺施工工艺流程图水泥稳定碎石基层检合格清扫基层浮尘喷洒乳化沥青撒布集料碾压检验养护(1)水泥稳定碎石基层需经检查与验收,经验合格后的水泥稳定碎石基层在7天正常养生强度检测合格后再进行沥青层的施工
(2)消除水泥稳定碎石基层表面浮灰,先用人工用竹扫帚将水泥稳定碎石基层表面进行全面清扫,再用2-3台森林灭火鼓风机沿纵向排成斜线将浮灰吹净,若不能达到“除净”的要求,则用水冲洗,清除水泥稳定碎石基层表面浮灰,尽量使水泥稳定碎石基层顶面集料颗粒表面能部分外露
(3)如果水泥稳定碎石基层表面已经干燥,则在喷洒乳化沥青之前一小时用洒水车快速喷洒少量水,以湿润水泥稳定碎石基层表面
(4)等基层表面的水分稍干后浇洒乳化沥青,洒布透层沥青渗入基层一定的深度,不在表面形成油膜或流淌
施工透层采用沥青洒布车一次洒布进行作业,并预先通过试洒,确定洒布车的行进速度、阀门开度和单位面积沥青用量
(5)洒布沥青若有遗漏处,用人工补洒;如有积聚,刮除多余部分
(6)在破乳后水份蒸发前,禁止车辆、行人上路
4、质量检验施工阶段检测包括:乳化沥青喷洒、渗水试验、用量等

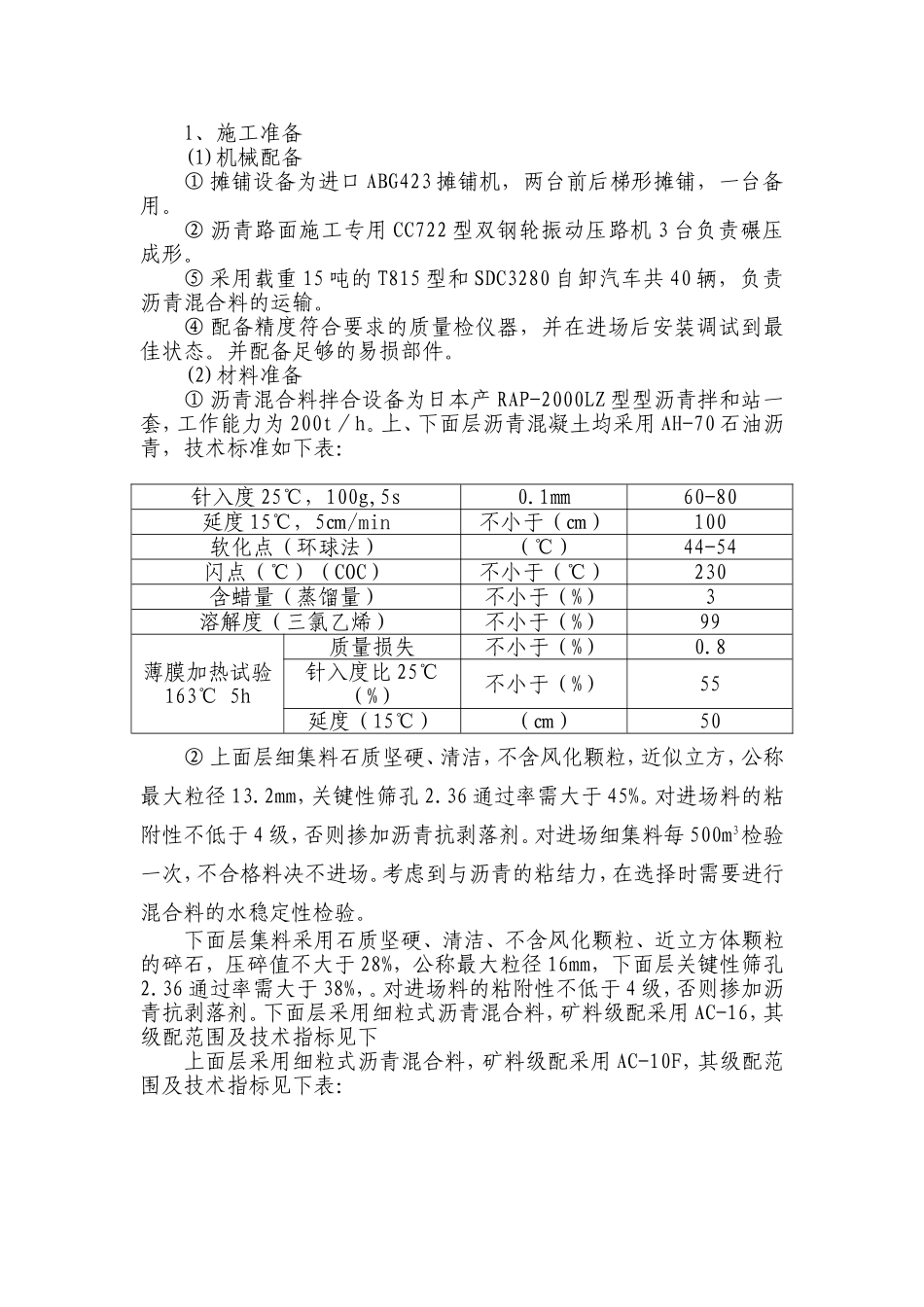

(八)沥青混凝土面层施工面层结构设计:面层采用两层结构,上面层采用25厚㎜AC-10(A级70号道路石油沥青)细粒式沥
