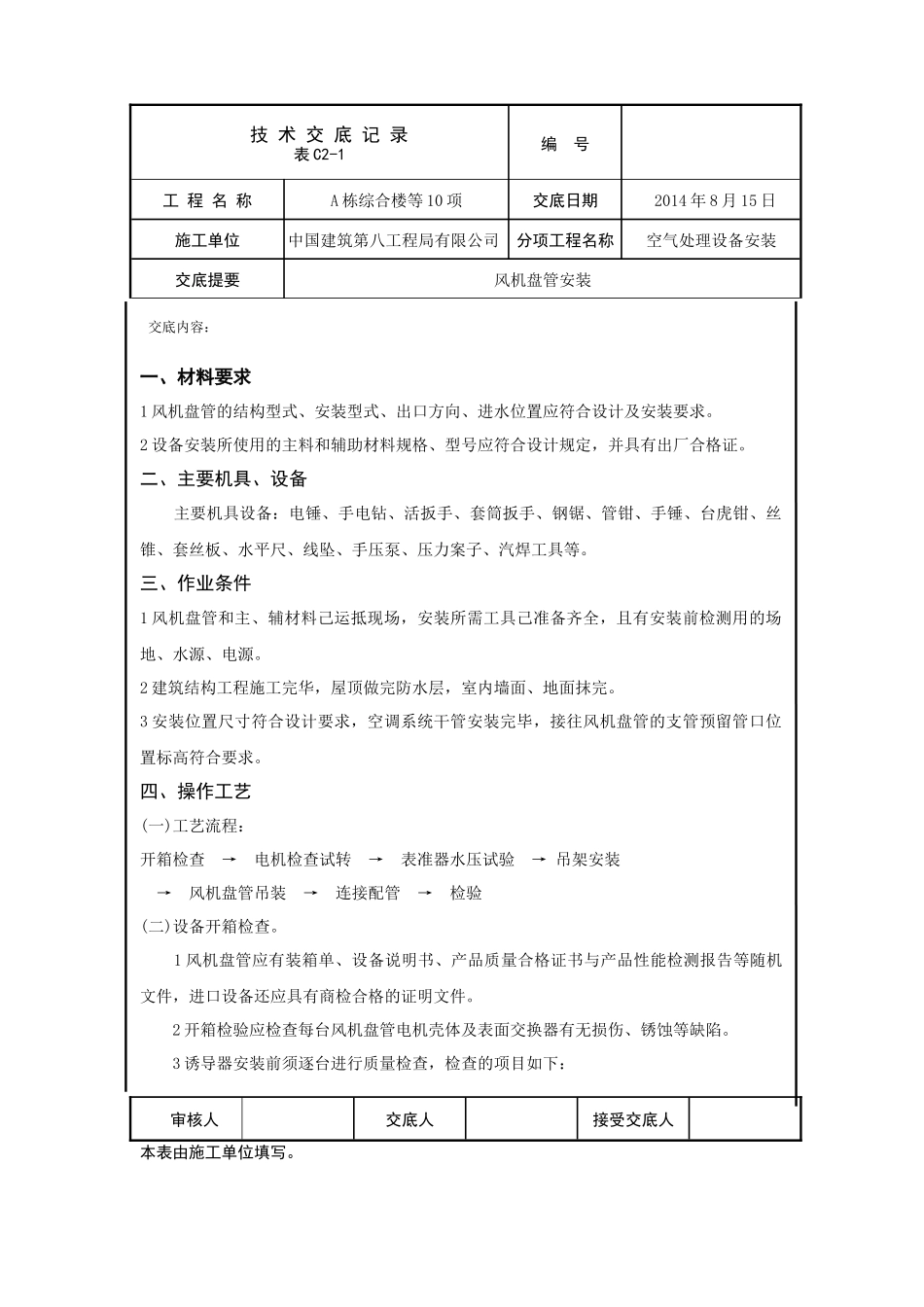

技术交底记录表C2-1编号工程名称A栋综合楼等10项交底日期2014年8月15日施工单位中国建筑第八工程局有限公司分项工程名称空气处理设备安装交底提要风机盘管安装交底内容:一、材料要求1风机盘管的结构型式、安装型式、出口方向、进水位置应符合设计及安装要求
2设备安装所使用的主料和辅助材料规格、型号应符合设计规定,并具有出厂合格证
二、主要机具、设备主要机具设备:电锤、手电钻、活扳手、套筒扳手、钢锯、管钳、手锤、台虎钳、丝锥、套丝板、水平尺、线坠、手压泵、压力案子、汽焊工具等
三、作业条件1风机盘管和主、辅材料己运抵现场,安装所需工具己准备齐全,且有安装前检测用的场地、水源、电源
2建筑结构工程施工完华,屋顶做完防水层,室内墙面、地面抹完
3安装位置尺寸符合设计要求,空调系统干管安装完毕,接往风机盘管的支管预留管口位置标高符合要求
四、操作工艺(一)工艺流程:开箱检查→电机检查试转→表准器水压试验→吊架安装→风机盘管吊装→连接配管→检验(二)设备开箱检查

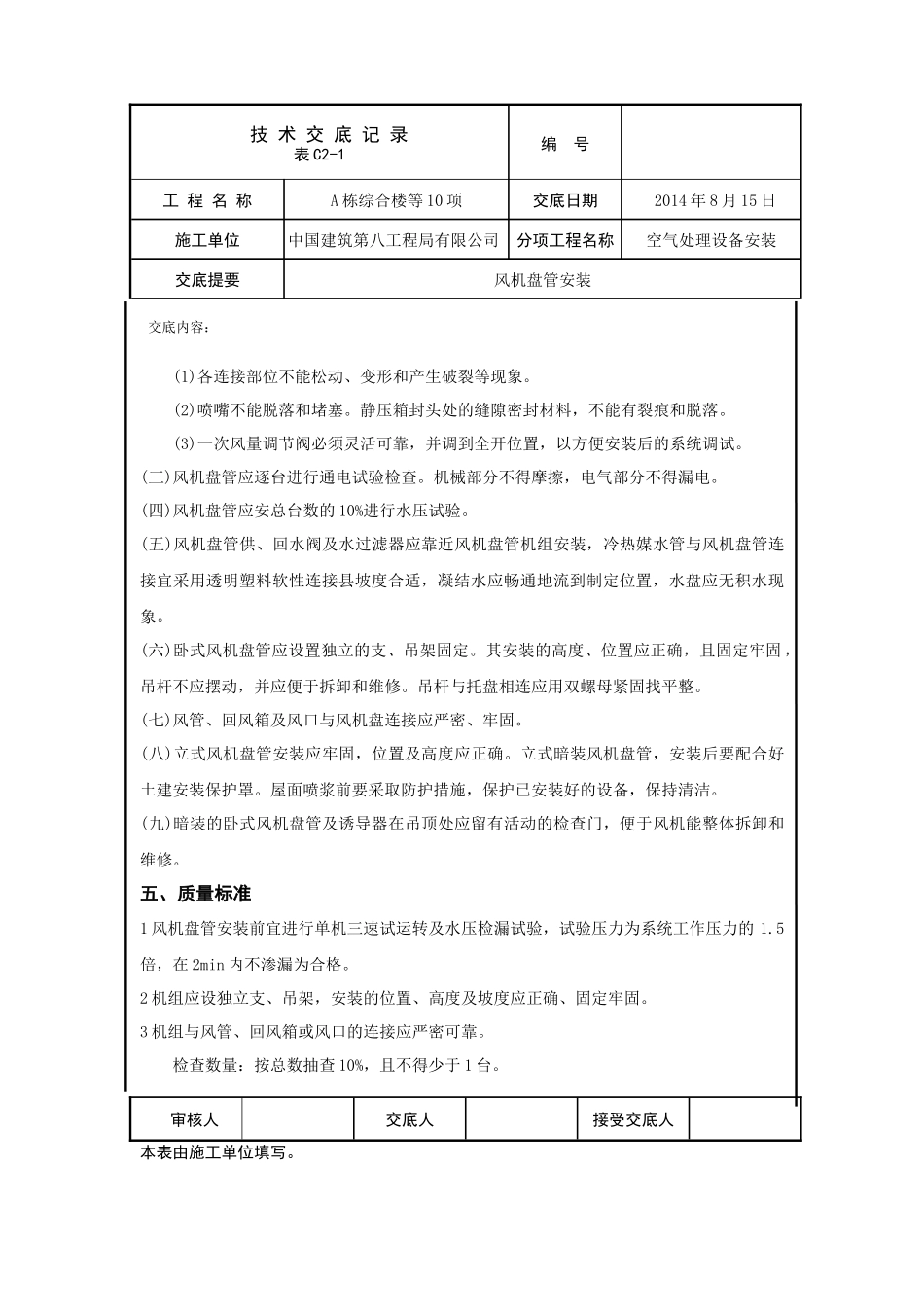

1风机盘管应有装箱单、设备说明书、产品质量合格证书与产品性能检测报告等随机文件,进口设备还应具有商检合格的证明文件
2开箱检验应检查每台风机盘管电机壳体及表面交换器有无损伤、锈蚀等缺陷
3诱导器安装前须逐台进行质量检查,检查的项目如下:审核人交底人接受交底人本表由施工单位填写
技术交底记录表C2-1编号工程名称A栋综合楼等10项交底日期2014年8月15日施工单位中国建筑第八工程局有限公司分项工程名称空气处理设备安装交底提要风机盘管安装交底内容:(1)各连接部位不能松动、变形和产生破裂等现象
(2)喷嘴不能脱落和堵塞
静压箱封头处的缝隙密封材料,不能有裂痕和脱落
(3)一次风量调节阀必须灵活可靠,并调到全开位置,以方便安装后的系统调试

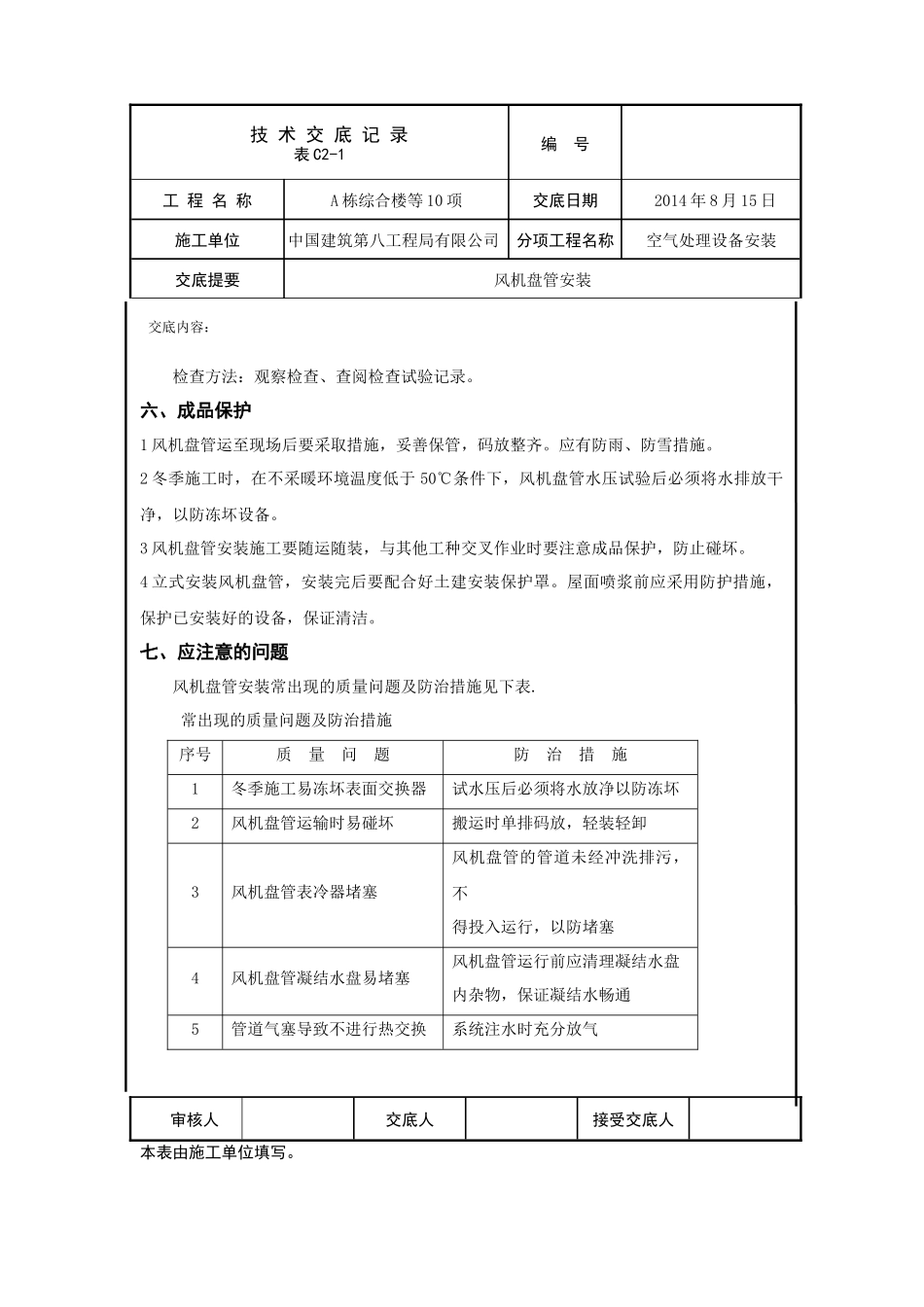

(三)风机盘管应逐台进行通电试验检查
机械部分不得摩擦,电气部分不得漏电
(四)风机盘管应
