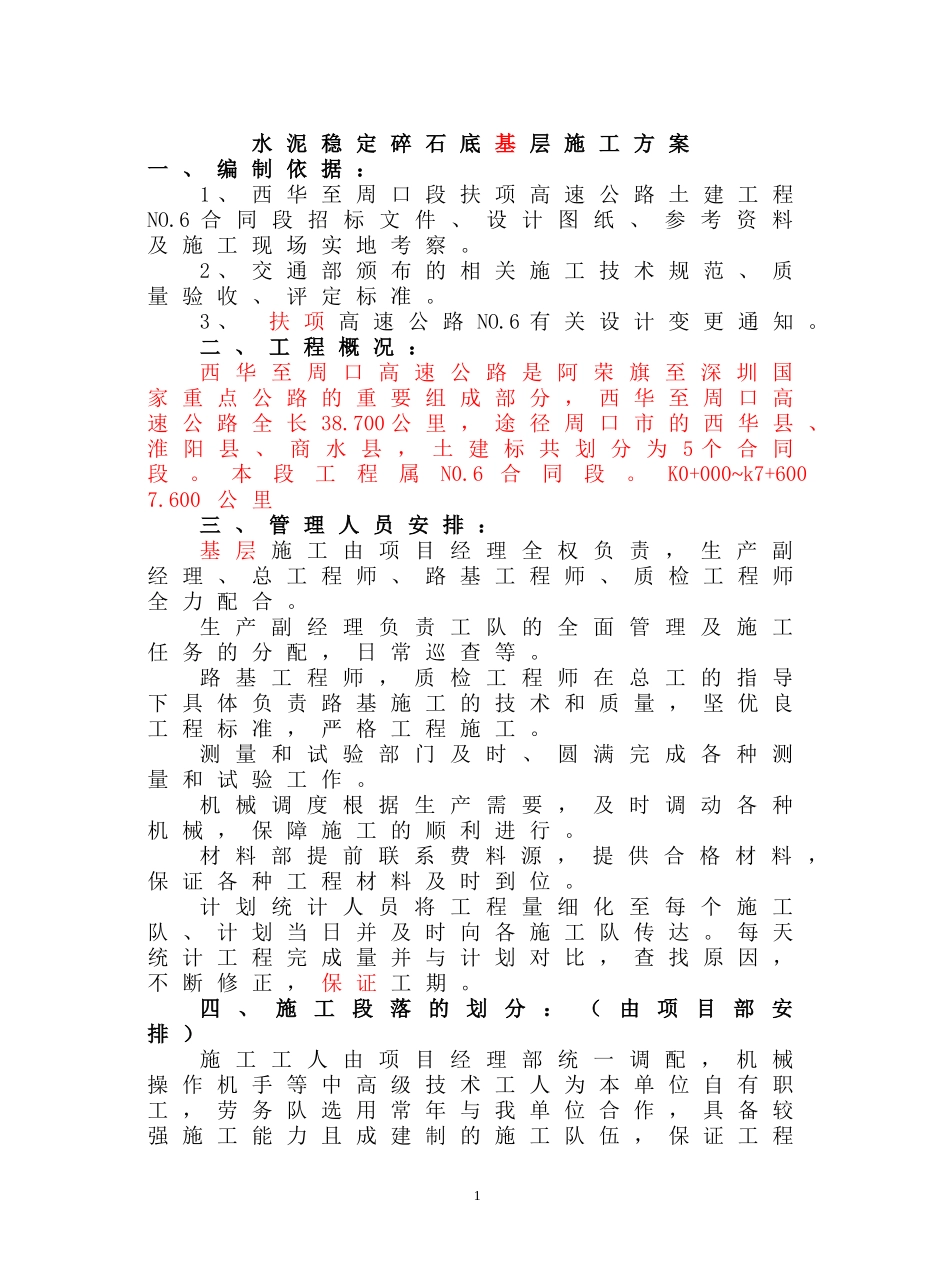

水泥稳定碎石底基层施工方案一、编制依据:1、西华至周口段扶项高速公路土建工程NO
6合同段招标文件、设计图纸、参考资料及施工现场实地考察
2、交通部颁布的相关施工技术规范、质量验收、评定标准
3、扶项高速公路NO
6有关设计变更通知
二、工程概况:西华至周口高速公路是阿荣旗至深圳国家重点公路的重要组成部分,西华至周口高速公路全长38
700公里,途径周口市的西华县、淮阳县、商水县,土建标共划分为5个合同段
本段工程属N0
K0+000~k7+6007
600公里三、管理人员安排:基层施工由项目经理全权负责,生产副经理、总工程师、路基工程师、质检工程师全力配合
生产副经理负责工队的全面管理及施工任务的分配,日常巡查等
路基工程师,质检工程师在总工的指导下具体负责路基施工的技术和质量,坚优良工程标准,严格工程施工
测量和试验部门及时、圆满完成各种测量和试验工作
机械调度根据生产需要,及时调动各种机械,保障施工的顺利进行
材料部提前联系费料源,提供合格材料,保证各种工程材料及时到位
计划统计人员将工程量细化至每个施工队、计划当日并及时向各施工队传达
每天统计工程完成量并与计划对比,查找原因,不断修正,保证工期
四、施工段落的划分:(由项目部安排)施工工人由项目经理部统一调配,机械操作机手等中高级技术工人为本单位自有职工,劳务队选用常年与我单位合作,具备较强施工能力且成建制的施工队伍,保证工程1顺利实施

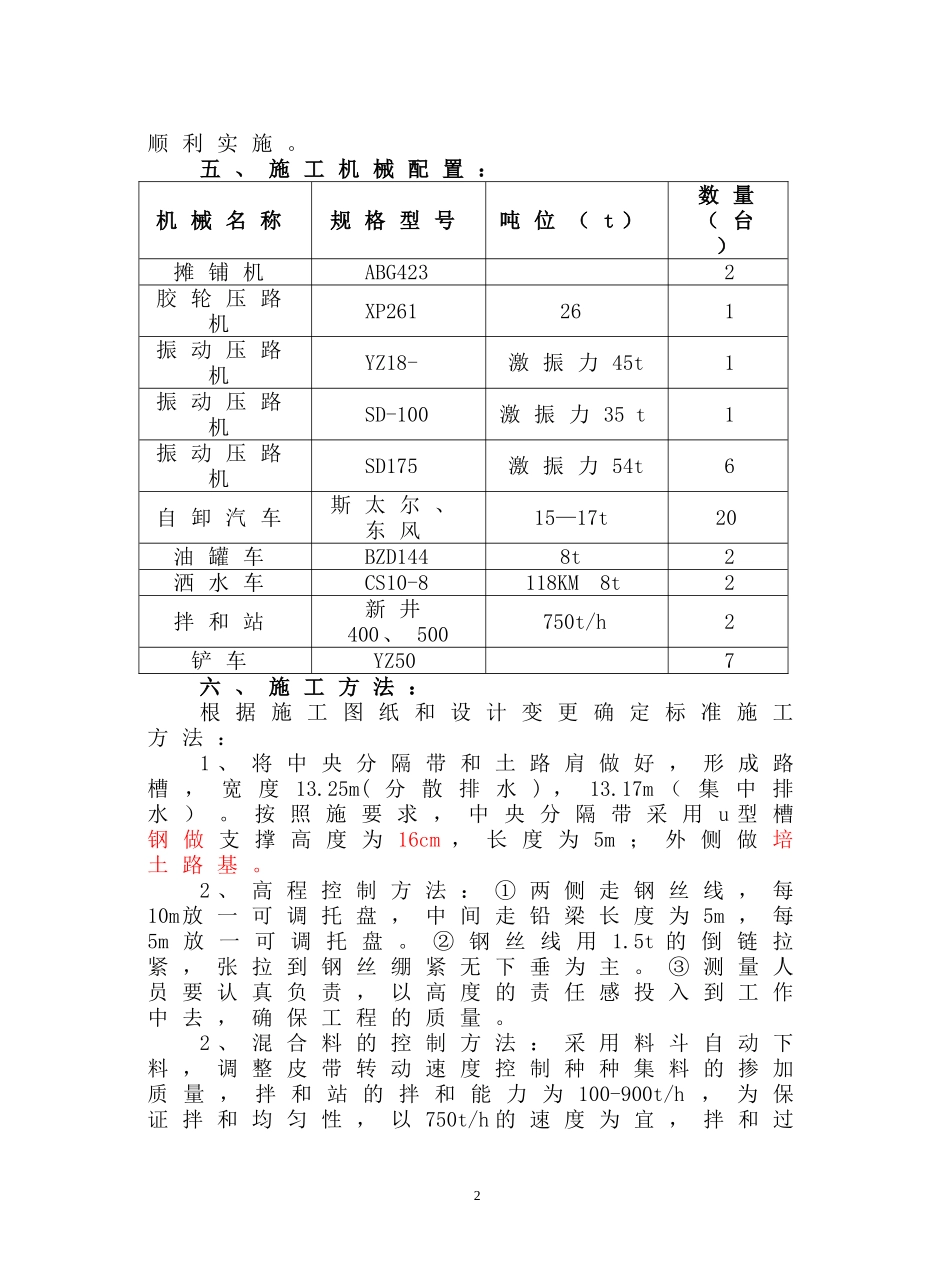

五、施工机械配置:机械名称规格型号吨位(t)数量(台)摊铺机ABG4232胶轮压路机XP261261振动压路机YZ18-激振力45t1振动压路机SD-100激振力35t1振动压路机SD175激振力54t6自卸汽车斯太尔、东风15—17t20油罐车BZD1448t2洒水车CS10-8118KM8t2拌和站新井400、500750t/h2铲车YZ507六、施工方法:根据施工图
