技术交底书单位:中铁大桥工程局集团有限公司主送单位中国铁建大桥工程局集团有限公司编号工程名称及部位支架现浇连续箱梁施工日期2014/6/7内容:支架现浇连续箱梁施工技术交底1
适用范围本作业指导书适用于新建同江中俄铁路大桥工程Ⅰ标段支架法现浇连续梁施工
1内业技术准备应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准
制定施工安全保证措施,提出应急预案
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训
2外业技术准备施工作业层中所涉及的各种外部技术数据收集
组建支架现浇连续梁施工架子队,配齐各类人员
1模板与支架的材料质量及结构必须符合施工工艺设计要求
模板安装必须稳固牢靠,接缝严密,不得漏浆
模板与混凝土的接触面必须清理干净并涂刷隔离剂
浇筑混凝土前,模型内的积水和杂物应清理干净
拆除承重模板及支架时的混凝土强度应符合设计要求
2钢筋进场时,必须对其质量指标进行全面检查并按批抽取试件做屈服强度、抗拉强度、伸长率和冷弯实验,其质量应符合现行国家标准《钢筋混凝土用热轧光圆钢筋》(GB13013)、《低碳钢热轧圆盘条》(GB/T701)等的规定和设计要求
安装钢筋品种、级别、规定和数量必须符合设计要求
3钢筋混凝土及预应力混凝土的保护层厚度应符合设计要求
在钢筋与模板间应使用与混凝土同等强度的垫块
钢筋保护层垫块位置和数量应符合设计和《验标》要求
4梁体的各种预埋件应安装牢固,位置正确,支座板与支座螺栓不应直接焊接

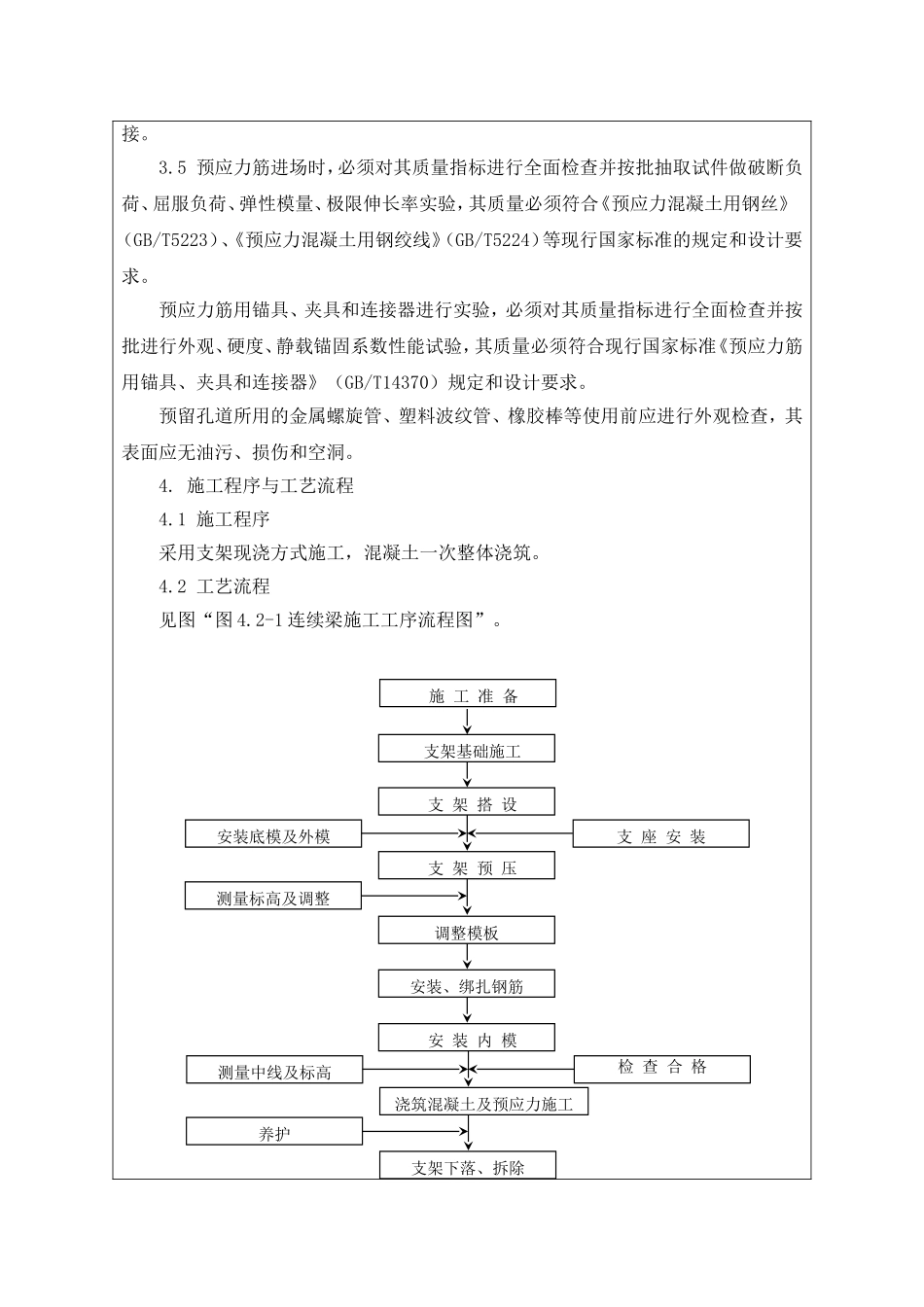

5预应力筋进场时,必须对其质量指标进行全面检查并按批抽取试件做破断负荷、屈服负荷、弹性模量、极限伸长率实验,其质量必须符合《预应力混凝土用钢丝》(GB/T5223)、《预应力混凝土用钢绞线》(GB/T5224)等现行国家标准的规定和设计要求
