桩基高压注浆补强加固施工方案审批表施工单位意见:项目技术负责人(签章):项目经理(签章):年月日设计单位意见:项目负责人(签章):年月日监理单位意见:总监理工程师(签章):年月日建设单位意见:项目负责人(签章):年月日桩基高压注浆补强加固施工方案编制单位:福建红建工程有限公司编制人:陈润辉审核人:林全编制时间:2015年月日一、施工概况49#工程桩施工概况如下:在施工49#桩(22轴/K轴)桩径800mm,施工桩长18
80m,钢筋笼长度15m,下导管18
开挖时间下午3点40分终孔时间5点40分,7点下钢筋笼、导管;8点30分开始灌注混凝土,混凝土采用金辉商品混凝土,砼强度C35水下混凝土
浇捣至8点50分拆除第一节导管后发现导管堵塞,现场测量已浇捣混凝土9
8m还剩余约7m未浇捣
现场采取拆除导管重新下导管,导管下至7m处无法继续下降采用锤击方式才能把导管敲下
继续浇捣至设计桩顶标高-6
经抽芯检查发现49#桩(22轴/K轴)桩径800mm,施工桩长18
80m,有效桩长17
40m,桩身质量不能满足设计要求

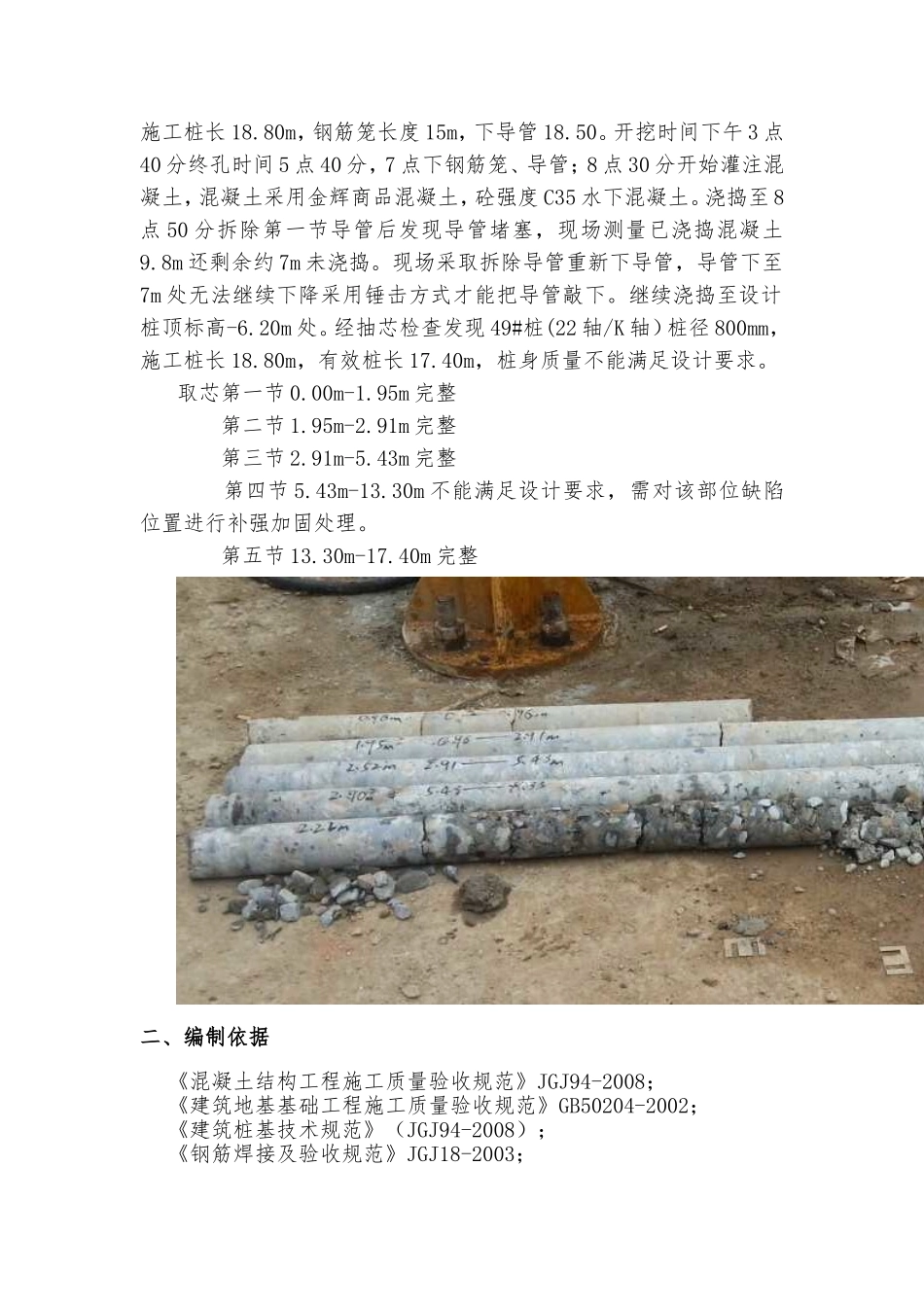

取芯第一节0
95m完整第二节1
91m完整第三节2
43m完整第四节5
43m-13
30m不能满足设计要求,需对该部位缺陷位置进行补强加固处理
30m-17
40m完整二、编制依据《混凝土结构工程施工质量验收规范》JGJ94-2008;《建筑地基基础工程施工质量验收规范》GB50204-2002;《建筑桩基技术规范》(JGJ94-2008);《钢筋焊接及验收规范》JGJ18-2003;《建筑机械使用安全技术规程》JGJ33-2001;《建设工程施工现场供用电安全规范》GB50194-1993;《建筑工程施工质量验收统一标准》GB50300-2001
三、施工方案根据现场芯样分析和设计要求,要对该桩
