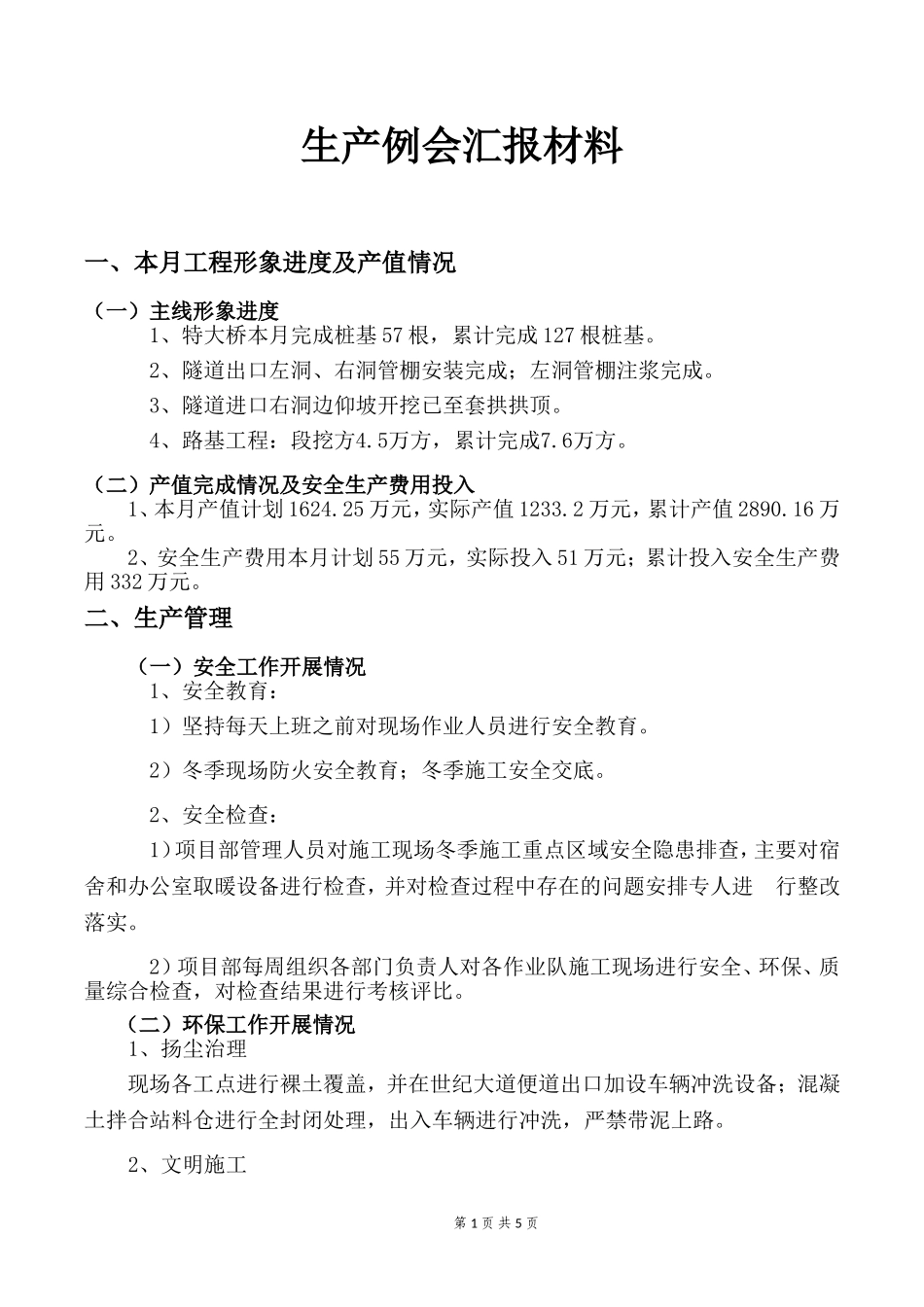

第1页共5页生产例会汇报材料一、本月工程形象进度及产值情况(一)主线形象进度1、特大桥本月完成桩基57根,累计完成127根桩基
2、隧道出口左洞、右洞管棚安装完成;左洞管棚注浆完成
3、隧道进口右洞边仰坡开挖已至套拱拱顶
4、路基工程:段挖方4
5万方,累计完成7
(二)产值完成情况及安全生产费用投入1、本月产值计划1624
25万元,实际产值1233
2万元,累计产值2890
2、安全生产费用本月计划55万元,实际投入51万元;累计投入安全生产费用332万元
二、生产管理(一)安全工作开展情况1、安全教育:1)坚持每天上班之前对现场作业人员进行安全教育
2)冬季现场防火安全教育;冬季施工安全交底
2、安全检查:1)项目部管理人员对施工现场冬季施工重点区域安全隐患排查,主要对宿舍和办公室取暖设备进行检查,并对检查过程中存在的问题安排专人进行整改落实
2)项目部每周组织各部门负责人对各作业队施工现场进行安全、环保、质量综合检查,对检查结果进行考核评比
(二)环保工作开展情况1、扬尘治理现场各工点进行裸土覆盖,并在世纪大道便道出口加设车辆冲洗设备;混凝土拌合站料仓进行全封闭处理,出入车辆进行冲洗,严禁带泥上路

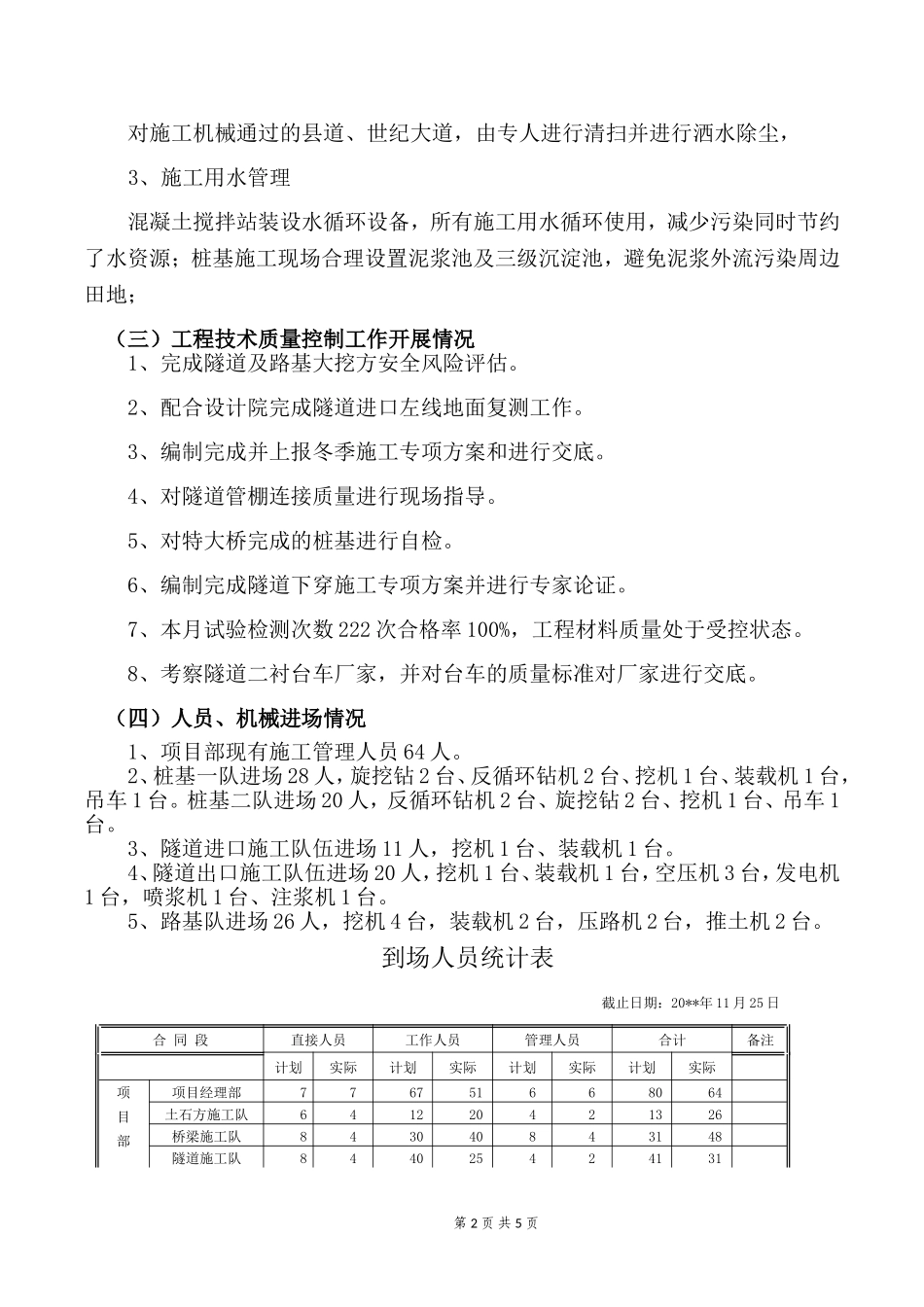

2、文明施工第2页共5页对施工机械通过的县道、世纪大道,由专人进行清扫并进行洒水除尘,3、施工用水管理混凝土搅拌站装设水循环设备,所有施工用水循环使用,减少污染同时节约了水资源;桩基施工现场合理设置泥浆池及三级沉淀池,避免泥浆外流污染周边田地;(三)工程技术质量控制工作开展情况1、完成隧道及路基大挖方安全风险评估
2、配合设计院完成隧道进口左线地面复测工作
3、编制完成并上报冬季施工专项方案和进行交底
4、对隧道管棚连接质量进行现场指导
5、对特大桥完成的桩基进行自检
6、编制完成隧道下穿施工专项方案并进行专家论证

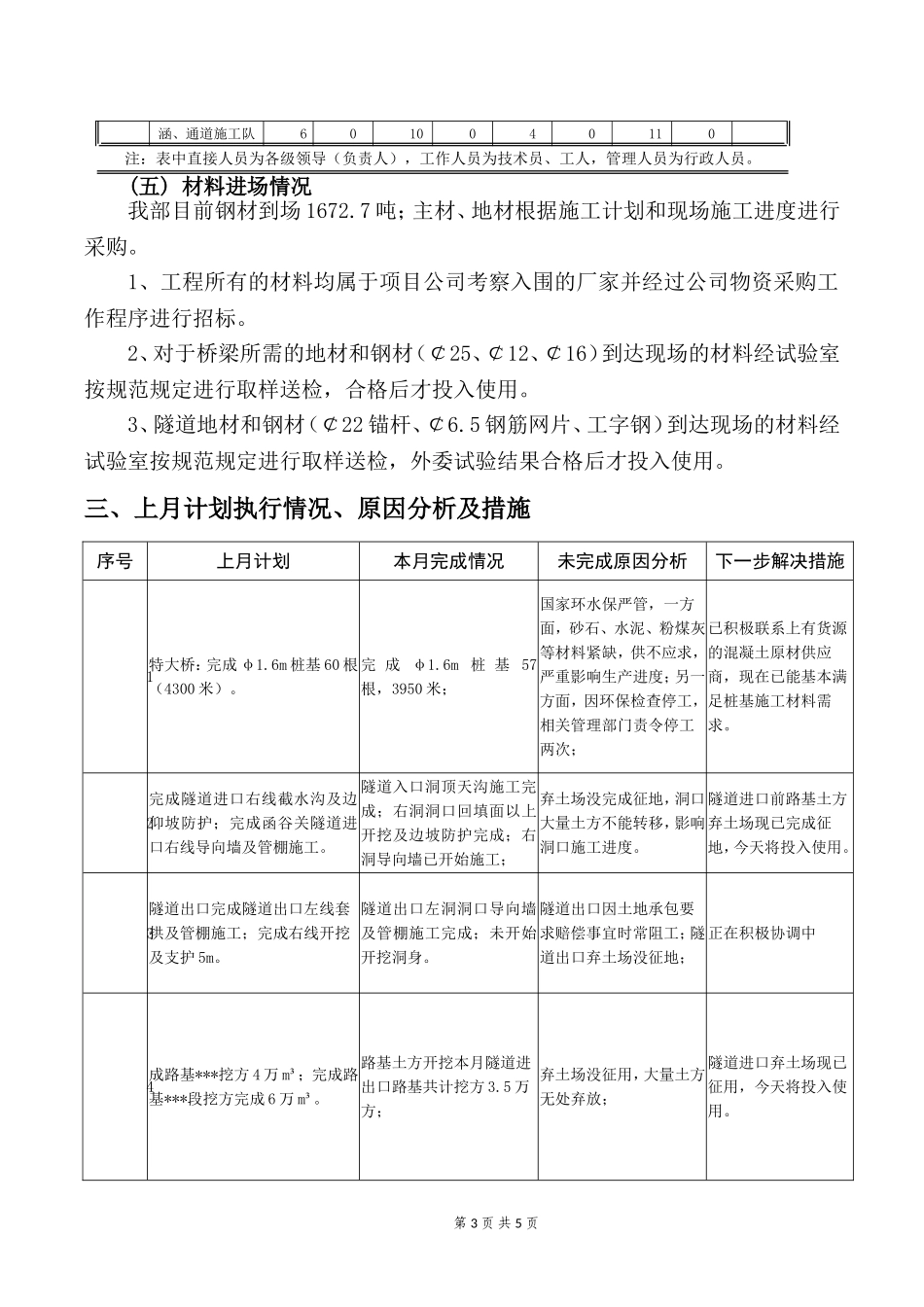

7、本月试验检测次数222次合格率10
