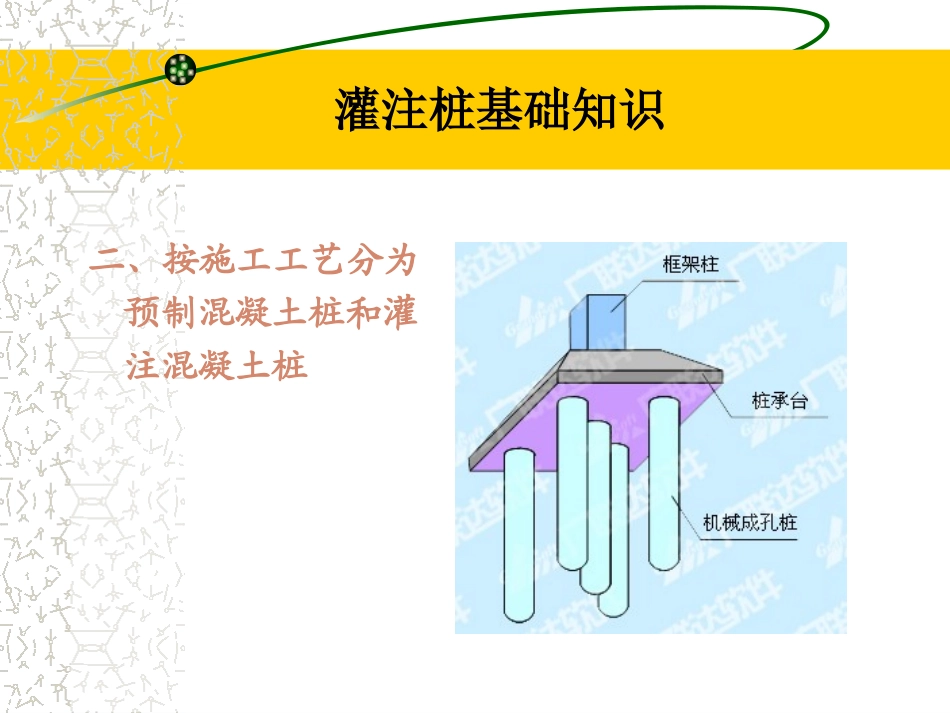

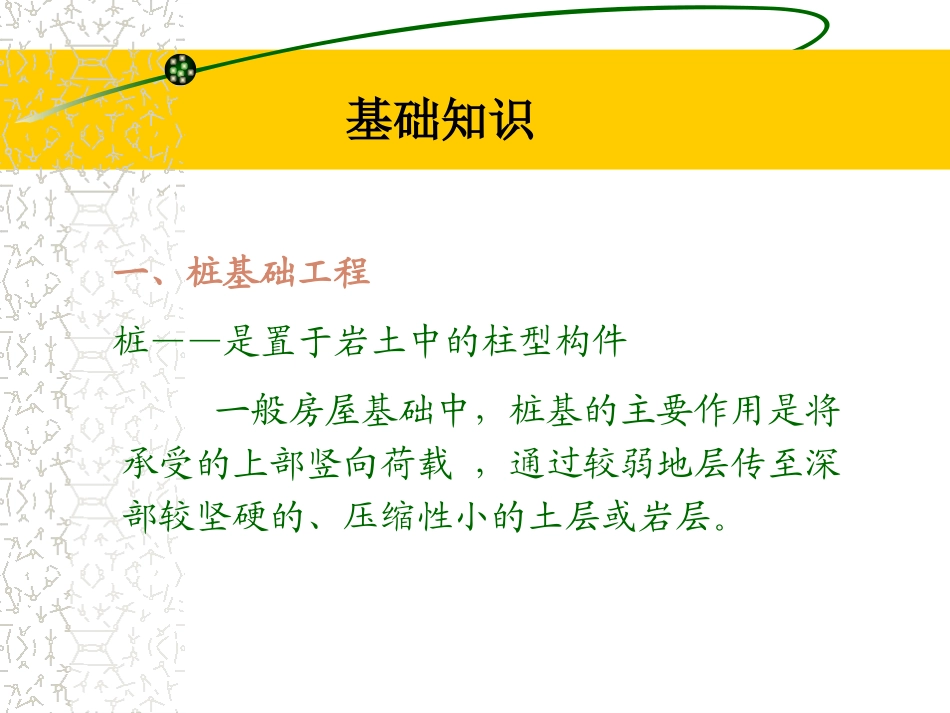

第三讲桩基础建筑工程定额计价基础知识一、桩基础工程桩——是置于岩土中的柱型构件一般房屋基础中,桩基的主要作用是将承受的上部竖向荷载,通过较弱地层传至深部较坚硬的、压缩性小的土层或岩层。灌注桩基础知识二、按施工工艺分为预制混凝土桩和灌注混凝土桩预制桩基础知识1、预制混凝土桩按断面形式分为预制砼方桩和预应力砼管桩A预制砼方桩A-A预应力砼管桩AAA-A预制桩基础知识预制桩的施工包括制桩(或购成品桩)、运桩、沉桩三个过程;当单节桩不能满足设计要求时,应接桩;当桩顶标高要求在自然地坪以下时,应送桩。灌注桩基础知识2、灌注混凝土桩按照成孔方法划分为(1)沉管灌注桩根据设计要求,沉管灌注桩可采用复打、夯扩等方法,以增加单桩的承载能力。复打——在第一次砼灌注达到要求标高拔出桩管后,立即在原桩位作第二次沉管,使未凝固的砼向桩管四周挤压,然后再次灌注砼以扩大桩径。灌注桩基础知识夯扩——采用双管施工,通过内管夯击桩端砼形成扩大头,以提高单桩承载力(2)钻(冲)孔灌注桩利用钻孔(冲孔)机械在地基土层中成孔后,安放钢筋笼,灌注砼形成桩基,成孔一般采用泥浆护壁灌注桩基础知识(3)人工挖孔桩采用人工挖成桩孔,安放钢筋笼,灌注砼形成砼桩基。灌注桩基础知识室外地坪钢筋砼护壁钢筋笼人工挖孔桩扩大头设计桩径150150(一)工料计价法(1)预制钢筋混凝土方桩:打、压预制钢筋混泥土方桩(空心方庄)按设计装长度(包括装尖)乘桩截面积计算,空心方桩不扣除空心部分的体积。V=桩截面积*设计桩长(包括桩尖长度)送桩V=桩截面积*(送桩长度+0.5m)送桩长度:设计桩顶标高至自然地坪接桩电焊接桩按设计图示尺寸以角钢或钢板的重量以吨计算。例6-8(2)预应力钢筋混泥土管桩:打、压预应力钢筋混泥土管桩L=按设计桩长(不包括桩尖)以延长米计算。送桩L=送桩长度+0.5M送桩长度:设计桩顶标高至自然地坪另加0.50m计算。桩头灌芯V=管桩桩孔内径截面积*设计灌芯深度(3)沉管灌注桩:单桩体积(包括沙桩、沙市桩、混泥土桩)不分沉管方法均按钢管外径截面积(不包括桩箍)乘设计桩长(不包括预制桩尖)另加加灌长度计算。加灌长度:设计有规定者,按设计要求计算,设计无规定者,按0.50m计算。若按设计规定桩顶标高已达到自然地坪时,不计加灌长度(各类灌注桩均同)。(3)沉管灌注桩:夯扩(静压扩头)桩工程量=桩管外径截面积×(夯扩〈扩头〉部分高度+设计桩长+加灌长度),式中夯扩(扩头)部分高度按设计规定计算。扩打桩V=单桩体积*(1+复打次数*0.85)沉管灌注桩空打部分工程量按自然地坪至设计桩标高的长度减去加灌长度,乘桩截面积计算(4)钻(冲)孔灌注桩:A成孔工程量V钻孔=成孔长度*设计桩径截面积B卷扬机带冲抓(击)锤冲孔V=进入各类土层、岩石层的成孔长度*设计桩径截面积C灌注水下混凝土V=设计桩截面积*有效桩长,桩长=设计桩长+加灌长度,设计未规定加灌长度时,加灌长度(不论有无地下室)按不同设计桩确定:25m以内0.5m、35m以内按8m;35m以上按1.2m计算。D桩孔回填V=桩径截面积*回填深度回填深度=自然地坪至加灌长度顶面E泥浆池建造和拆除、泥浆运输按成孔工程量以立方米计算室外地坪钢筋砼护壁钢筋笼人工挖孔桩扩大头设计桩径150150人工挖孔桩人工挖孔V=护壁外围截面积*成孔长度成孔长度:自然地坪至设计桩底标高护壁工程量V=设计图示截面积乘以护壁长度。灌注桩芯混凝土工程量V=设计图示实体积加灌长度:如没有设计规定,取0.25M地下连续墙:1、导墙开挖按设计长度乘开挖宽度及深度以立方米计算。浇捣按设计图示以立方米计算。2、成槽工程量按设计长度城墙厚及成槽深度(自然地坪至连续墙递加0.5m)以立方米计算。泥浆池建拆、泥浆外运工程量按成槽工程量计算。3、连续墙混凝土浇注工程量按设计长度乘墙厚及墙深加0.50m以立方米计算。4、清底置换、接头管按分段施工时的槽壁单元以段计算。例:某工程有直径1200mm钻孔混凝土灌注桩C30商品混凝土水下混凝土)36根。已知:自然地坪-0.3,桩顶标高-4.6,桩底标高-29.00,进入岩石层平均标高-26.5计算。计算(1)成孔直接工程费(2)成桩直接工程费(3)孔径回填土直接...
