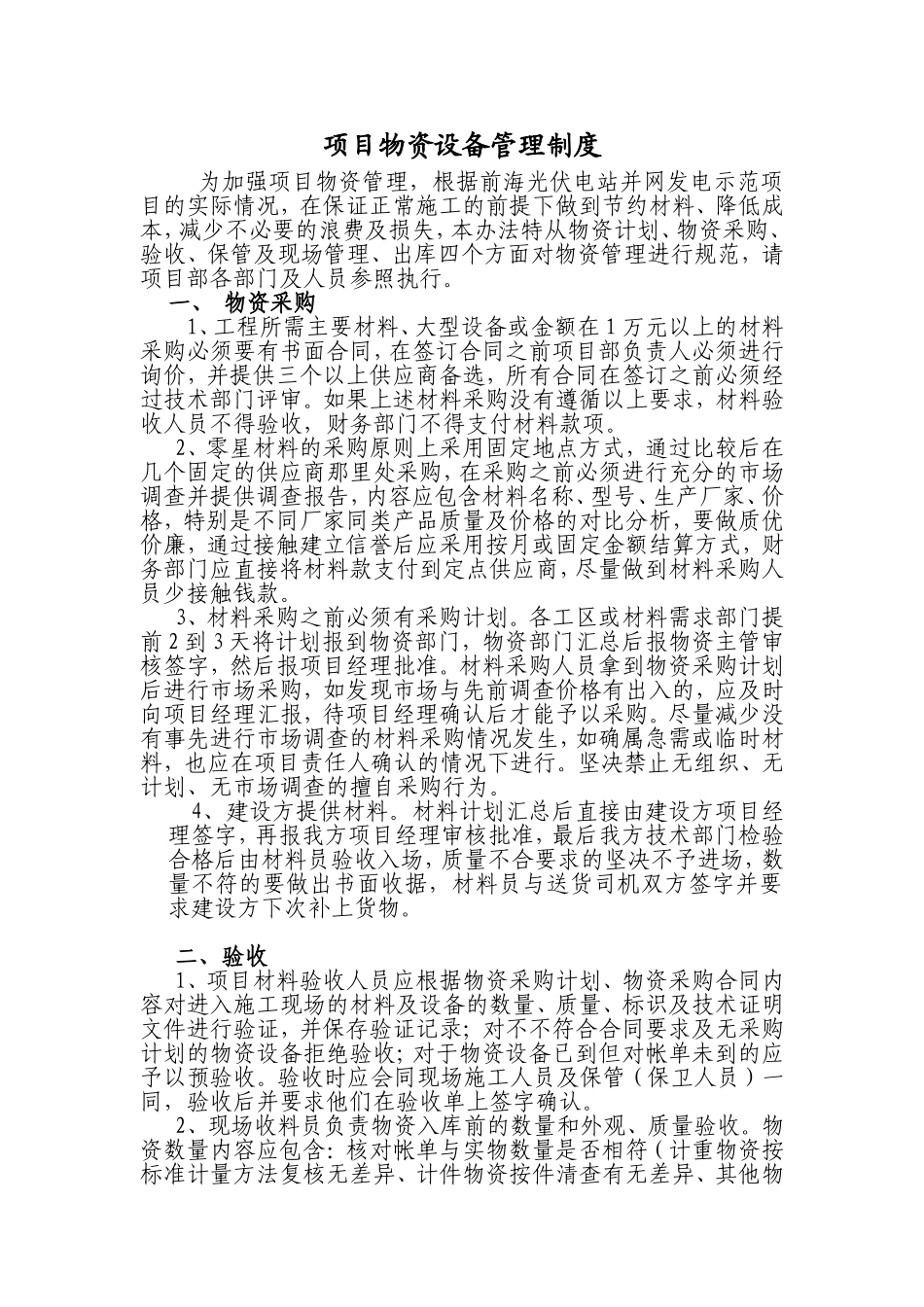

项目物资设备管理制度为加强项目物资管理,根据前海光伏电站并网发电示范项目的实际情况,在保证正常施工的前提下做到节约材料、降低成本,减少不必要的浪费及损失,本办法特从物资计划、物资采购、验收、保管及现场管理、出库四个方面对物资管理进行规范,请项目部各部门及人员参照执行
一、物资采购1、工程所需主要材料、大型设备或金额在1万元以上的材料采购必须要有书面合同,在签订合同之前项目部负责人必须进行询价,并提供三个以上供应商备选,所有合同在签订之前必须经过技术部门评审
如果上述材料采购没有遵循以上要求,材料验收人员不得验收,财务部门不得支付材料款项
2、零星材料的采购原则上采用固定地点方式,通过比较后在几个固定的供应商那里处采购,在采购之前必须进行充分的市场调查并提供调查报告,内容应包含材料名称、型号、生产厂家、价格,特别是不同厂家同类产品质量及价格的对比分析,要做质优价廉,通过接触建立信誉后应采用按月或固定金额结算方式,财务部门应直接将材料款支付到定点供应商,尽量做到材料采购人员少接触钱款
3、材料采购之前必须有采购计划
各工区或材料需求部门提前2到3天将计划报到物资部门,物资部门汇总后报物资主管审核签字,然后报项目经理批准
材料采购人员拿到物资采购计划后进行市场采购,如发现市场与先前调查价格有出入的,应及时向项目经理汇报,待项目经理确认后才能予以采购
尽量减少没有事先进行市场调查的材料采购情况发生,如确属急需或临时材料,也应在项目责任人确认的情况下进行
坚决禁止无组织、无计划、无市场调查的擅自采购行为
4、建设方提供材料
材料计划汇总后直接由建设方项目经理签字,再报我方项目经理审核批准,最后我方技术部门检验合格后由材料员验收入场,质量不合要求的坚决不予进场,数量不符的要做出书面收据,材料员与送货司机双方签字并要求建设方下次补上货物

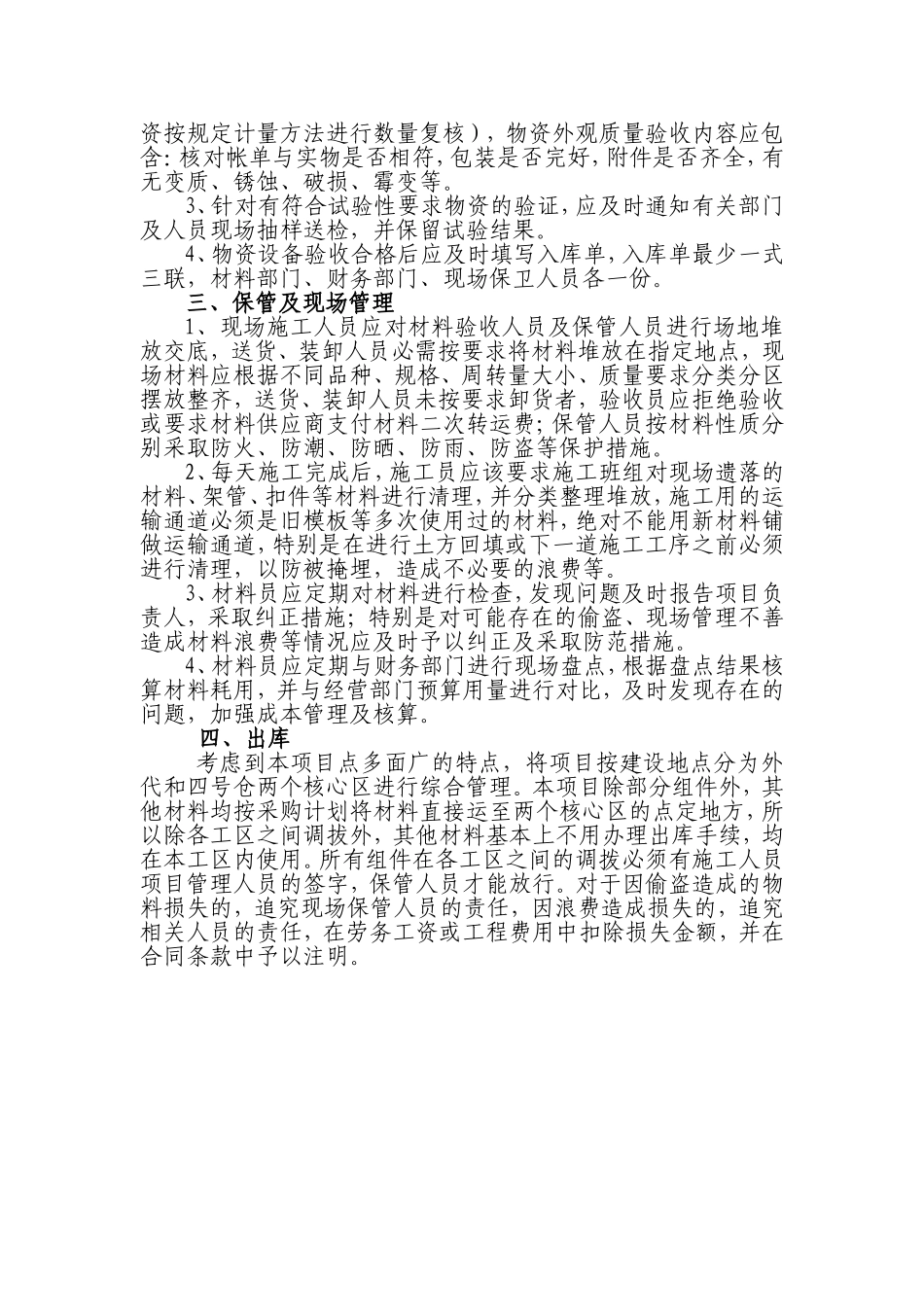

二、验收1、项目材料验收人员应根据物资采购计划、物
