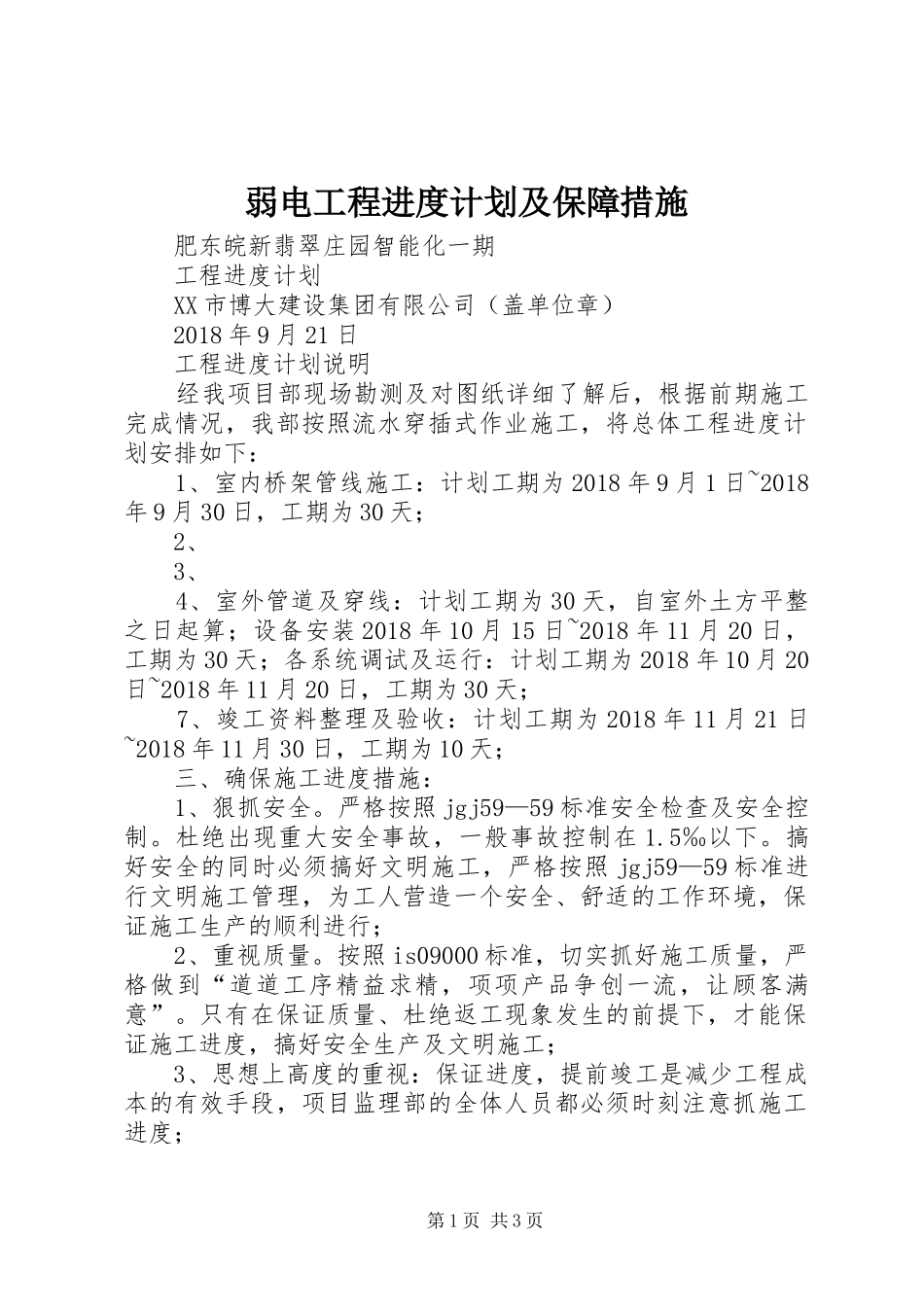

弱电工程进度计划及保障措施肥东皖新翡翠庄园智能化一期工程进度计划XX市博大建设集团有限公司(盖单位章)2018年9月21日工程进度计划说明经我项目部现场勘测及对图纸详细了解后,根据前期施工完成情况,我部按照流水穿插式作业施工,将总体工程进度计划安排如下:1、室内桥架管线施工:计划工期为2018年9月1日~2018年9月30日,工期为30天;2、3、4、室外管道及穿线:计划工期为30天,自室外土方平整之日起算;设备安装2018年10月15日~2018年11月20日,工期为30天;各系统调试及运行:计划工期为2018年10月20日~2018年11月20日,工期为30天;7、竣工资料整理及验收:计划工期为2018年11月21日~2018年11月30日,工期为10天;三、确保施工进度措施:1、狠抓安全
严格按照jgj59—59标准安全检查及安全控制
杜绝出现重大安全事故,一般事故控制在1
搞好安全的同时必须搞好文明施工,严格按照jgj59—59标准进行文明施工管理,为工人营造一个安全、舒适的工作环境,保证施工生产的顺利进行;2、重视质量
按照is09000标准,切实抓好施工质量,严格做到“道道工序精益求精,项项产品争创一流,让顾客满意”

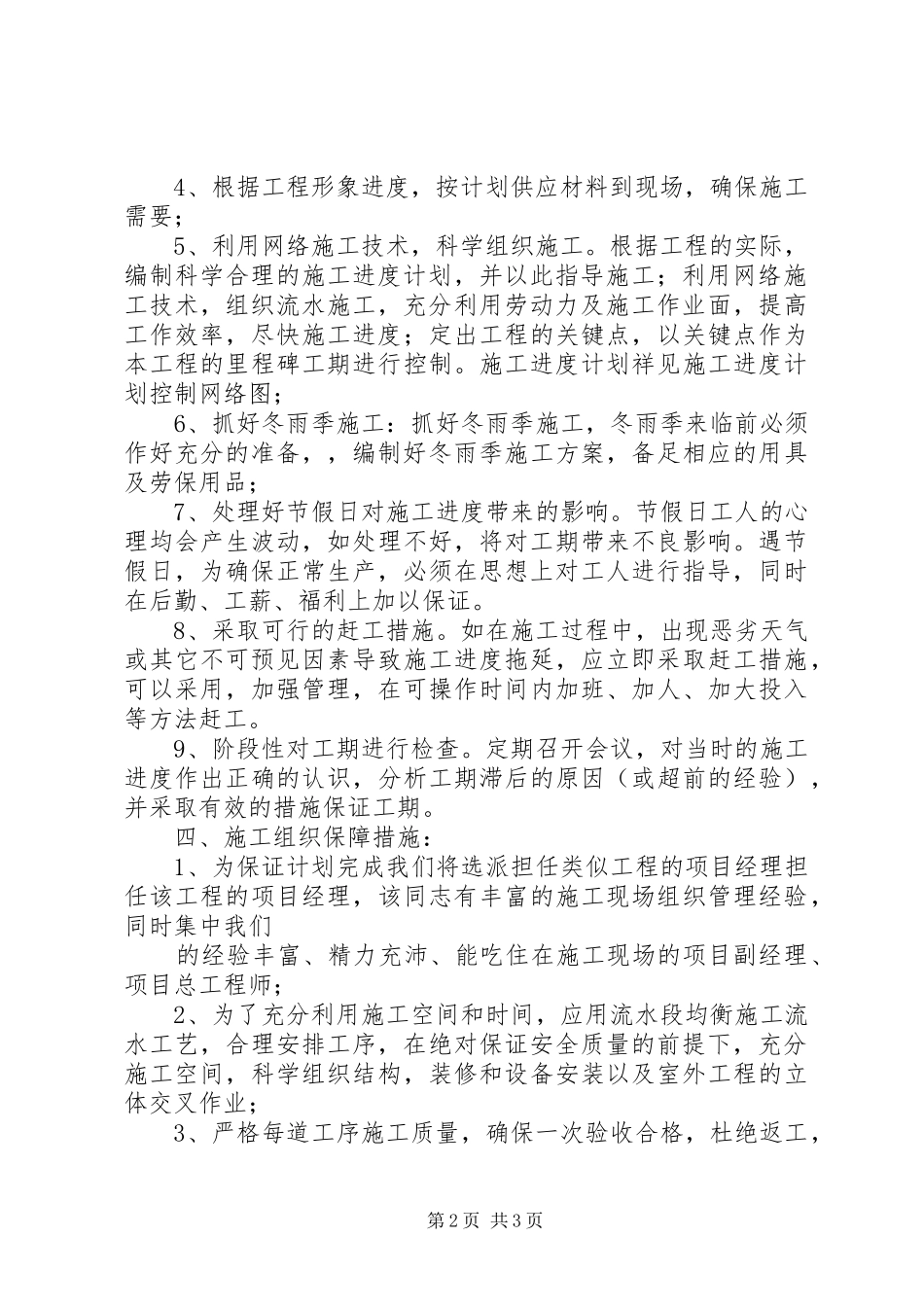

只有在保证质量、杜绝返工现象发生的前提下,才能保证施工进度,搞好安全生产及文明施工;3、思想上高度的重视:保证进度,提前竣工是减少工程成本的有效手段,项目监理部的全体人员都必须时刻注意抓施工进度;第1页共3页4、根据工程形象进度,按计划供应材料到现场,确保施工需要;5、利用网络施工技术,科学组织施工
根据工程的实际,编制科学合理的施工进度计划,并以此指导施工;利用网络施工技术,组织流水施工,充分利用劳动力及施工作业面,提高工作效率,尽快施工进度;定出工程的关键点,以关键点作为本工程的里程碑工期进行控制
施工进度计划祥见施工进度计划控制网络
