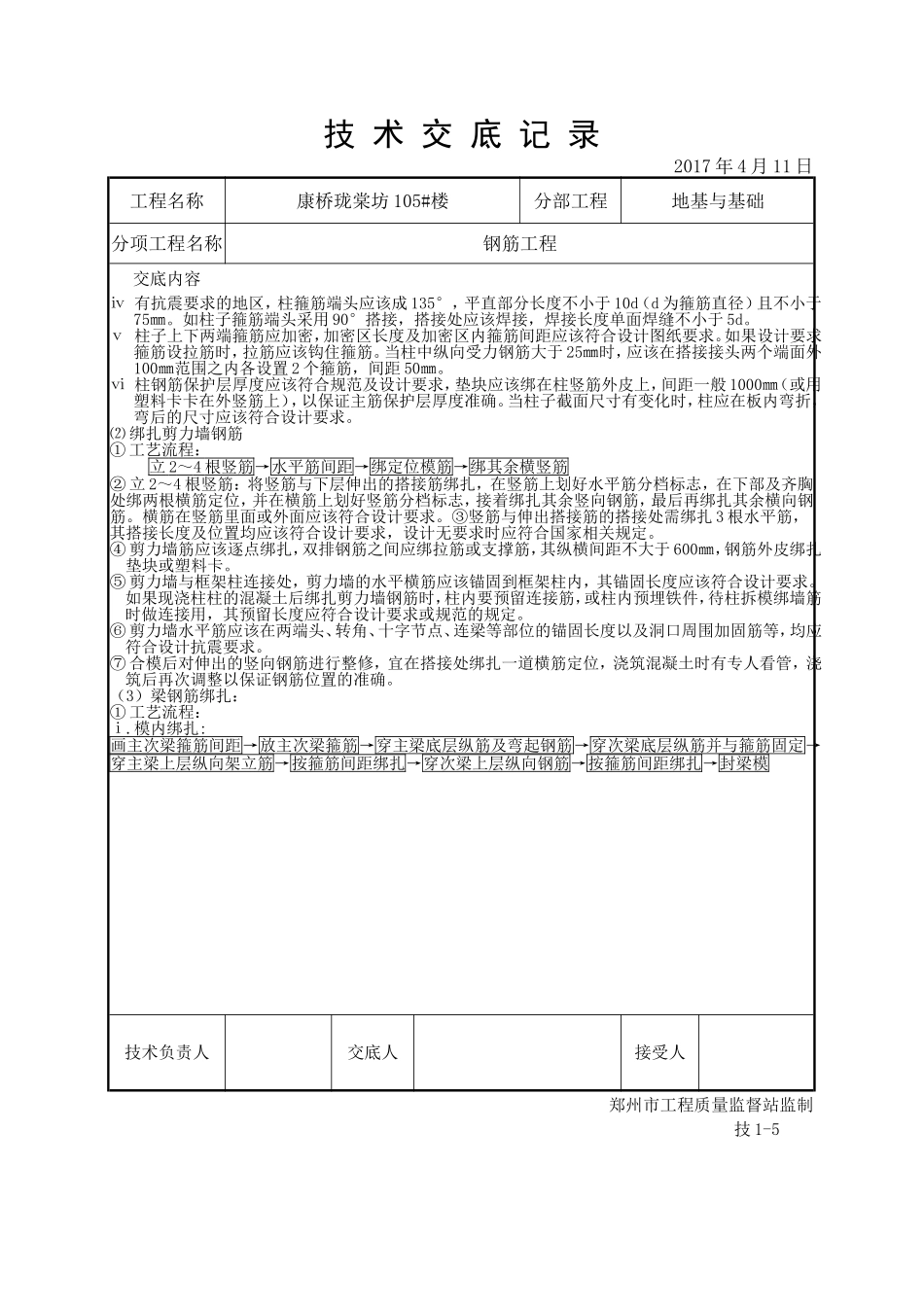

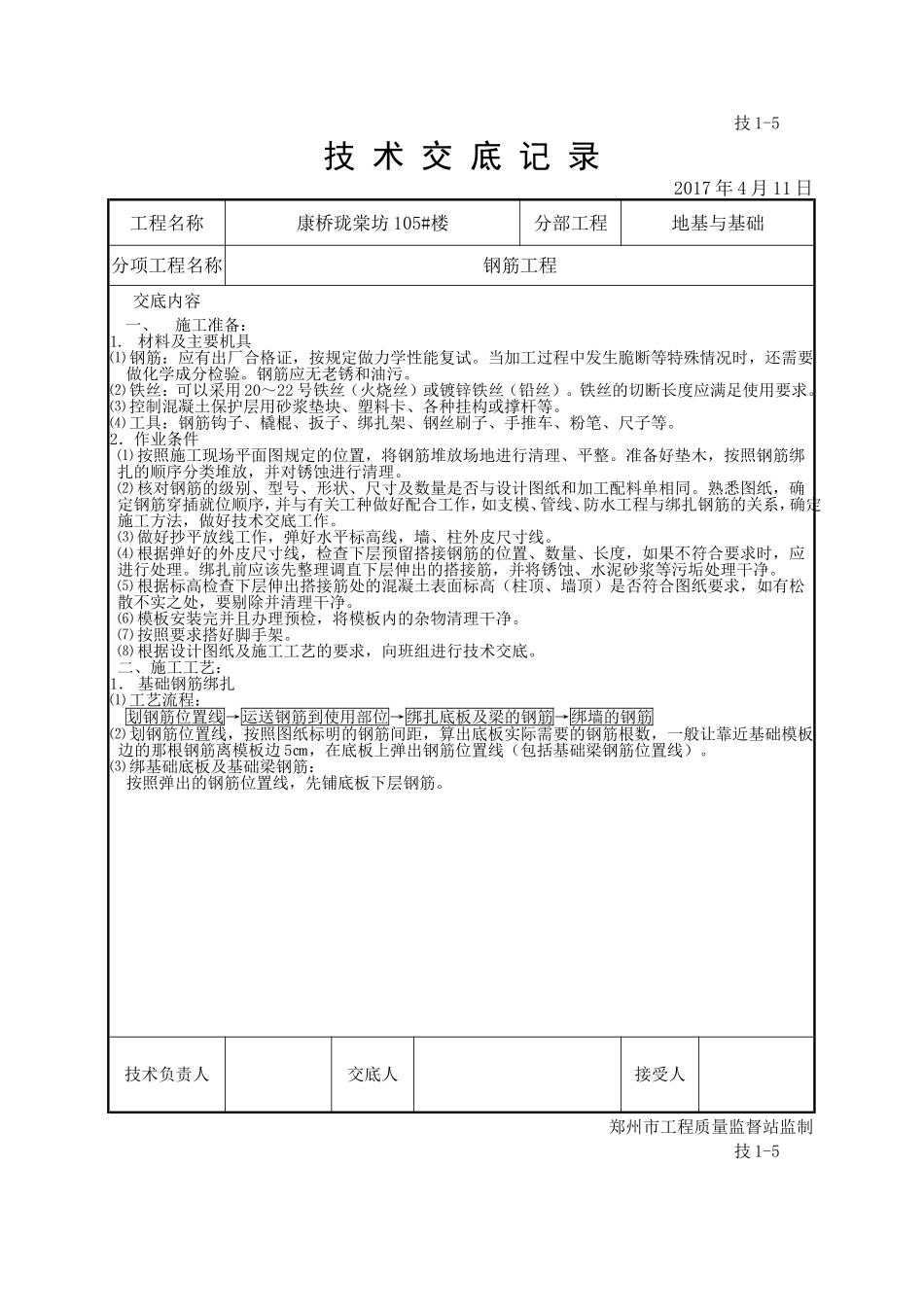

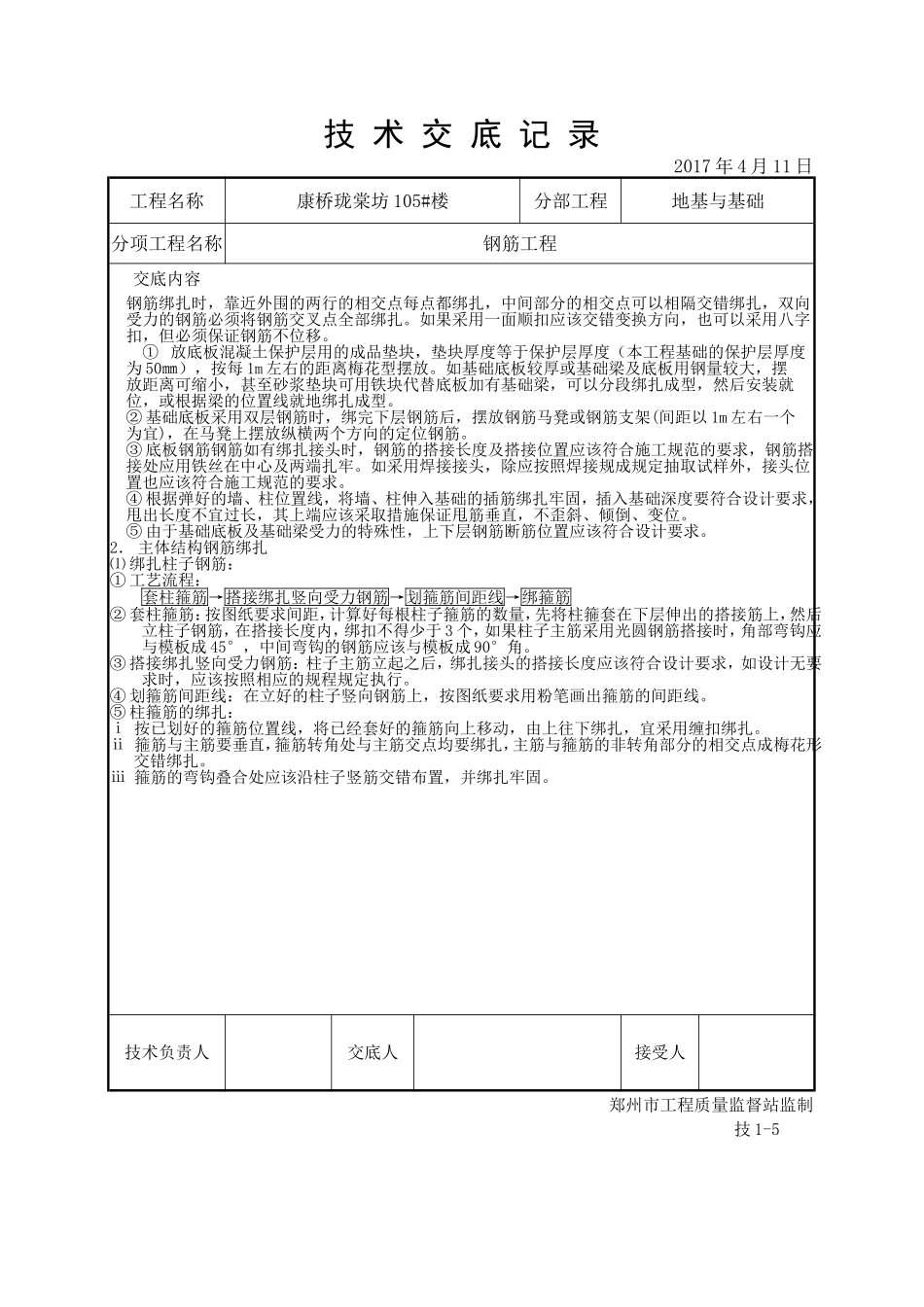

技1-5技术交底记录2017年4月11日工程名称康桥珑棠坊105#楼分部工程地基与基础分项工程名称钢筋工程交底内容一、施工准备:1
材料及主要机具⑴钢筋:应有出厂合格证,按规定做力学性能复试
当加工过程中发生脆断等特殊情况时,还需要做化学成分检验
钢筋应无老锈和油污
⑵铁丝:可以采用20~22号铁丝(火烧丝)或镀锌铁丝(铅丝)
铁丝的切断长度应满足使用要求
⑶控制混凝土保护层用砂浆垫块、塑料卡、各种挂构或撑杆等
⑷工具:钢筋钩子、橇棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等
2.作业条件⑴按照施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整
准备好垫木,按照钢筋绑扎的顺序分类堆放,并对锈蚀进行清理
⑵核对钢筋的级别、型号、形状、尺寸及数量是否与设计图纸和加工配料单相同
熟悉图纸,确定钢筋穿插就位顺序,并与有关工种做好配合工作,如支模、管线、防水工程与绑扎钢筋的关系,确定施工方法,做好技术交底工作
⑶做好抄平放线工作,弹好水平标高线,墙、柱外皮尺寸线
⑷根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如果不符合要求时,应进行处理
绑扎前应该先整理调直下层伸出的搭接筋,并将锈蚀、水泥砂浆等污垢处理干净
⑸根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,如有松散不实之处,要剔除并清理干净
⑹模板安装完并且办理预检,将模板内的杂物清理干净
⑺按照要求搭好脚手架
⑻根据设计图纸及施工工艺的要求,向班组进行技术交底
二、施工工艺:1.基础钢筋绑扎⑴工艺流程:划钢筋位置线→运送钢筋到使用部位→绑扎底板及梁的钢筋→绑墙的钢筋⑵划钢筋位置线,按照图纸标明的钢筋间距,算出底板实际需要的钢筋根数,一般让靠近基础模板边的那根钢筋离模板边5㎝,在底板上弹出钢筋位置线(包括基础梁钢筋位置线)
⑶绑基础底板及基础梁钢筋:按照弹出的钢筋位置线,先铺底板
