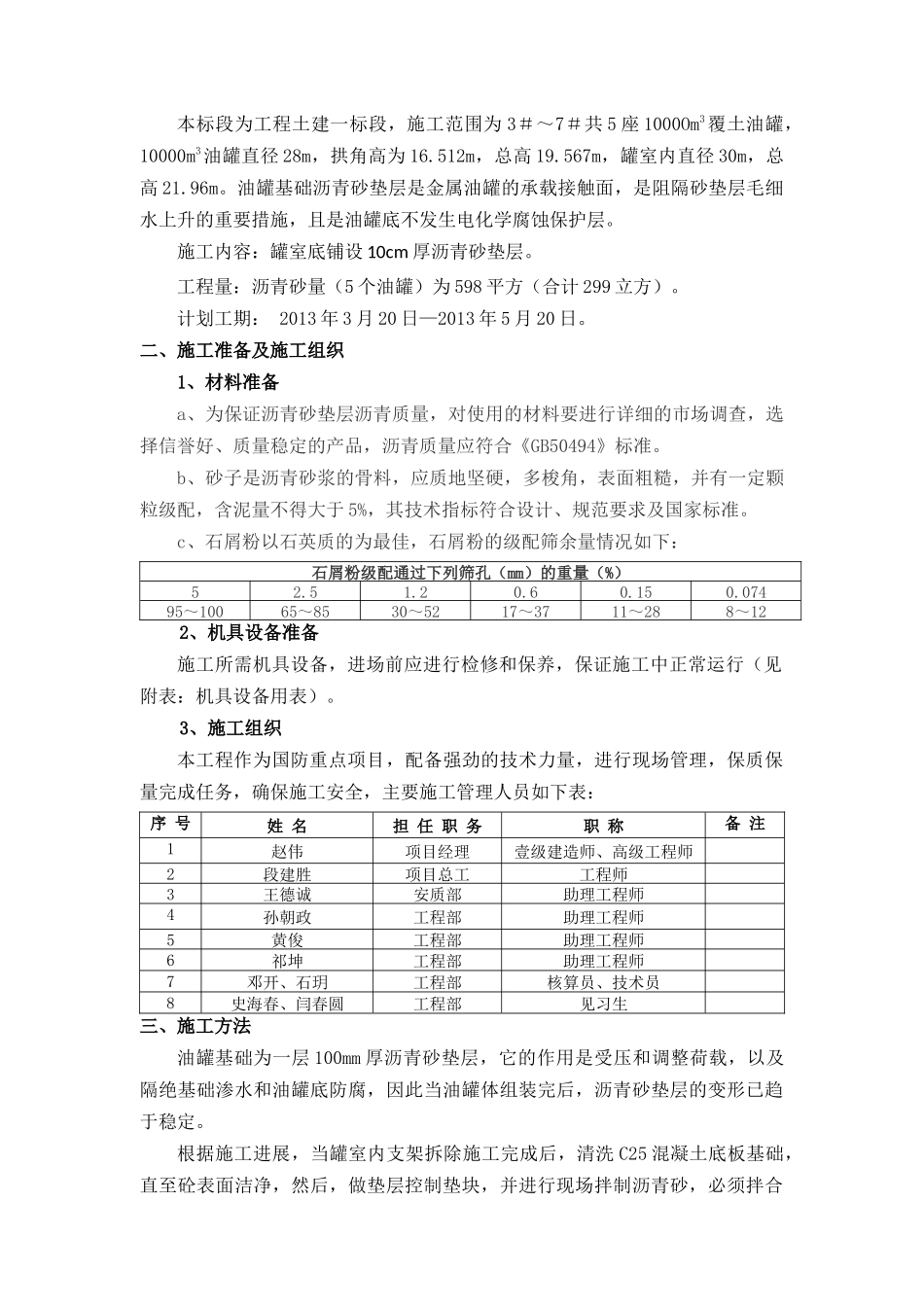

沥青砂垫层施工方案编制:审核:审批:中铁二十四局集团有限公司土建工程一标项目经理部二○一三年三月十三日沥青砂垫层施工方案一、工程概况本标段为工程土建一标段,施工范围为3#~7#共5座1000Om3覆土油罐,10000m3油罐直径28m,拱角高为16
512m,总高19
567m,罐室内直径30m,总高21
油罐基础沥青砂垫层是金属油罐的承载接触面,是阻隔砂垫层毛细水上升的重要措施,且是油罐底不发生电化学腐蚀保护层
施工内容:罐室底铺设10cm厚沥青砂垫层
工程量:沥青砂量(5个油罐)为598平方(合计299立方)
计划工期:2013年3月20日—2013年5月20日
二、施工准备及施工组织1、材料准备a、为保证沥青砂垫层沥青质量,对使用的材料要进行详细的市场调查,选择信誉好、质量稳定的产品,沥青质量应符合《GB50494》标准
b、砂子是沥青砂浆的骨料,应质地坚硬,多梭角,表面粗糙,并有一定颗粒级配,含泥量不得大于5%,其技术指标符合设计、规范要求及国家标准
c、石屑粉以石英质的为最佳,石屑粉的级配筛余量情况如下:石屑粉级配通过下列筛孔(mm)的重量(%)52
07495~10065~8530~5217~3711~288~122、机具设备准备施工所需机具设备,进场前应进行检修和保养,保证施工中正常运行(见附表:机具设备用表)
3、施工组织本工程作为国防重点项目,配备强劲的技术力量,进行现场管理,保质保量完成任务,确保施工安全,主要施工管理人员如下表:序号姓名担任职务职称备注1赵伟项目经理壹级建造师、高级工程师2段建胜项目总工工程师3王德诚安质部助理工程师4孙朝政工程部助理工程师5黄俊工程部助理工程师6祁坤工程部助理工程师7邓开、石玥工程部核算员、技术员8史海春、闫春圆工程部见习生三、施工方法油罐基础为一层100mm厚沥青砂垫层,它的作用是受
