某住宅小区工程成本控制案例一、项目概况某住宅小区建筑面积41465平方米,由3栋框剪小高层(12层)和3栋砖混楼(五层)、1栋框架商业楼组成(五层)
中标价格为4710万元,平均价格1135
89元/m2
合同形式为固定总价合同
工期10个月
质量标准为合格
合同要求:工程款根据确定的工程计量结果,发包人按照每月验收的计价金额的80%支付工程进度款,当工程款支付达到合同金额的85%时,停止支付,待工程全部竣工验收合格,且工程结算完成后,付工程结算之的95%,余下的5%待工程保修期满后支付
对于费用的增加或减少按照设计变更单项5000元(含5000元)以上调整,5000元以下不调整
工程范围包含:场地清理;周边临时围墙及临时出入口;管桩基工程;结构、初装修;除专业分包工程及独立工程以外的全部机电工程、包括强电及照明系统弱电工程线槽、线管预埋
初装修包括:墙体砌筑;所有外装修;楼面、墙面及顶棚之找平层或抹灰及公共区域装修工程;防水地面、墙面及屋面的防水层及防水保护层工程;屋面工程;所有防火门(入户门)及防火卷帘门;所有散水、坡道及台阶
另外业主指定了部分项目和材料的价格
例如:预应力管桩直径300mm为40元/m、400mm为50元/m;60mm厚屋面挤塑聚苯板为30元/m2;成套外墙保温技术(50mm厚挤塑聚苯板)全价50元/m2;花岗岩石材40元/m2;入户三防门800元/樘;玻璃幕墙500元/m2;塑钢门窗300元/m2、地板采暖30元/m2
指定项目由业主和施工方共同商定确认分包商,价格超出部分由业主承担
二、成本控制措施由于市场竞争比较激烈,建筑企业能否在市场竞争中立于不败之地,关键在于能否为社会提供质量优、工期短、成本低的产品,而企业能否获得一定的经济效益,关键在于有无低廉的成本

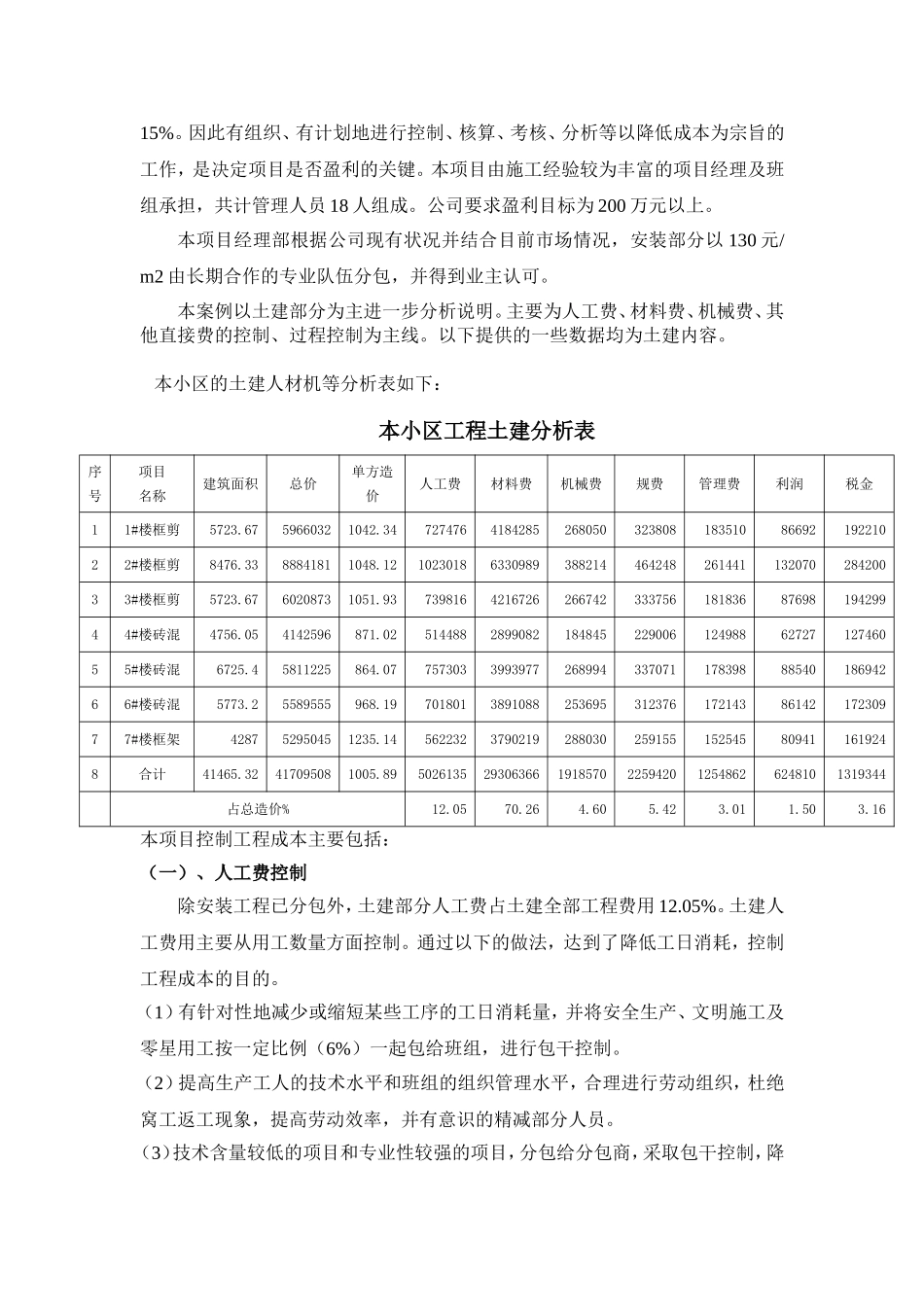

本小区原清单预算为5400万元,考虑到目前市场状况和企业的自身情况,管理费考虑了3%,
