高精度砌体工程作业施工工艺技术交底22

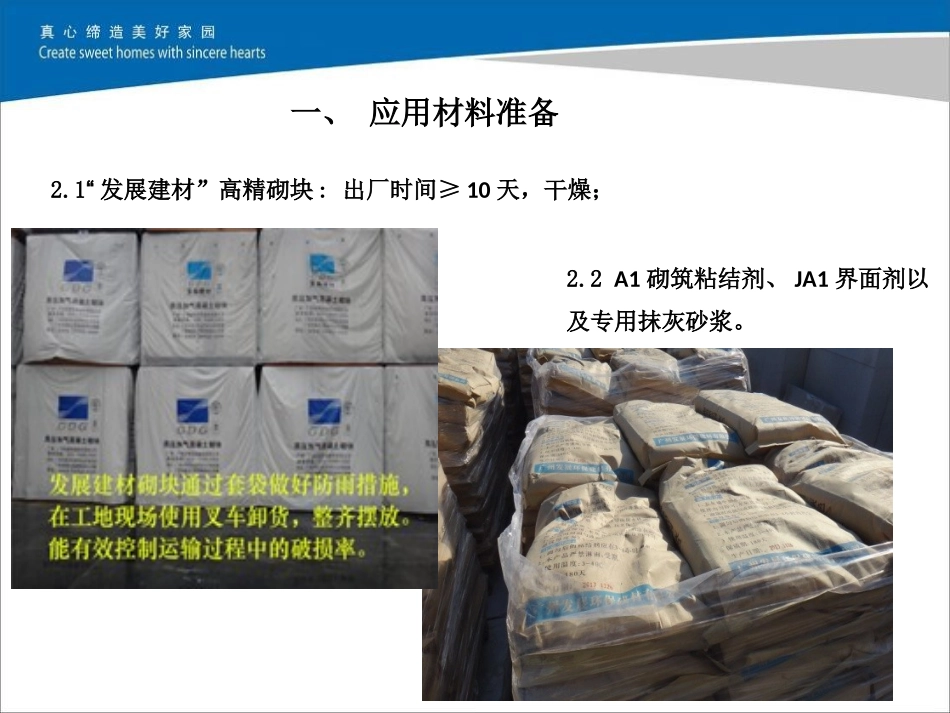

1“发展建材”高精砌块:出厂时间≥10天,干燥;2
2A1砌筑粘结剂、JA1界面剂以及专用抹灰砂浆

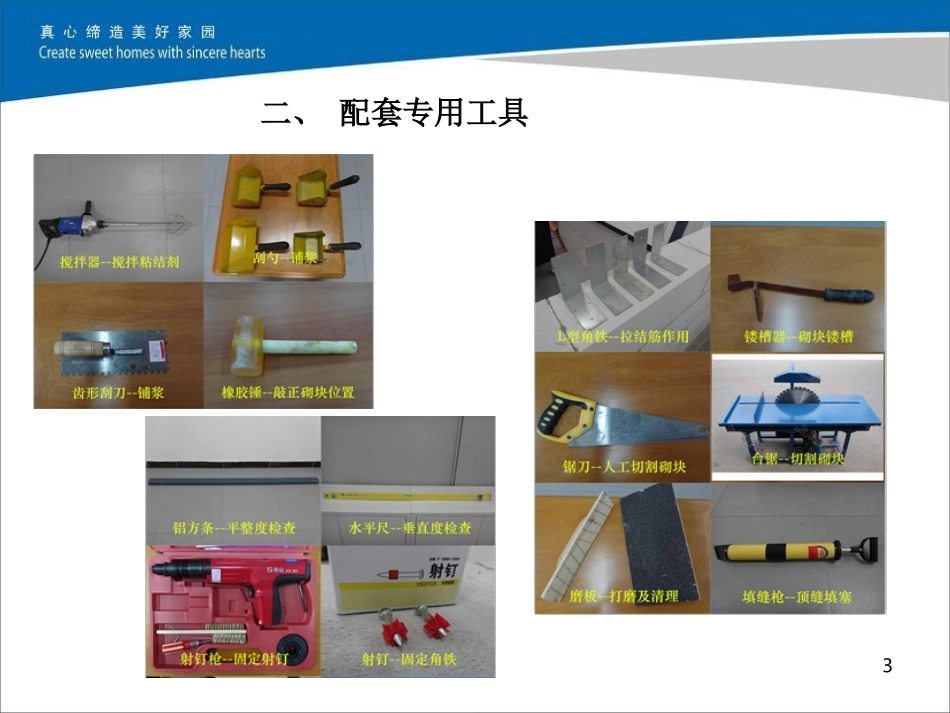

一、应用材料准备3二、配套专用工具4三、砌筑施工流程56789四、细部节点控制门、窗部位门、窗部位门窗边预制水泥块置放
为了固定门窗框,需在砌块中砌筑砼砖
砌砼砖前预先留出门砖位置,均匀地抹上粘结剂后放置门砖;(入户门及外墙窗部位放置,内门窗无需放置)10门窗过梁门窗过梁过梁安装
首先在砌块上量好尺寸开槽;放置槽钢,按通常砌筑要求砌筑已开好槽的砌块
11门窗过梁(预制、现浇)门窗过梁(预制、现浇)宽度大于600mm的临时施工洞口、洞口的上部砌体高度小于洞口跨度1/2时均应设置过梁,过梁同墙宽,入墙不少于250mm,厚度满足设计要求;对过梁因建筑尺寸问题,导致搁置长度小于150mm时,过梁应采用锚固及现浇方式进行加固
过梁厚度不小于10CM;错误做法:过梁深入墙体长度不够12窗台压顶窗台压顶外窗洞下口浇筑宽与墙同厚、高度不小于100mm、长度每边伸入墙内不小于200mm(不足200mm时通长设置)的窗台卧梁,坡度(内外高差,内高外低)不小于10%,标高正确
错误做法:窗台压顶要先浇再做上部分砖块,不允许预留
后浇会造成浇筑不密实,造成窗边渗水
13构造柱构造柱长度大于5米的墙体,中间要设置构造柱
构造柱与墙体的连接处应砌成马牙槎,马牙槎应先退后进,每一马牙槎沿高度方向尺寸不应超过300mm;构造柱顶部两侧预留牛腿形浇筑口,以便构造柱能浇筑密实
14L型墙和T型墙L型墙和T型墙强标:砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工
砌块墙的转角处,应隔皮纵、横墙砌块相互搭砌错缝,上下皮搭接长度不宜小于砌块长度的1/3,并不应小200mm
砌块墙的T字交接处,应使横墙砌块隔皮端面
