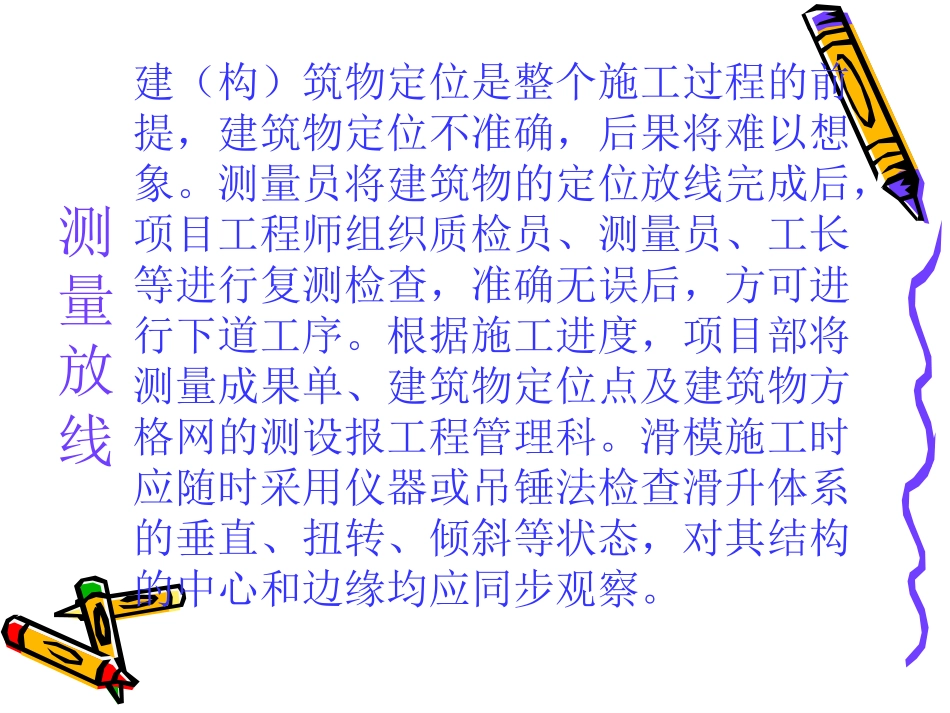

测量放线建(构)筑物定位是整个施工过程的前提,建筑物定位不准确,后果将难以想象
测量员将建筑物的定位放线完成后,项目工程师组织质检员、测量员、工长等进行复测检查,准确无误后,方可进行下道工序
根据施工进度,项目部将测量成果单、建筑物定位点及建筑物方格网的测设报工程管理科
滑模施工时应随时采用仪器或吊锤法检查滑升体系的垂直、扭转、倾斜等状态,对其结构的中心和边缘均应同步观察

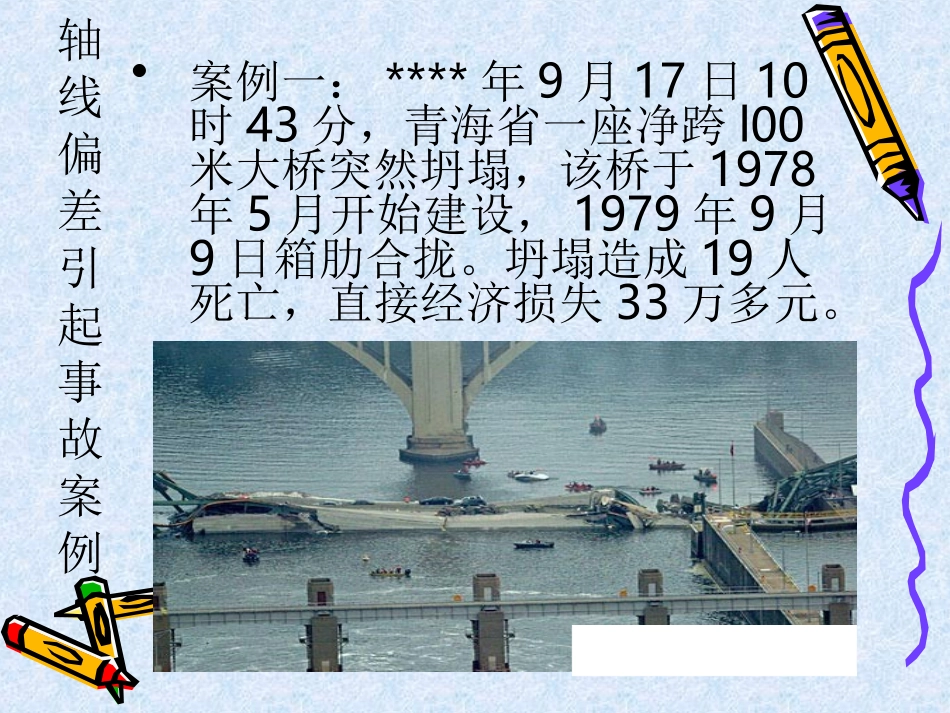

轴线偏差引起事故案例•案例一:****年9月17日10时43分,青海省一座净跨l00米大桥突然坍塌,该桥于1978年5月开始建设,1979年9月9日箱肋合拢
坍塌造成19人死亡,直接经济损失33万多元
事故案例原因分析•原因分析:大桥箱肋坍塌主要原因是拱肋纵向失稳
影响失稳主要因素是在拼装过程中,未能严格按照设计要求和施工规范,未能加强观测,出现了拱轴线实际标高与设计标高偏离近20厘米
在实测拱轴线明显偏离设计拱轴线情况下,未停工采取措施,相反进行混凝土浇筑,使拱轴线的偏离加大,导致箱肋纵向失稳、坍塌
施工放线不当事故案例分析及原因•案例二:重庆市某临街砖混结构商店,考虑到构件的统一和建筑外观,设计时横墙轴线有的是墙中心线,有的偏左偏右
但本工程施工到二层进行轴线定位复核时,发现二层以上砖墙位置确定困难
•原因分析:经检查,发现该工程在测量放线时,由于测量人员没有认真看图纸,一律把墙的中心线当作轴线进行放线,施工技术管理人员没有及时进行复核,造成整幢建筑物的长度加长了13cm,二层以上砖墙位置确定困难,不能采用标准化构件,影响了整个建筑的外观和使用
预留预埋预留预埋预留预埋在工业建筑中具有举足轻重的地位,预留预埋在工业建筑中具有举足轻重的地位,它的质量的好坏直接影响以后的安装工程,而它的质量的好坏直接影响以后的安装工程,而且出现问题以后整改难度非常大
所以,预留且出现问题以后整改难度非常大
所以,预留预
