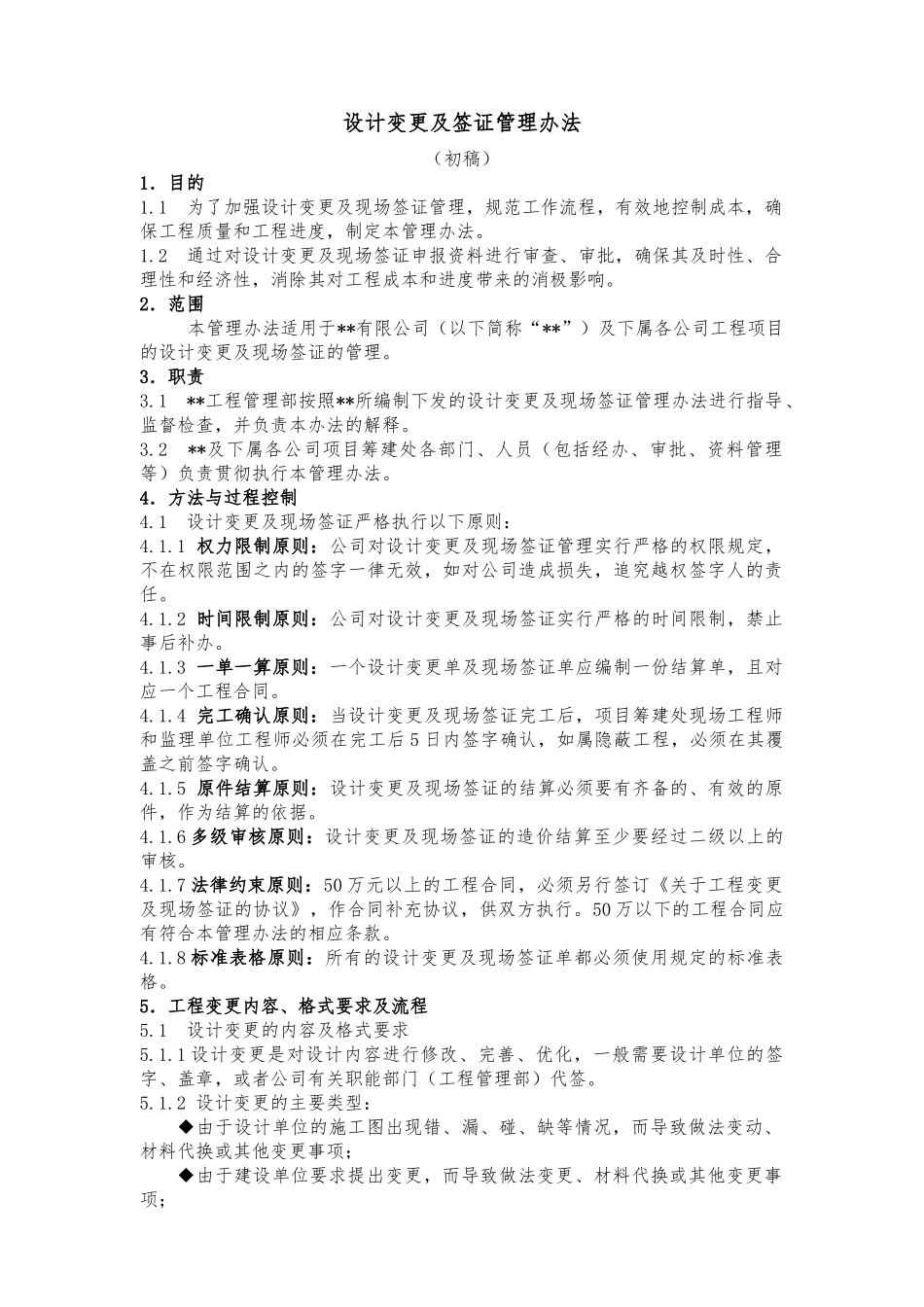

设计变更及签证管理办法(初稿)1.目的1
1为了加强设计变更及现场签证管理,规范工作流程,有效地控制成本,确保工程质量和工程进度,制定本管理办法
2通过对设计变更及现场签证申报资料进行审查、审批,确保其及时性、合理性和经济性,消除其对工程成本和进度带来的消极影响
2.范围本管理办法适用于**有限公司(以下简称“**”)及下属各公司工程项目的设计变更及现场签证的管理
1**工程管理部按照**所编制下发的设计变更及现场签证管理办法进行指导、监督检查,并负责本办法的解释
2**及下属各公司项目筹建处各部门、人员(包括经办、审批、资料管理等)负责贯彻执行本管理办法
4.方法与过程控制4
1设计变更及现场签证严格执行以下原则:4
1权力限制原则:公司对设计变更及现场签证管理实行严格的权限规定,不在权限范围之内的签字一律无效,如对公司造成损失,追究越权签字人的责任
2时间限制原则:公司对设计变更及现场签证实行严格的时间限制,禁止事后补办
3一单一算原则:一个设计变更单及现场签证单应编制一份结算单,且对应一个工程合同
4完工确认原则:当设计变更及现场签证完工后,项目筹建处现场工程师和监理单位工程师必须在完工后5日内签字确认,如属隐蔽工程,必须在其覆盖之前签字确认
5原件结算原则:设计变更及现场签证的结算必须要有齐备的、有效的原件,作为结算的依据
6多级审核原则:设计变更及现场签证的造价结算至少要经过二级以上的审核
7法律约束原则:50万元以上的工程合同,必须另行签订《关于工程变更及现场签证的协议》,作合同补充协议,供双方执行
50万以下的工程合同应有符合本管理办法的相应条款
8标准表格原则:所有的设计变更及现场签证单都必须使用规定的标准表格

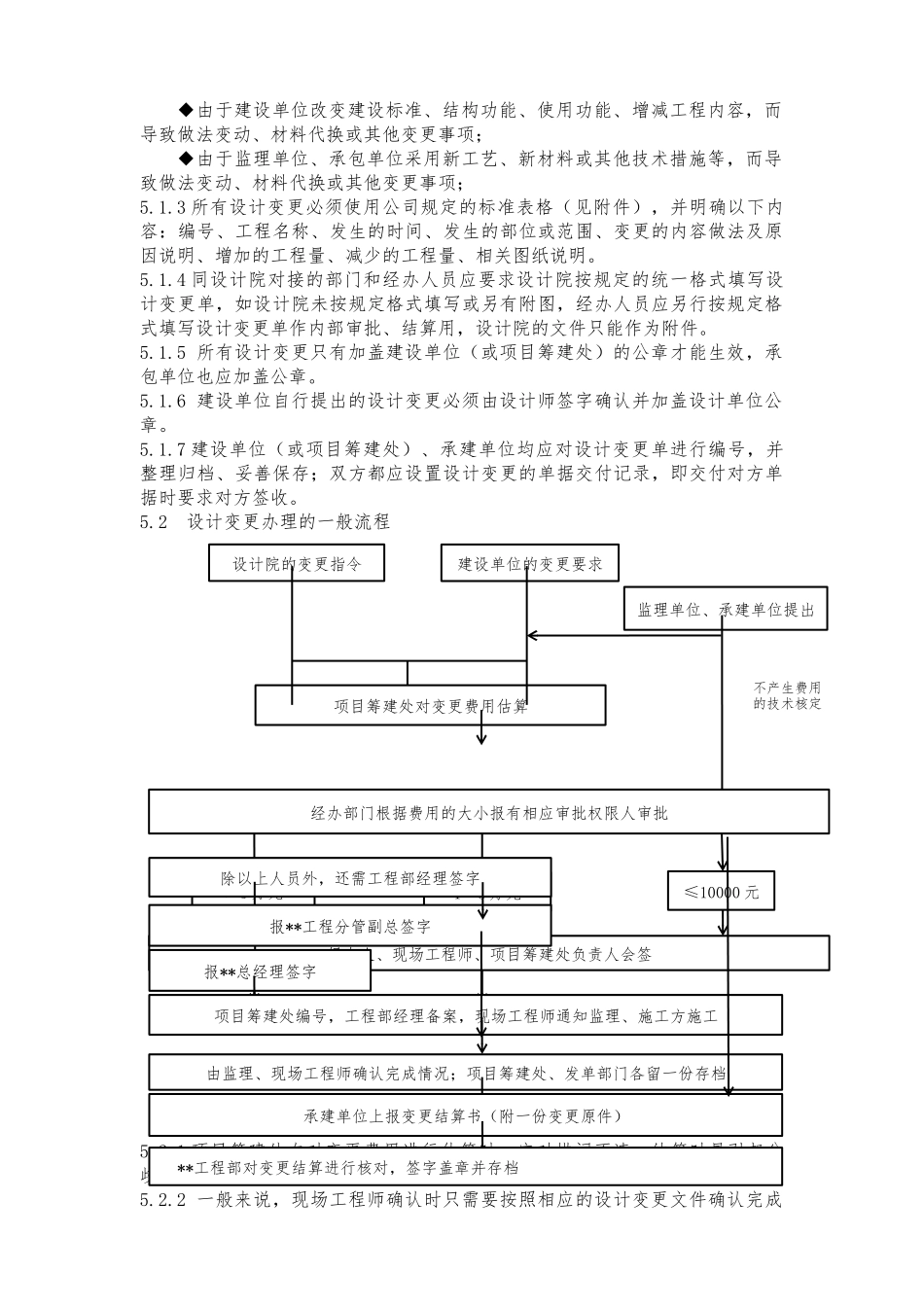

5.工程变更内容、格式要求及流程5
1设计变更的内容及格式要求5
